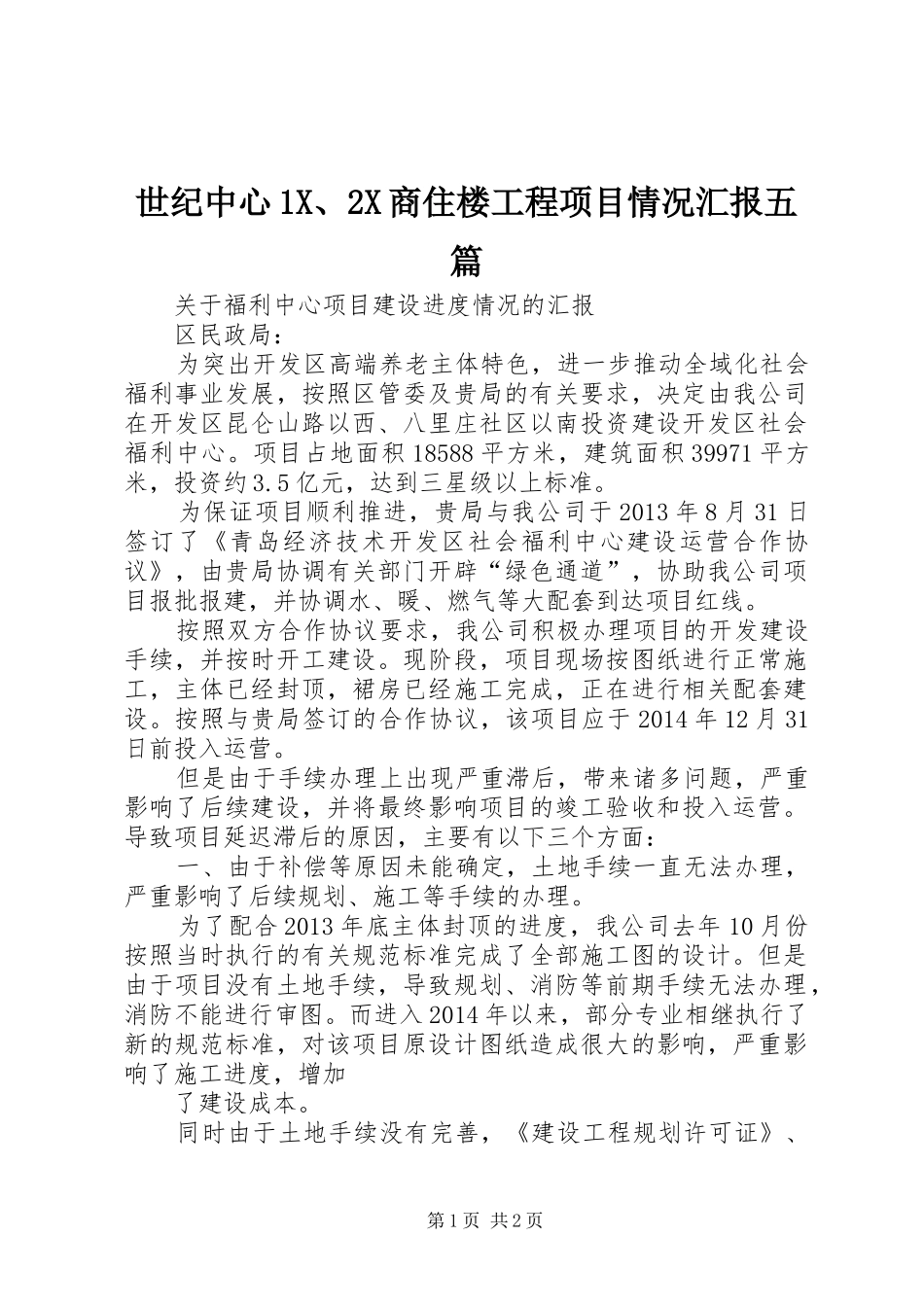

世纪中心1X、2X商住楼工程项目情况汇报五篇关于福利中心项目建设进度情况的汇报区民政局:为突出开发区高端养老主体特色,进一步推动全域化社会福利事业发展,按照区管委及贵局的有关要求,决定由我公司在开发区昆仑山路以西、八里庄社区以南投资建设开发区社会福利中心
项目占地面积18588平方米,建筑面积39971平方米,投资约3
5亿元,达到三星级以上标准
为保证项目顺利推进,贵局与我公司于2013年8月31日签订了《青岛经济技术开发区社会福利中心建设运营合作协议》,由贵局协调有关部门开辟“绿色通道”,协助我公司项目报批报建,并协调水、暖、燃气等大配套到达项目红线
按照双方合作协议要求,我公司积极办理项目的开发建设手续,并按时开工建设
现阶段,项目现场按图纸进行正常施工,主体已经封顶,裙房已经施工完成,正在进行相关配套建设
按照与贵局签订的合作协议,该项目应于2014年12月31日前投入运营
但是由于手续办理上出现严重滞后,带来诸多问题,严重影响了后续建设,并将最终影响项目的竣工验收和投入运营
导致项目延迟滞后的原因,主要有以下三个方面:一、由于补偿等原因未能确定,土地手续一直无法办理,严重影响了后续规划、施工等手续的办理
为了配合2013年底主体封顶的进度,我公司去年10月份按照当时执行的有关规范标准完成了全部施工图的设计
但是由于项目没有土地手续,导致规划、消防等前期手续无法办理,消防不能进行审图
而进入2014年以来,部分专业相继执行了新的规范标准,对该项目原设计图纸造成很大的影响,严重影响了施工进度,增加了建设成本

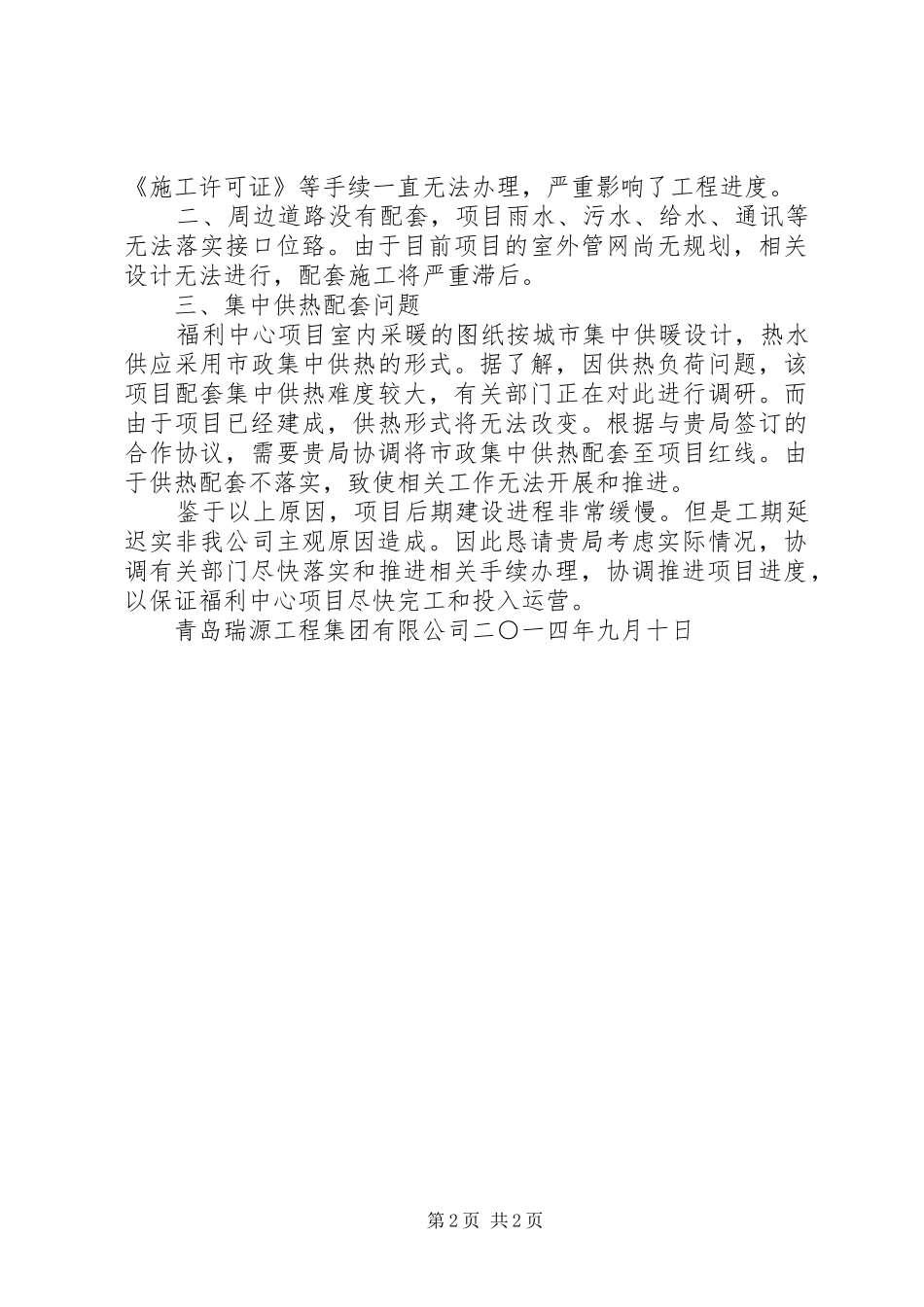

同时由于土地手续没有完善,《建设工程规划许可证》、第1页共2页《施工许可证》等手续一直无法办理,严重影响了工程进度
二、周边道路没有配套,项目雨水、污水、给水、通讯等无法落实接口位臵
由于目前项目的室外管网尚无规划,相关设计无法进行,配套施工将严重滞后
