〔人工挖孔桩〕分局部项施工技术交底记录渝建竣—28工程名称恒大城二97#~99#楼主体及配套工程施工江苏中兴建立分局部项名称人工挖孔桩施工班组挖孔桩班组交底部位根底方案完成日交底日2010-7-19
1、质量及执行规程:
建筑地基与地基工程施工质量验收
GB50202-2002
施工现场临时用电平安技术
JGJ46的规定2、平安操作事项:见附页3、操作要点及技术措施:见附页4、其他考前须知:见附页主要参加人员:工程技术负责人:交底人:交底承受人:年月日注:记录可另附页
重庆城建立馆重庆建立工程质量监视总站监制技术交底〔附页1〕工程名称恒大城二97#~99#楼主体及配套工程分项工程名称根底人工挖孔桩施工江苏中兴建立交底日2021
19人工挖孔桩施工技术交底一、工艺流程:放线定桩位→开挖第一节桩孔土石方→检查复核开挖的桩土石方半径定位中心线及修正→支模浇筑第一节混凝土护壁及孔口平台→在护壁上二次投测标高及桩位十字线并将定位轴线标于护壁下口→安装钢提升架和手动轳轮吊土桶排水、通风、照明设施等→第二节桩开挖桩身土石方→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板、支第二节模板浇筑第二节混凝土护壁→重复第二节挖土、支模、浇筑混凝土护壁工序循环作业直至基岩面→对嵌岩局部桩芯进展定位→嵌岩部位的凿打→桩中心与半径的复查、修正清理杂物和积水→设计、业主、质监站、监理代表验收→砼封底→吊放、校正钢筋笼→浇筑桩身混凝土本工程挖孔桩为圆形、椭园形两种桩底嵌入中风化砂岩嵌岩深度不小于1
3全桩长配筋
二、挖孔施工:(1)定出桩的位置根据设计桩的内径及护壁厚度放出开挖线
采用人工开挖由上至下由内向周边深化一次开挖深度不超过1
2m遇石用锤钎破碎
(2)土石方孔内运输:在孔浅的时采用人力提运铁桶载土当孔深后采用手动轳提运方式进展

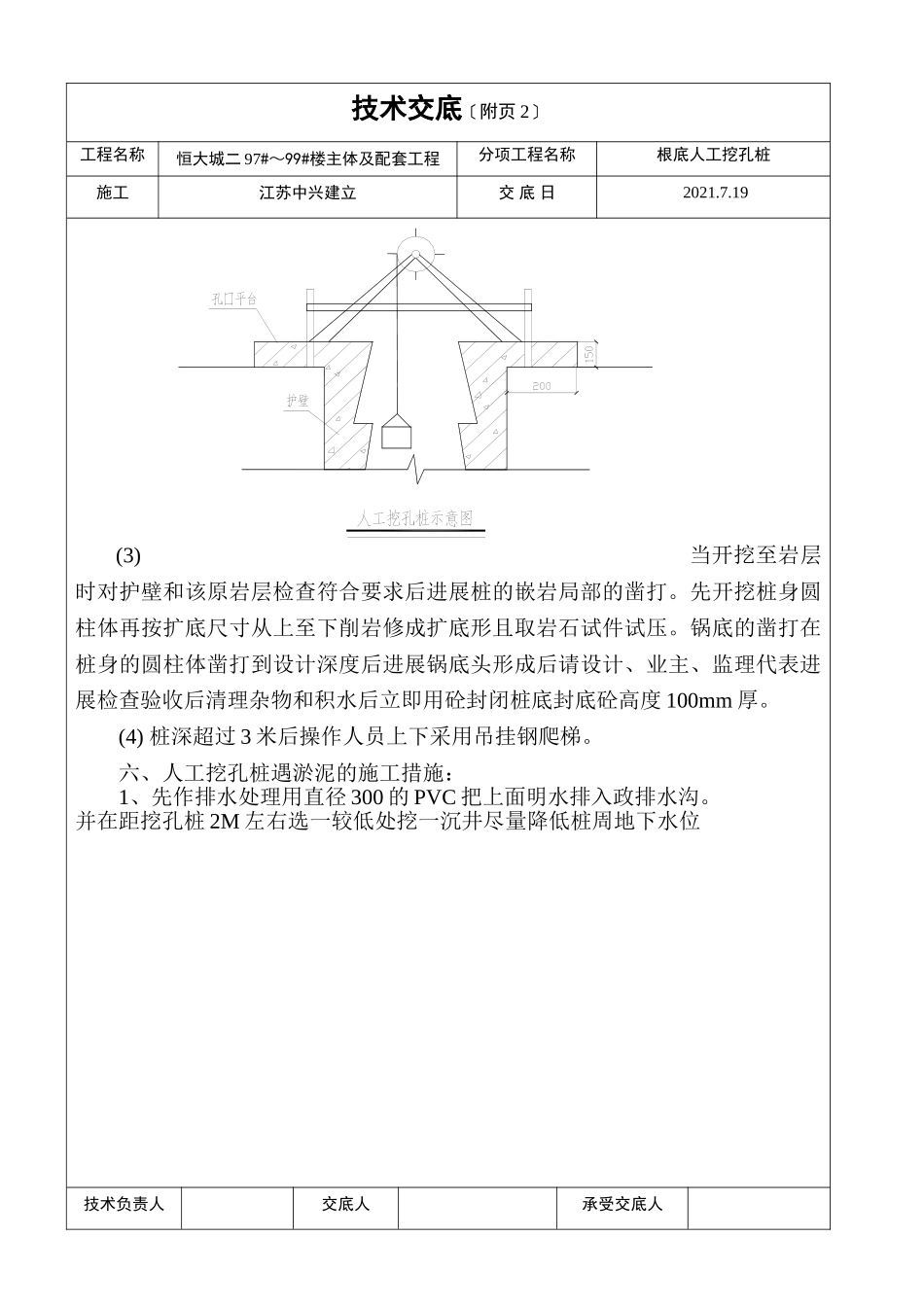

手动轳轮置于孔口钢支架上如图附后:技术负责人交底人承受交底人本表由
