重庆市嘉华大桥鸿恩寺—大庆村段工程大庆村立交桥桥台工程专项施工方案编制:审核:审定:重庆巨能建设(集团)有限公司二分公司2009年7月15日U型桥台挖方施工方案一、施工概况桥台的选型应根据地质情况和基坑开挖对交通的影响等方面综合考虑确定,一般原则为:当中风化岩层埋置较浅,且基岩稳定时,采用重力式U型桥台方案较为合理;当桥台处中风化岩层埋置较深,或基岩岩体欠稳定时,建议采用桩承式桥台

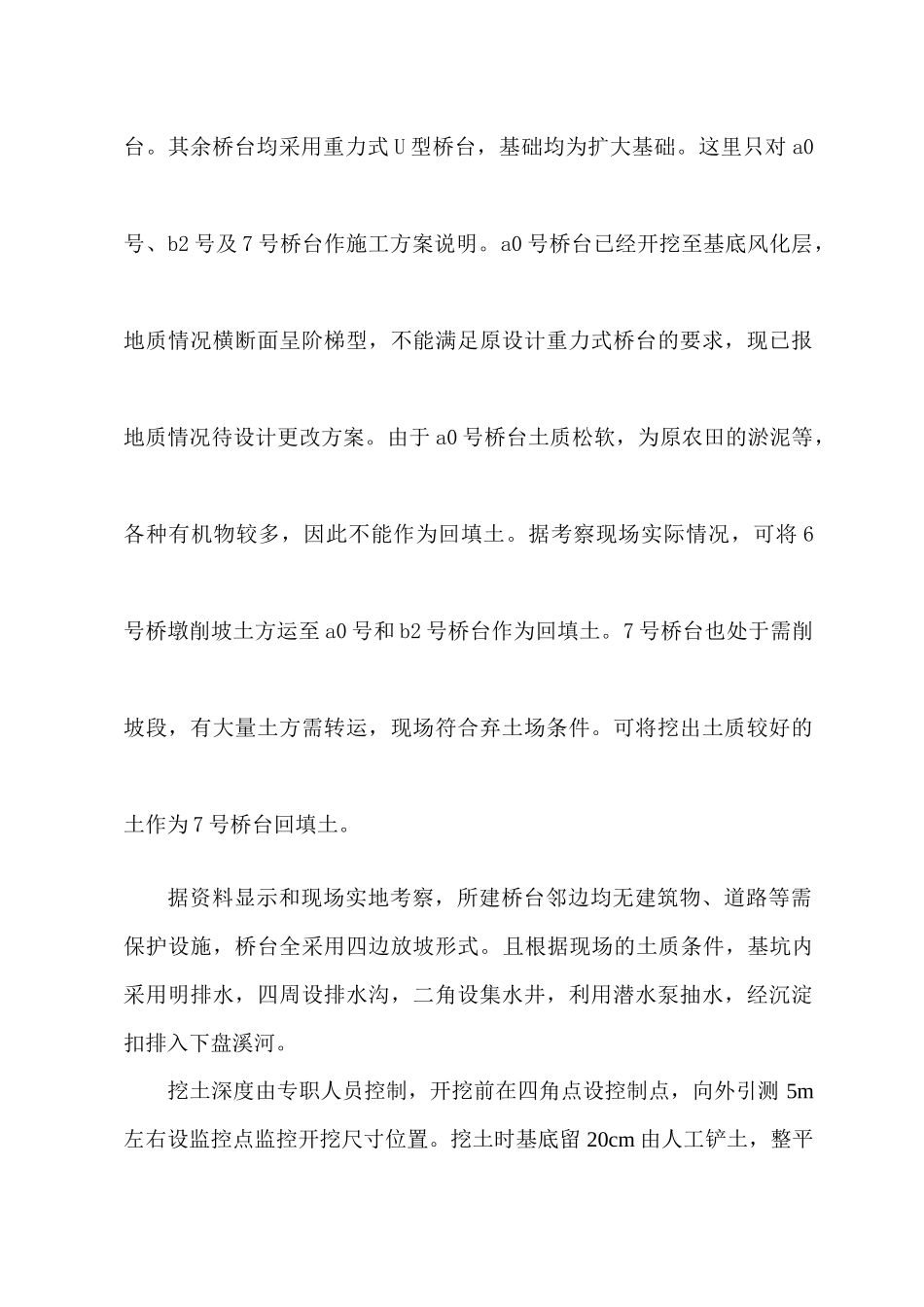

大庆村立交共有四座桥台,即主线的0号及7号桥台,匝道A线桥的a0号桥台和匝道B线桥的b2号桥台
根据地勘资料显示,主线0号桥台处基岩埋置较深,采用桩承式桥台
其余桥台均采用重力式U型桥台,基础均为扩大基础
这里只对a0号、b2号及7号桥台作施工方案说明
a0号桥台已经开挖至基底风化层,地质情况横断面呈阶梯型,不能满足原设计重力式桥台的要求,现已报地质情况待设计更改方案
由于a0号桥台土质松软,为原农田的淤泥等,各种有机物较多,因此不能作为回填土
据考察现场实际情况,可将6号桥墩削坡土方运至a0号和b2号桥台作为回填土
7号桥台也处于需削坡段,有大量土方需转运,现场符合弃土场条件
可将挖出土质较好的土作为7号桥台回填土
据资料显示和现场实地考察,所建桥台邻边均无建筑物、道路等需保护设施,桥台全采用四边放坡形式
且根据现场的土质条件,基坑内采用明排水,四周设排水沟,二角设集水井,利用潜水泵抽水,经沉淀扣排入下盘溪河
挖土深度由专职人员控制,开挖前在四角点设控制点,向外引测5m左右设监控点监控开挖尺寸位置
挖土时基底留20cm由人工铲土,整平主管工程师、班组长行政负责人技术负责人行政助理工程技术部部长安全质量部部长经营财务部部长设备物资部部长综合办公室主任试验工程师至设计标高,挖土过程中如出现超挖,即按有关规定处理
挖土后进行桥台平面位置、尺寸、底标高的自检,对桩位、标高、桩的外观质量进行检验,合格后
