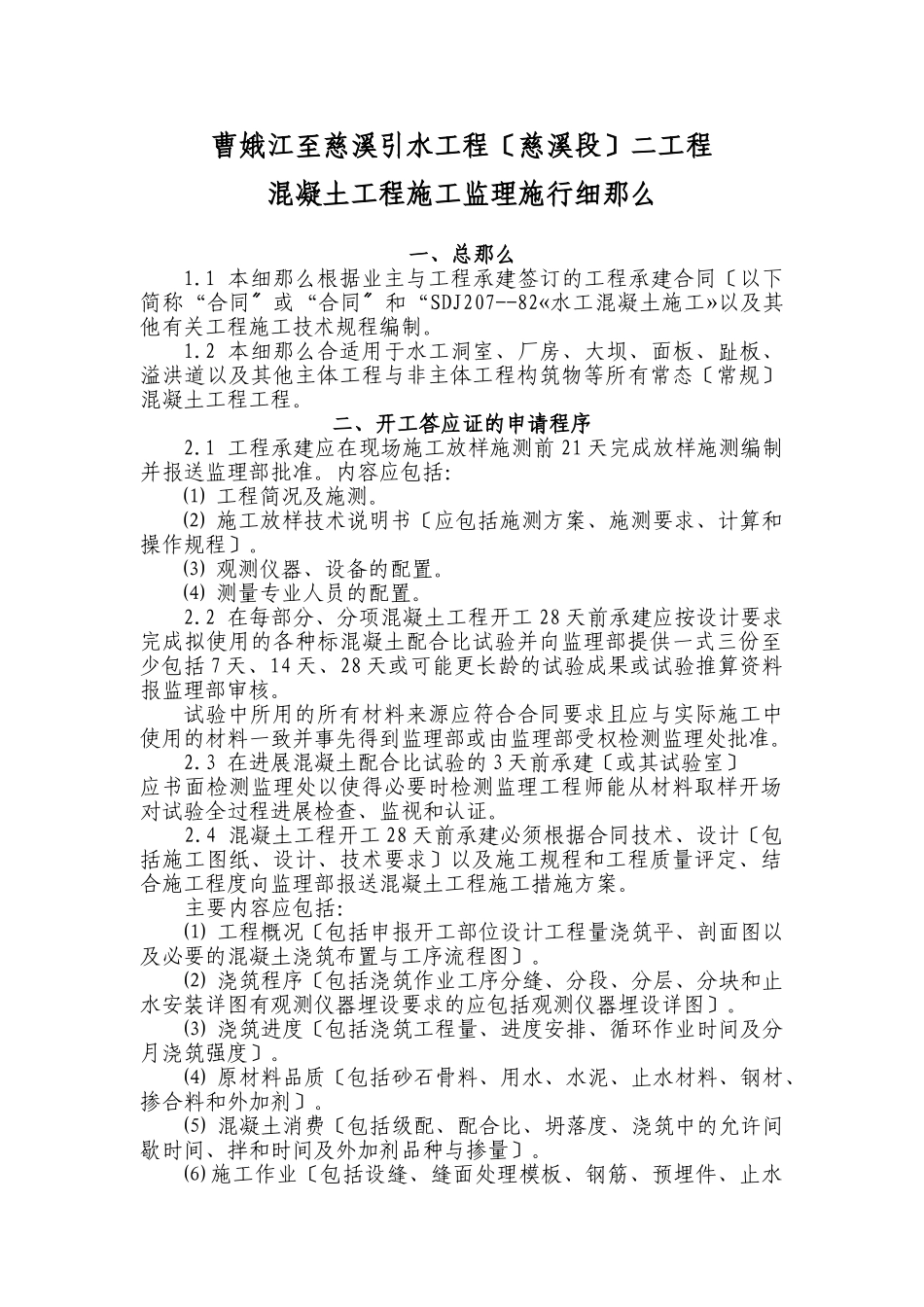

曹娥江至慈溪引水工程〔慈溪段〕二工程混凝土工程施工监理施行细那么一、总那么1
1本细那么根据业主与工程承建签订的工程承建合同〔以下简称“合同或“合同和“〞〞SDJ207--82«水工混凝土施工»以及其他有关工程施工技术规程编制
2本细那么合适用于水工洞室、厂房、大坝、面板、趾板、溢洪道以及其他主体工程与非主体工程构筑物等所有常态〔常规〕混凝土工程工程

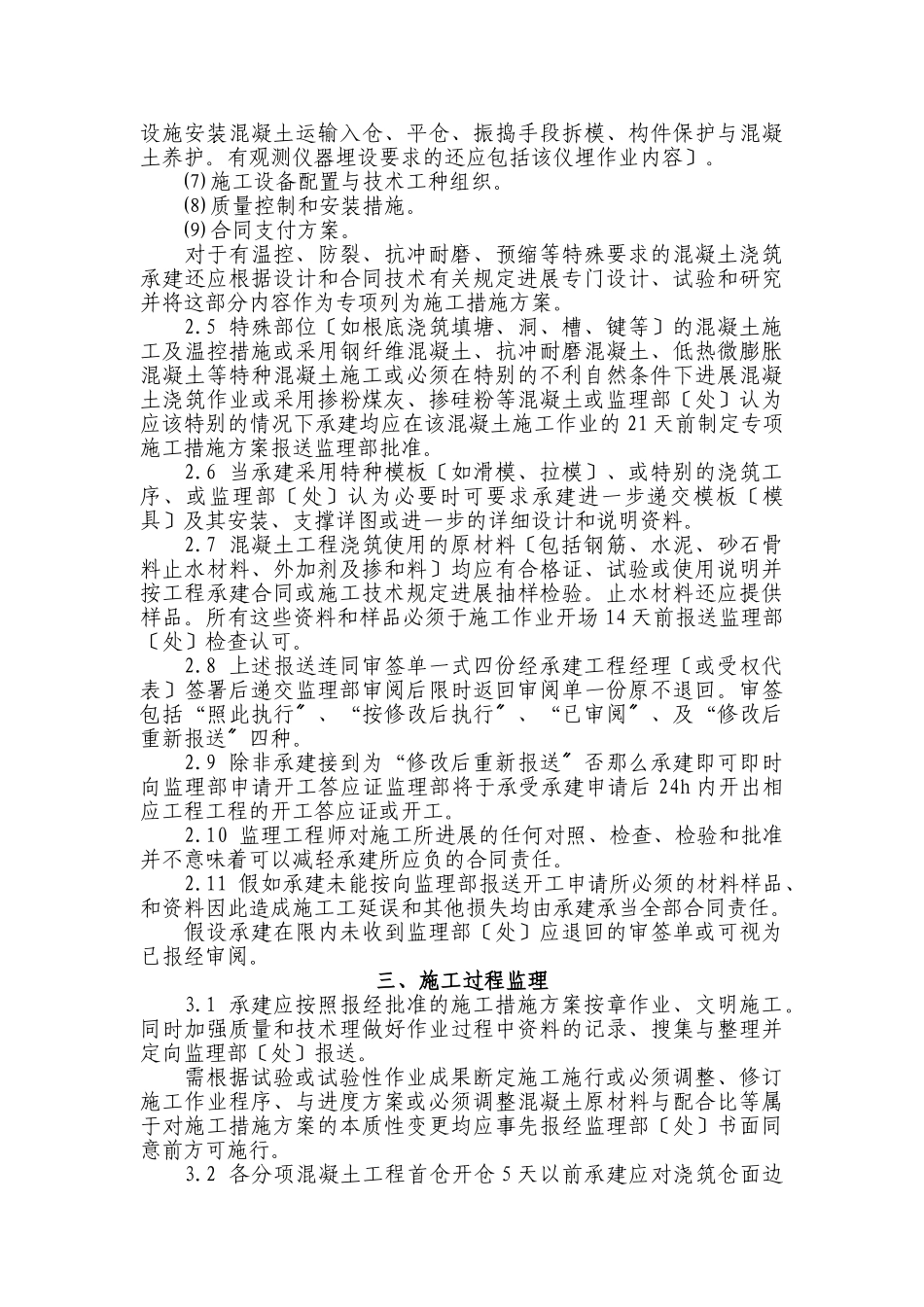

二、开工答应证的申请程序2
1工程承建应在现场施工放样施测前21天完成放样施测编制并报送监理部批准
内容应包括:⑴工程简况及施测
⑵施工放样技术说明书〔应包括施测方案、施测要求、计算和操作规程〕
⑶观测仪器、设备的配置
⑷测量专业人员的配置
2在每部分、分项混凝土工程开工28天前承建应按设计要求完成拟使用的各种标混凝土配合比试验并向监理部提供一式三份至少包括7天、14天、28天或可能更长龄的试验成果或试验推算资料报监理部审核
试验中所用的所有材料来源应符合合同要求且应与实际施工中使用的材料一致并事先得到监理部或由监理部受权检测监理处批准
3在进展混凝土配合比试验的3天前承建〔或其试验室〕应书面检测监理处以使得必要时检测监理工程师能从材料取样开场对试验全过程进展检查、监视和认证
4混凝土工程开工28天前承建必须根据合同技术、设计〔包括施工图纸、设计、技术要求〕以及施工规程和工程质量评定、结合施工程度向监理部报送混凝土工程施工措施方案
主要内容应包括:⑴工程概况〔包括申报开工部位设计工程量浇筑平、剖面图以及必要的混凝土浇筑布置与工序流程图〕
⑵浇筑程序〔包括浇筑作业工序分缝、分段、分层、分块和止水安装详图有观测仪器埋设要求的应包括观测仪器埋设详图〕
⑶浇筑进度〔包括浇筑工程量、进度安排、循环作业时间及分月浇筑强度〕
⑷原材料品质〔包括砂石骨料、用水、水泥、止水材料、钢材、掺合料和外加剂〕
⑸混凝土消费〔包括级配、配
