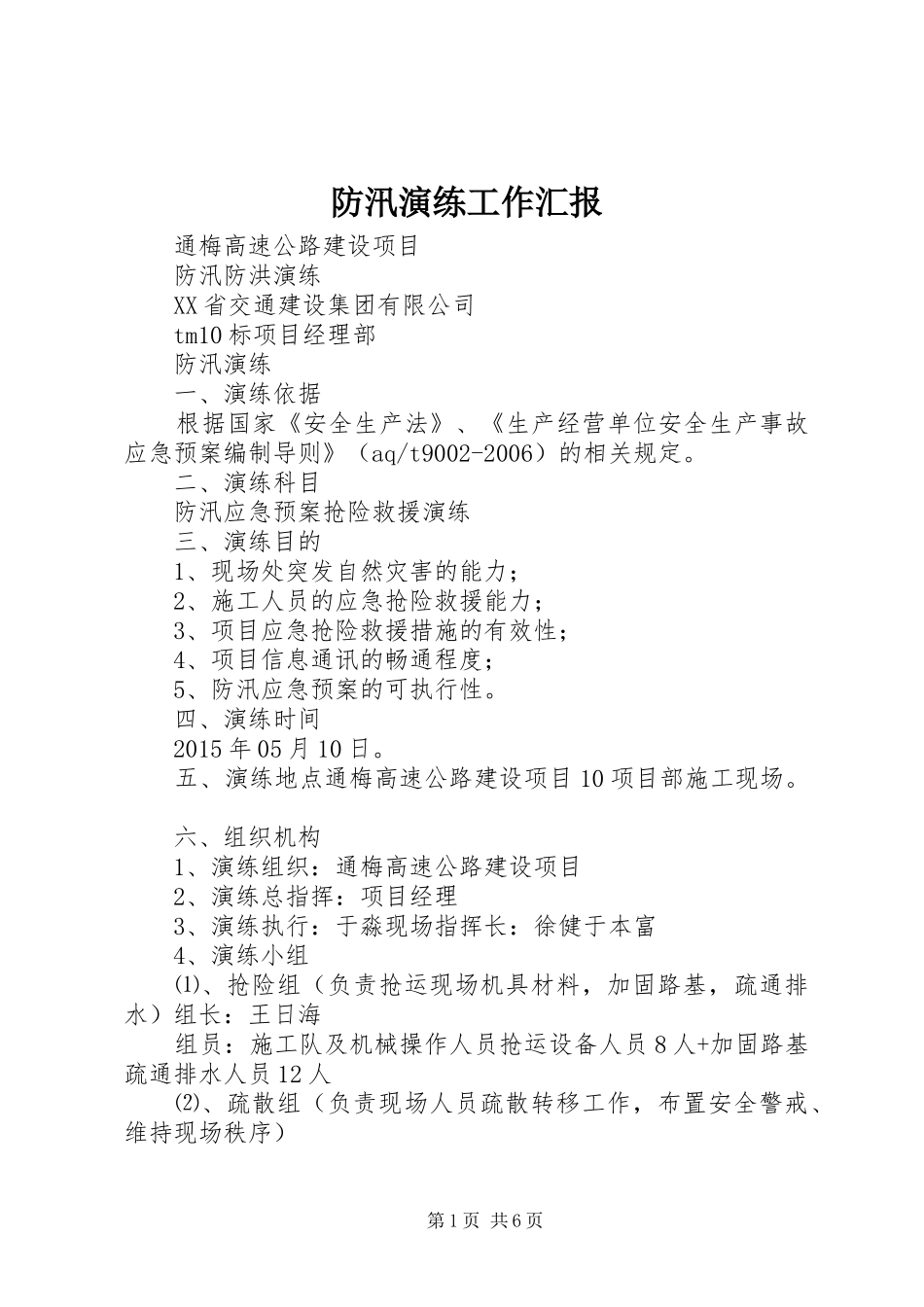

防汛演练工作汇报通梅高速公路建设项目防汛防洪演练XX省交通建设集团有限公司tm10标项目经理部防汛演练一、演练依据根据国家《安全生产法》、《生产经营单位安全生产事故应急预案编制导则》(aq/t9002-2006)的相关规定
二、演练科目防汛应急预案抢险救援演练三、演练目的1、现场处突发自然灾害的能力;2、施工人员的应急抢险救援能力;3、项目应急抢险救援措施的有效性;4、项目信息通讯的畅通程度;5、防汛应急预案的可执行性
四、演练时间2015年05月10日
五、演练地点通梅高速公路建设项目10项目部施工现场

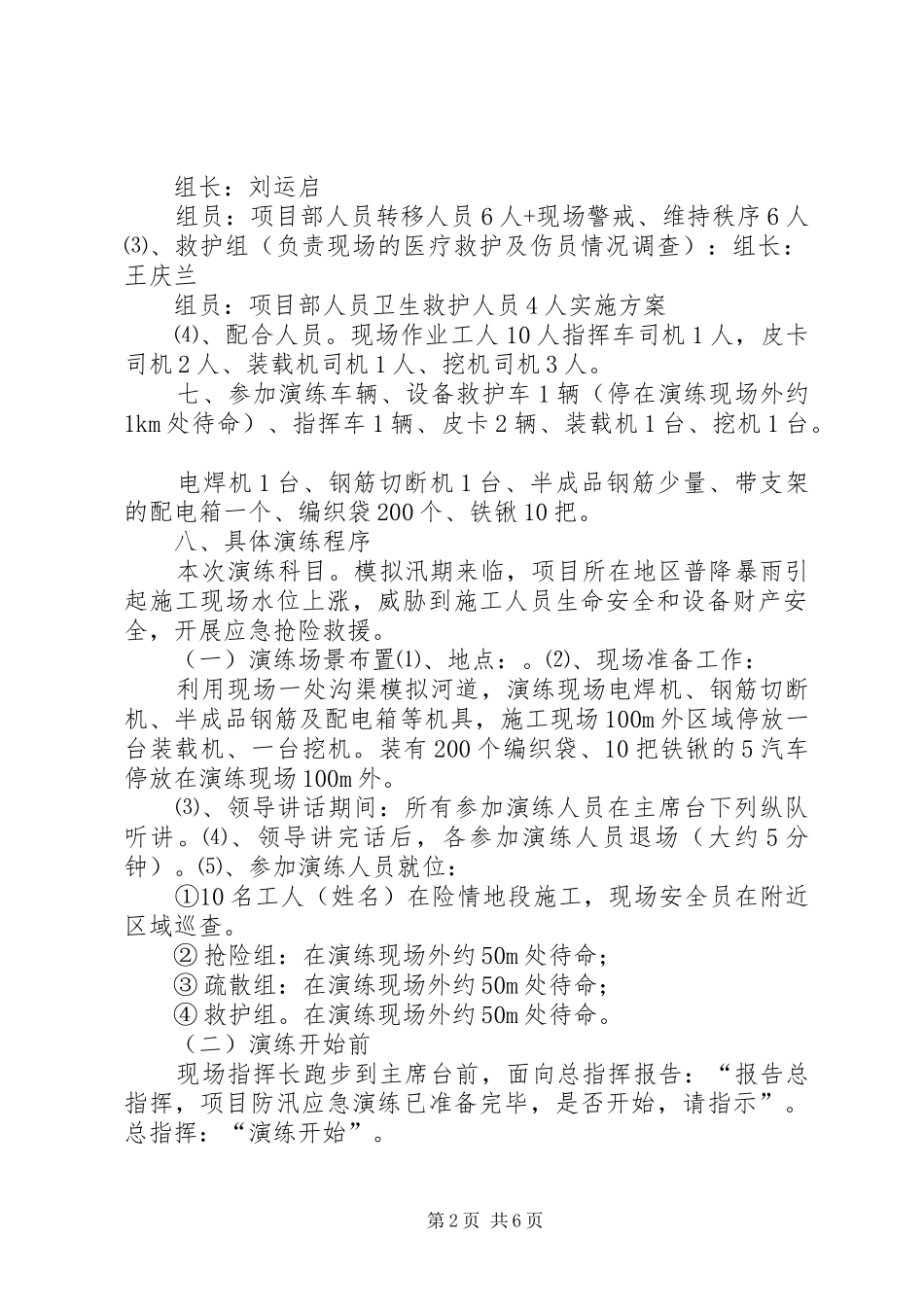

六、组织机构1、演练组织:通梅高速公路建设项目2、演练总指挥:项目经理3、演练执行:于淼现场指挥长:徐健于本富4、演练小组⑴、抢险组(负责抢运现场机具材料,加固路基,疏通排水)组长:王日海组员:施工队及机械操作人员抢运设备人员8人+加固路基疏通排水人员12人⑵、疏散组(负责现场人员疏散转移工作,布置安全警戒、维持现场秩序)第1页共6页组长:刘运启组员:项目部人员转移人员6人+现场警戒、维持秩序6人⑶、救护组(负责现场的医疗救护及伤员情况调查):组长:王庆兰组员:项目部人员卫生救护人员4人实施方案⑷、配合人员
现场作业工人10人指挥车司机1人,皮卡司机2人、装载机司机1人、挖机司机3人
七、参加演练车辆、设备救护车1辆(停在演练现场外约1km处待命)、指挥车1辆、皮卡2辆、装载机1台、挖机1台
电焊机1台、钢筋切断机1台、半成品钢筋少量、带支架的配电箱一个、编织袋200个、铁锹10把
八、具体演练程序本次演练科目
模拟汛期来临,项目所在地区普降暴雨引起施工现场水位上涨,威胁到施工人员生命安全和设备财产安全,开展应急抢险救援
(一)演练场景布置⑴、地点:
⑵、现场准备工作:利用现场一处沟渠模拟河道,演练现场电焊机、钢筋切断机、半成品钢筋及配电箱等机具,施工现场100m外区域停
