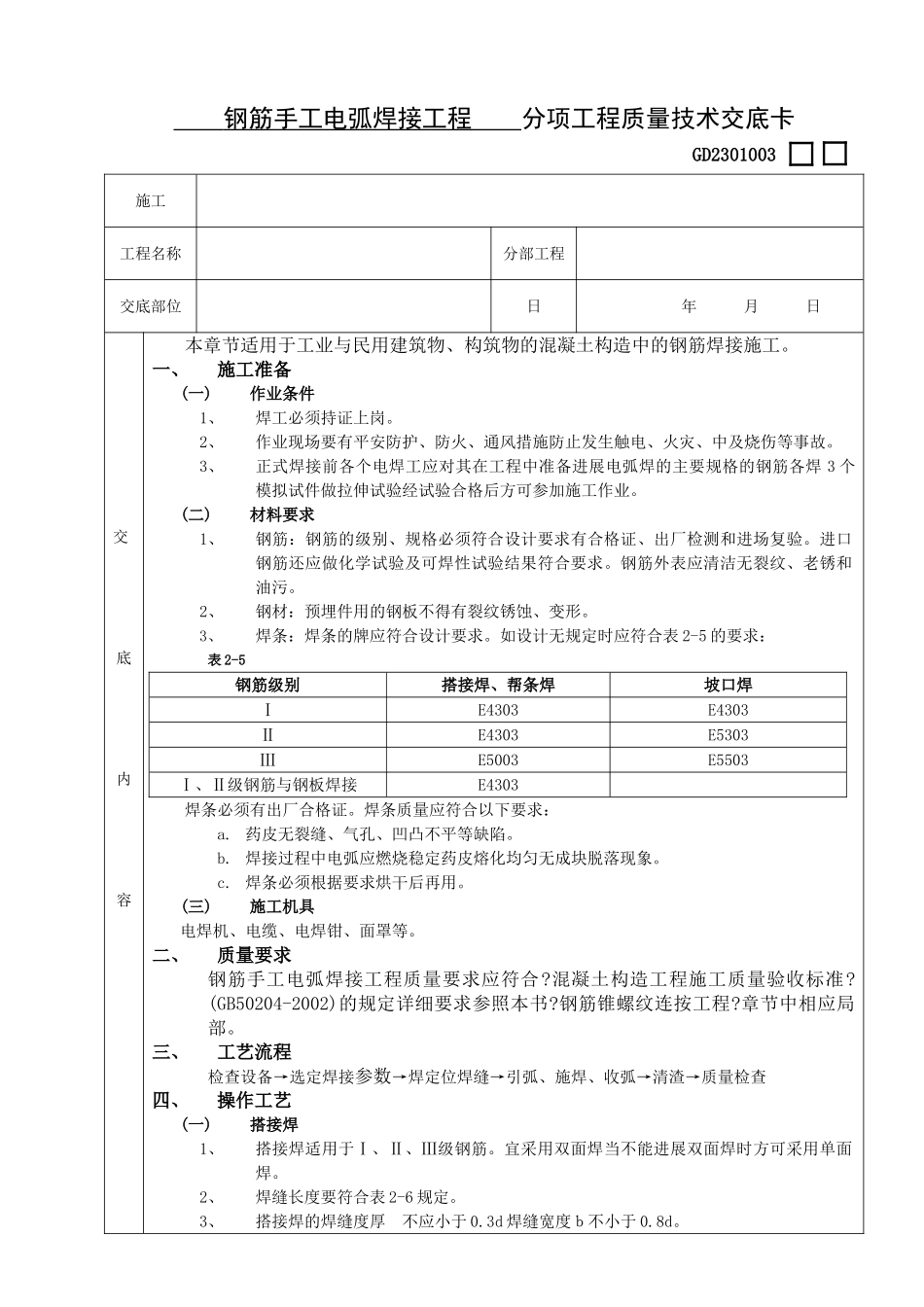

钢筋手工电弧焊接工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容本章节适用于工业与民用建筑物、构筑物的混凝土构造中的钢筋焊接施工
一、施工准备(一)作业条件1、焊工必须持证上岗
2、作业现场要有平安防护、防火、通风措施防止发生触电、火灾、中及烧伤等事故
3、正式焊接前各个电焊工应对其在工程中准备进展电弧焊的主要规格的钢筋各焊3个模拟试件做拉伸试验经试验合格后方可参加施工作业
(二)材料要求1、钢筋:钢筋的级别、规格必须符合设计要求有合格证、出厂检测和进场复验
进口钢筋还应做化学试验及可焊性试验结果符合要求
钢筋外表应清洁无裂纹、老锈和油污
2、钢材:预埋件用的钢板不得有裂纹锈蚀、变形
3、焊条:焊条的牌应符合设计要求
如设计无规定时应符合表2-5的要求:表2-5钢筋级别搭接焊、帮条焊坡口焊ⅠE4303E4303ⅡE4303E5303ⅢE5003E5503Ⅰ、Ⅱ级钢筋与钢板焊接E4303焊条必须有出厂合格证
焊条质量应符合以下要求:a
药皮无裂缝、气孔、凹凸不平等缺陷
焊接过程中电弧应燃烧稳定药皮熔化均匀无成块脱落现象
焊条必须根据要求烘干后再用
(三)施工机具电焊机、电缆、电焊钳、面罩等
二、质量要求钢筋手工电弧焊接工程质量要求应符合
混凝土构造工程施工质量验收标准
(GB50204-2002)的规定详细要求参照本书
钢筋锥螺纹连按工程
章节中相应局部
三、工艺流程检查设备→选定焊接参数→焊定位焊缝→引弧、施焊、收弧→清渣→质量检查四、操作工艺(一)搭接焊1、搭接焊适用于Ⅰ、Ⅱ、Ⅲ级钢筋
宜采用双面焊当不能进展双面焊时方可采用单面焊
2、焊缝长度要符合表2-6规定
3、搭接焊的焊缝度厚不应小于0
3d焊缝宽度b不小于0
交底内容4、搭接焊时钢筋应预弯以保证两根钢筋的轴线在同一直线上

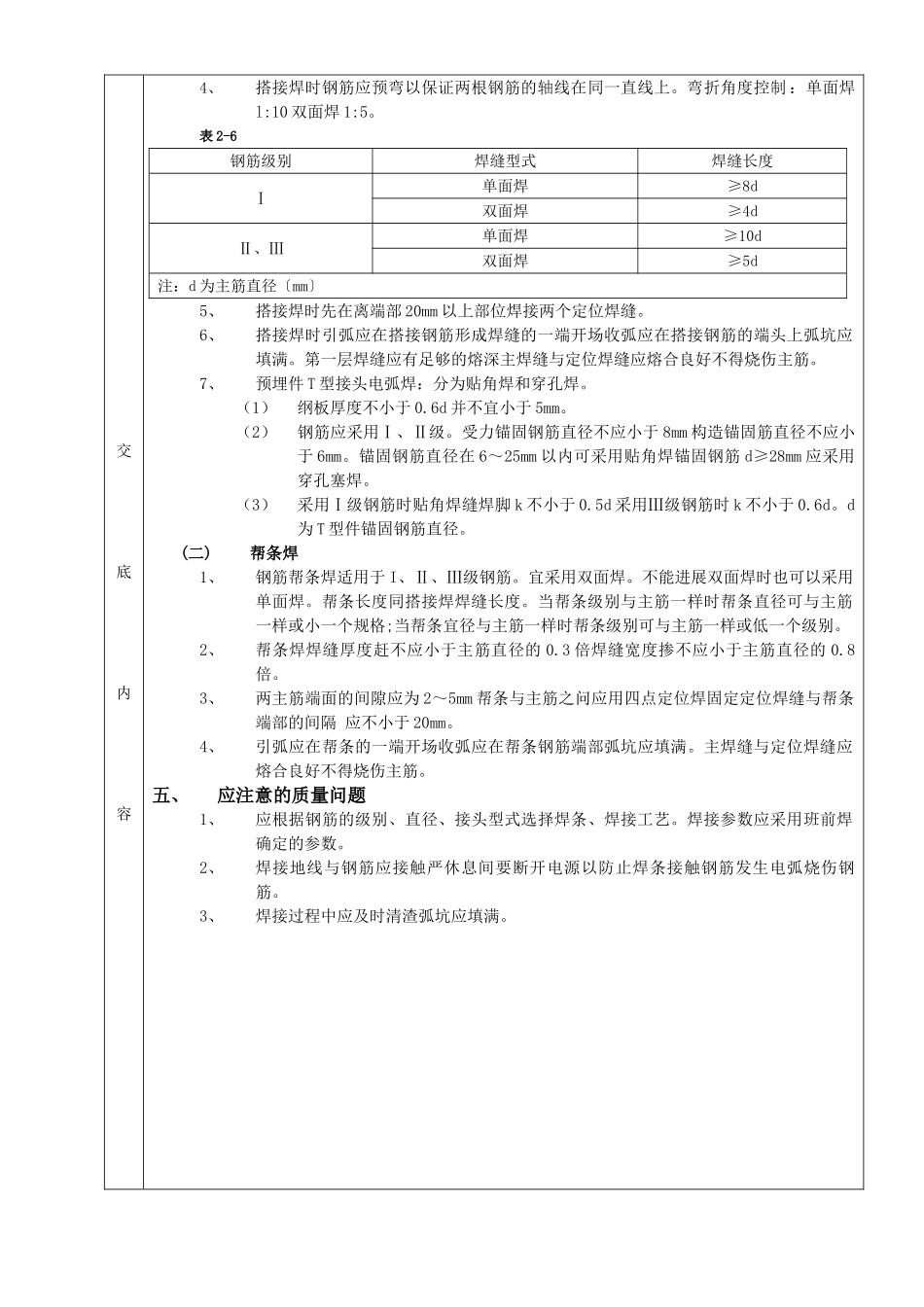

弯折角度控制:单面焊l:10双面焊1
