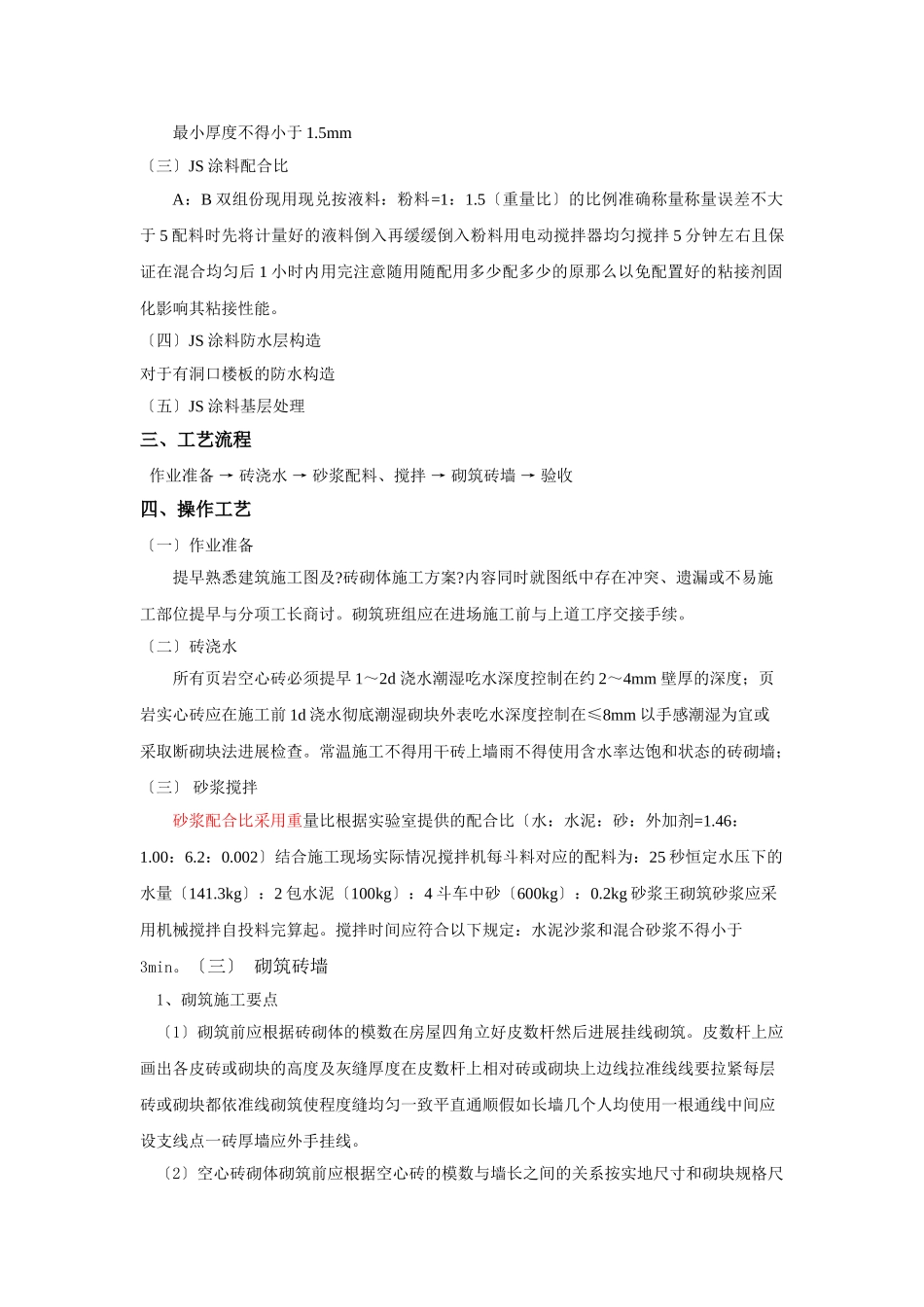

JS防水工程--技术交底一、施工准备〔一〕作业条件1、所有防水施工部位的楼板基层已经清理干净且凹凸不平的板面已剔打平整;2、穿过厨房、卫生间、生活台、观景台等楼板的所有立、套均已做完且洞口已用C20细石混凝土封闭;3、厨房、卫生间等防水施工部位做防水之前必须保证足够的照明及通风设备。4、操作人员应经过专业培训、持上岗证先做样板间经检查验收合格后方可全面施工。5、在基层做防水涂料之前在以下部位用建筑封膏封严。穿过楼板的立四周、套与立交接处、大便器与立接口处、地漏上口四周等。6、JS防水涂料配合比必须经分项工长检验确认无误前方可大面积进展施工;7、一切不清楚的部位需提早与分项工长进展协商、沟通待达成统一前方可大面积施工不得擅自更改技术要求。〔二〕材料要求1、聚合物水泥〔JS〕防水材料:品种、规格、强度等级必须符合设计图纸、标准要求并有合格证书性能检测。2、水泥:采用复合硅酸盐水泥32.5且水泥必须有合格证、出厂检测和进场复验。〔三〕施工机具1、清理工具:锤子、凿子、铲子、盛料小桶、扫帚、拖把2、配料工具:台秤、水桶、称料桶、拌料桶、搅拌器、剪子3、涂料上料工具:滚子、刷子二、质量要求〔一〕JS涂料施工区域本工程厨房部位JS涂料在四周隔墙的覆盖高度为完成面以上1.8米。卫生间部位除与卧室、客交界的隔墙处覆盖高度为吊顶位置其余均为完成面以上1.8米。生活台JS防水涂料的覆盖区域为完成面以上300mm。除此之外观景台、入户花园等其他有地漏位置的JS涂料仅在洞周围300mm区域涂刷防水涂料。〔二〕JS涂料厚度最小厚度不得小于1.5mm〔三〕JS涂料配合比A:B双组份现用现兑按液料:粉料=1:1.5〔重量比〕的比例准确称量称量误差不大于5配料时先将计量好的液料倒入再缓缓倒入粉料用电动搅拌器均匀搅拌5分钟左右且保证在混合均匀后1小时内用完注意随用随配用多少配多少的原那么以免配置好的粘接剂固化影响其粘接性能。〔四〕JS涂料防水层构造对于有洞口楼板的防水构造〔五〕JS涂料基层处理三、工艺流程作业准备→砖浇水→砂浆配料、搅拌→砌筑砖墙→验收四、操作工艺〔一〕作业准备提早熟悉建筑施工图及?砖砌体施工方案?内容同时就图纸中存在冲突、遗漏或不易施工部位提早与分项工长商讨。砌筑班组应在进场施工前与上道工序交接手续。〔二〕砖浇水所有页岩空心砖必须提早1~2d浇水潮湿吃水深度控制在约2~4mm壁厚的深度;页岩实心砖应在施工前1d浇水彻底潮湿砌块外表吃水深度控制在≤8mm以手感潮湿为宜或采取断砌块法进展检查。常温施工不得用干砖上墙雨不得使用含水率达饱和状态的砖砌墙;〔三〕砂浆搅拌砂浆配合比采用重量比根据实验室提供的配合比〔水:水泥:砂:外加剂=1.46:1.00:6.2:0.002〕结合施工现场实际情况搅拌机每斗料对应的配料为:25秒恒定水压下的水量〔141.3kg〕:2包水泥〔100kg〕:4斗车中砂〔600kg〕:0.2kg砂浆王砌筑砂浆应采用机械搅拌自投料完算起。搅拌时间应符合以下规定:水泥沙浆和混合砂浆不得小于3min。〔三〕砌筑砖墙1、砌筑施工要点〔1〕砌筑前应根据砖砌体的模数在房屋四角立好皮数杆然后进展挂线砌筑。皮数杆上应画出各皮砖或砌块的高度及灰缝厚度在皮数杆上相对砖或砌块上边线拉准线线要拉紧每层砖或砌块都依准线砌筑使程度缝均匀一致平直通顺假如长墙几个人均使用一根通线中间应设支线点一砖厚墙应外手挂线。〔2〕空心砖砌体砌筑前应根据空心砖的模数与墙长之间的关系按实地尺寸和砌块规格尺寸进展试摆以确定组砌调节方式〔3~5cm可用灰缝调节5~7cm可用页岩砖进展调节〕。当最下一皮砌块的灰缝厚度大于20mm时应采用细石砼进展找平后再进展砌筑。〔3〕实心砖砌筑采用全丁砖砌法上下错缝〔注:错缝长度不少于45mm〕内外搭砌。砌筑前应先盘角每次盘角不要超过五层新盘的大角及时进展吊、靠如有偏向要及时修整。盘角时要仔细对照皮数杆的砖层和标高控制好灰缝大小使程度灰缝均匀一致。大角盘好后再复查一次平整和垂直完全符合要求后再挂线砌墙。〔4〕对于构造柱留置处该部位墙应留“马牙槎〞砌筑时应采用“先退后进〞的预留即:“退砖〞长度为60mm“进砖〞长度以进满构造柱边线为准退进高度均为30...
