电除尘岗位技术操作规程1、操作指标:1
1收尘效率≥99%;1
2刮板机及溢流螺旋运行正常,螺旋无抽空现象;电尘扑尘器白色蒸汽冒出;1
3冷态和热态开机的控制参数位置参数一电场二电场三电场电压(KV)冷态/热态~60/45~60/48~60/55阳、阴极振打(分钟)运/停4/154/204/30电场电流控制范围阴极线比电流值RS芒刺线0
5mA/m2
电场投运前的检查与准备工作从安全及发现问题方便处理考虑,检查程序为:电除尘本体(电场)→电除尘辅助电气设备→电除尘高压供电系统装置
1电场检查顺序;检查电场应处于检修状态,安全措施完整后,人员才可以进入电场
保证电场内部无杂物、工器具、临时支承吊挂装置、临时接线等遗留物,高压绝缘子、振打瓷环、隔离开关绝缘部件干净清洁
最后各人孔门关闭,拆除电场电线,测量电场绝缘符合要求

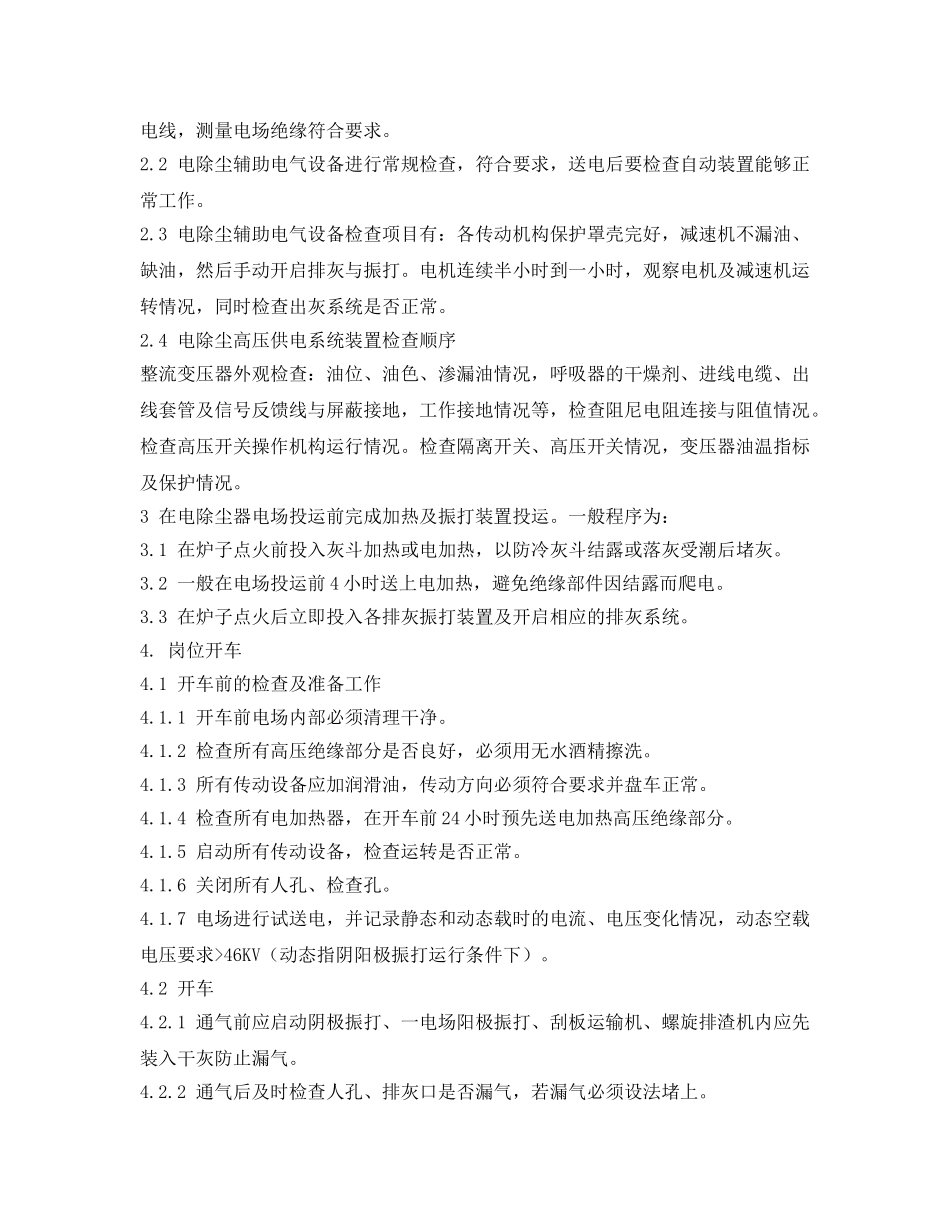

2电除尘辅助电气设备进行常规检查,符合要求,送电后要检查自动装置能够正常工作
3电除尘辅助电气设备检查项目有:各传动机构保护罩壳完好,减速机不漏油、缺油,然后手动开启排灰与振打
电机连续半小时到一小时,观察电机及减速机运转情况,同时检查出灰系统是否正常
4电除尘高压供电系统装置检查顺序整流变压器外观检查:油位、油色、渗漏油情况,呼吸器的干燥剂、进线电缆、出线套管及信号反馈线与屏蔽接地,工作接地情况等,检查阻尼电阻连接与阻值情况
检查高压开关操作机构运行情况
检查隔离开关、高压开关情况,变压器油温指标及保护情况
3在电除尘器电场投运前完成加热及振打装置投运
一般程序为:3
1在炉子点火前投入灰斗加热或电加热,以防冷灰斗结露或落灰受潮后堵灰
2一般在电场投运前4小时送上电加热,避免绝缘部件因结露而爬电
3在炉子点火后立即投入各排灰振打装置及开启相应的排灰系统
1开车前的检查及准备工作4
1开车前电场内部必须清理
