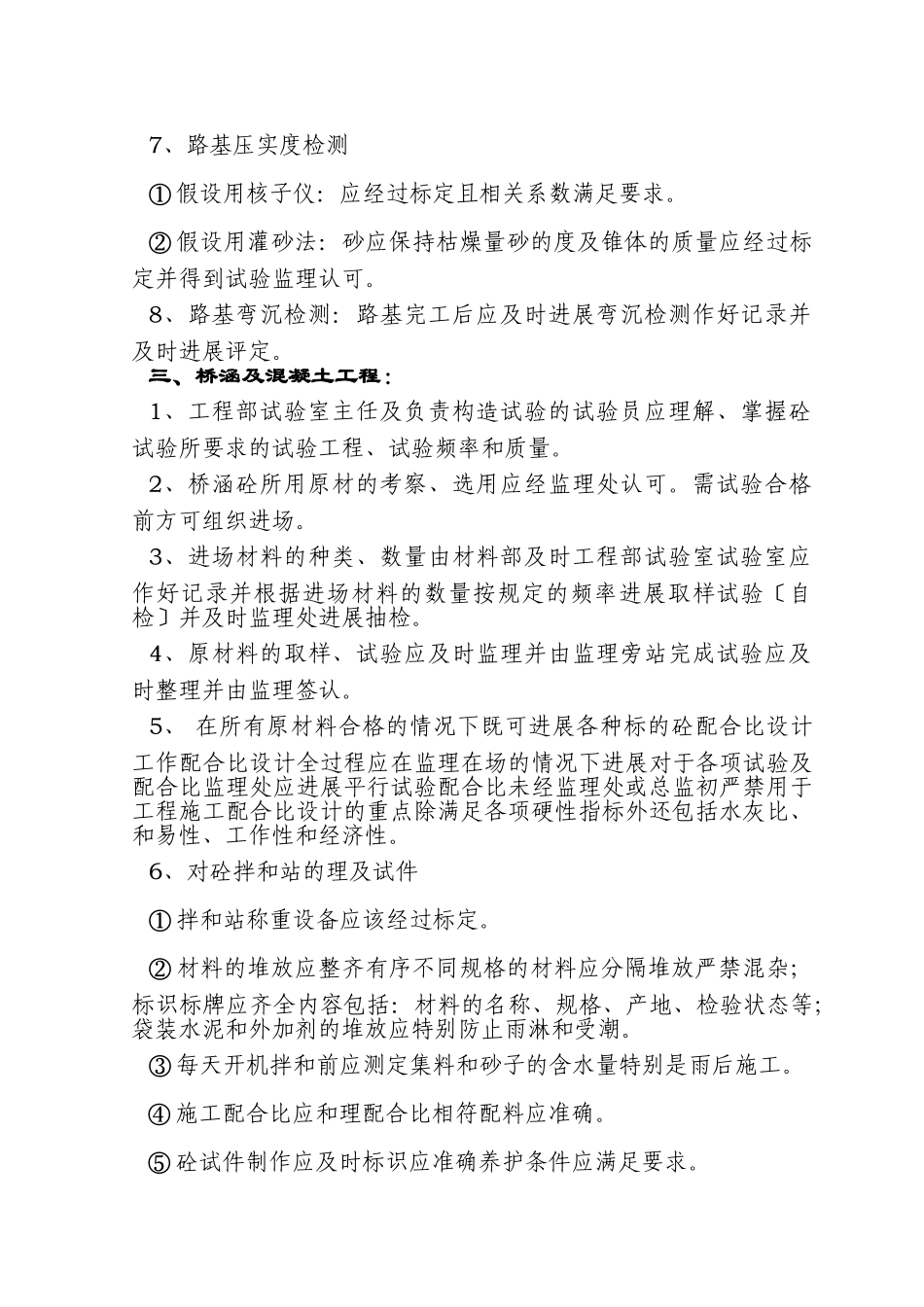

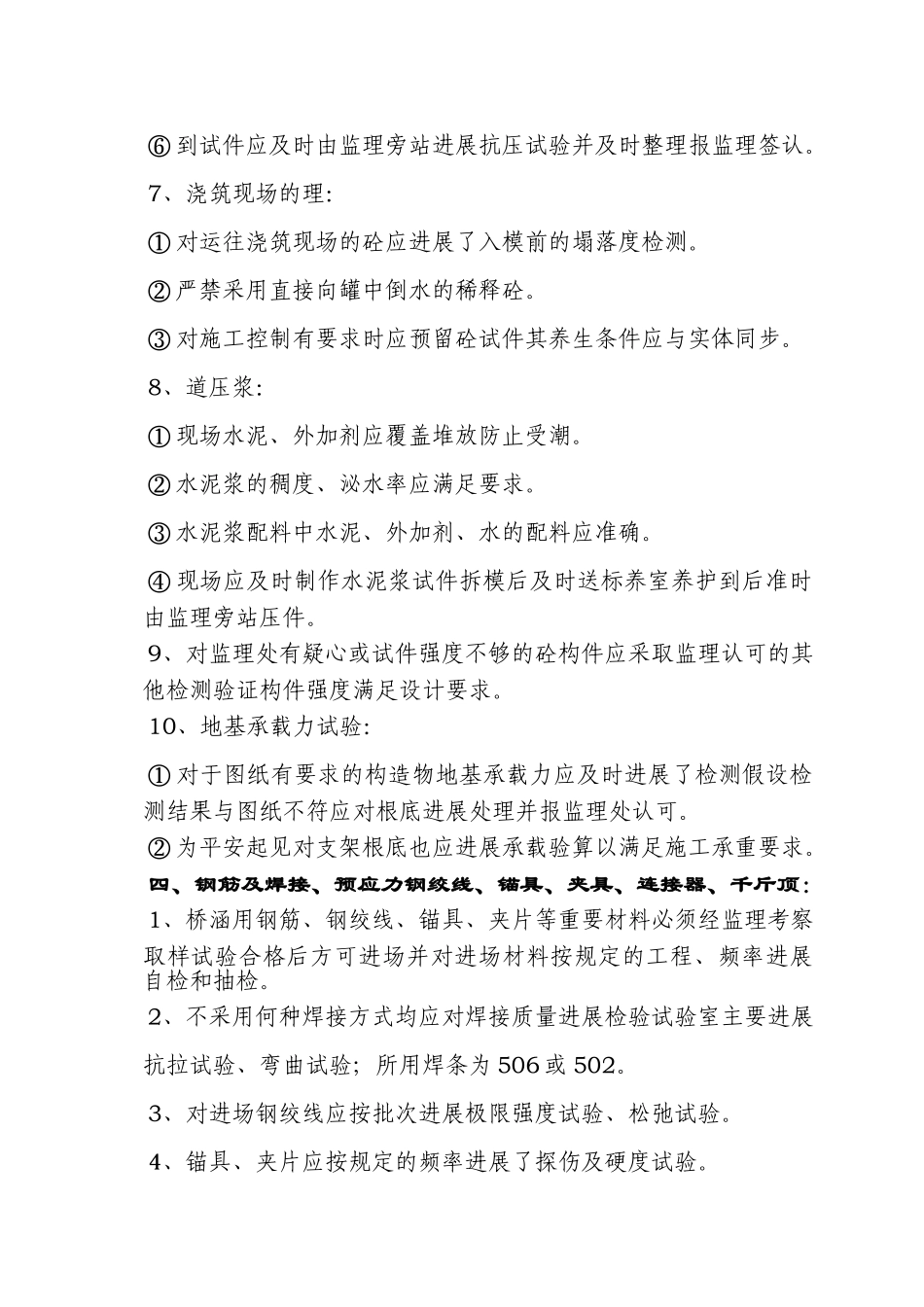

试验监理工作内容试验监理工作内容一、试验室人员、仪器设备履约情况的监理内容:〔应符合承诺应满足工程需要〕1、试验人员数量、人员资质、实际操作才能应知应会才能应满足工程需要。2、桥涵、路面试验设备的到位率、完好率。3、试验室理应高效分工应明确。〔高效的评判:①进场原材料应及时按频率进展检测。②各种试验、配合比试验应提早完成不能出现施工等试验数据的情况。③现场检测试验应及时进展。④试验室、材料部、施工现场三者之间的沟通应及时、畅通。⑤试验室应该及时提供各种准确、可靠的试验数据确实起到指导施工的作用。〕4、仪器设备的使用、维护、保养记录应该健全各种试验设备应能保持正常运转确保满足工程试验的需要。5、试验室主任应具备和总监处、监理处以及施工材料部、施工现场的沟通才能。二、土工局部:1、工程部试验室主任及负责土工试验的试验员应理解、掌握土工试验所要求的试验工程、自检频率、质量以及试验数据的整理。2、取样时应提早监理试验时应有监理旁站试验完毕后应及时整理并报送监理签认。3、原地表清表后应按每500m取样一次进展击实、含水量、颗粒分析、CBR值、有机质含量等试验〔取样应具有代表性〕。4、每个取土场应按取土深度和取土面积进展分区试验应明确每一分区的土将按填筑路基的哪一段、哪一层次应在试验或试验记录中注明。5、取土场每一分区应按每5000m2一次的频率完成击实、含水量、颗粒分析、CBR值、有机制含量等试验并及时完成交监理签认。6、土工布、土工格栅的使用应提早报监理处认可取样试验合格前方可进场。7、路基压实度检测①假设用核子仪:应经过标定且相关系数满足要求。②假设用灌砂法:砂应保持枯燥量砂的度及锥体的质量应经过标定并得到试验监理认可。8、路基弯沉检测:路基完工后应及时进展弯沉检测作好记录并及时进展评定。三、桥涵及混凝土工程:1、工程部试验室主任及负责构造试验的试验员应理解、掌握砼试验所要求的试验工程、试验频率和质量。2、桥涵砼所用原材的考察、选用应经监理处认可。需试验合格前方可组织进场。3、进场材料的种类、数量由材料部及时工程部试验室试验室应作好记录并根据进场材料的数量按规定的频率进展取样试验〔自检〕并及时监理处进展抽检。4、原材料的取样、试验应及时监理并由监理旁站完成试验应及时整理并由监理签认。5、在所有原材料合格的情况下既可进展各种标的砼配合比设计工作配合比设计全过程应在监理在场的情况下进展对于各项试验及配合比监理处应进展平行试验配合比未经监理处或总监初严禁用于工程施工配合比设计的重点除满足各项硬性指标外还包括水灰比、和易性、工作性和经济性。6、对砼拌和站的理及试件①拌和站称重设备应该经过标定。②材料的堆放应整齐有序不同规格的材料应分隔堆放严禁混杂;标识标牌应齐全内容包括:材料的名称、规格、产地、检验状态等;袋装水泥和外加剂的堆放应特别防止雨淋和受潮。③每天开机拌和前应测定集料和砂子的含水量特别是雨后施工。④施工配合比应和理配合比相符配料应准确。⑤砼试件制作应及时标识应准确养护条件应满足要求。⑥到试件应及时由监理旁站进展抗压试验并及时整理报监理签认。7、浇筑现场的理:①对运往浇筑现场的砼应进展了入模前的塌落度检测。②严禁采用直接向罐中倒水的稀释砼。③对施工控制有要求时应预留砼试件其养生条件应与实体同步。8、道压浆:①现场水泥、外加剂应覆盖堆放防止受潮。②水泥浆的稠度、泌水率应满足要求。③水泥浆配料中水泥、外加剂、水的配料应准确。④现场应及时制作水泥浆试件拆模后及时送标养室养护到后准时由监理旁站压件。9、对监理处有疑心或试件强度不够的砼构件应采取监理认可的其他检测验证构件强度满足设计要求。10、地基承载力试验:①对于图纸有要求的构造物地基承载力应及时进展了检测假设检测结果与图纸不符应对根底进展处理并报监理处认可。②为平安起见对支架根底也应进展承载验算以满足施工承重要求。四、钢筋及焊接、预应力钢绞线、锚具、夹具、连接器、千斤顶:1、桥涵用钢筋、钢绞线、锚具、夹片等重要材料必须经监理考察取样试验合格后方可进场并对进场材料按规定的工...
