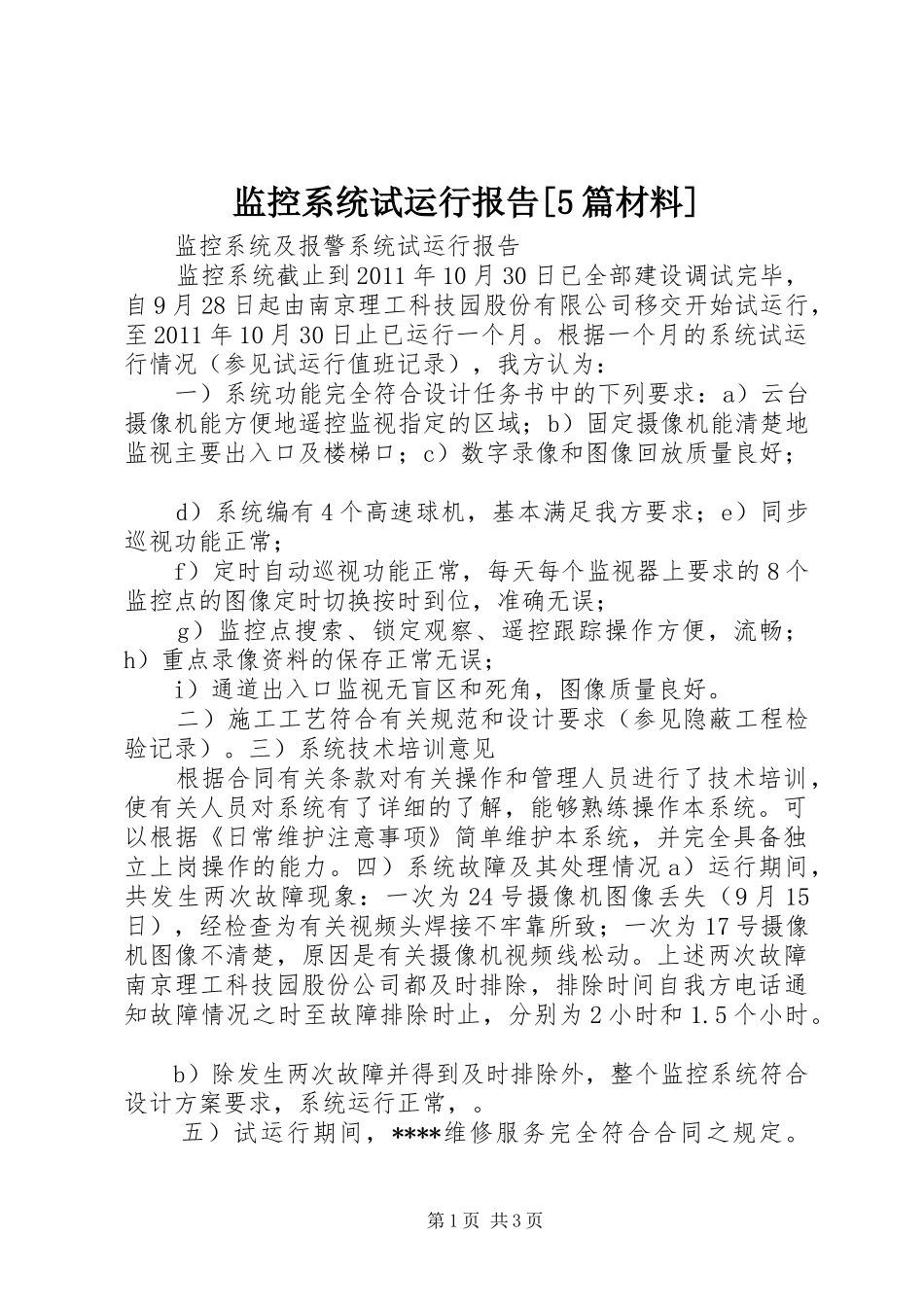

监控系统试运行报告[5篇材料]监控系统及报警系统试运行报告监控系统截止到2011年10月30日已全部建设调试完毕,自9月28日起由南京理工科技园股份有限公司移交开始试运行,至2011年10月30日止已运行一个月
根据一个月的系统试运行情况(参见试运行值班记录),我方认为:一)系统功能完全符合设计任务书中的下列要求:a)云台摄像机能方便地遥控监视指定的区域;b)固定摄像机能清楚地监视主要出入口及楼梯口;c)数字录像和图像回放质量良好;d)系统编有4个高速球机,基本满足我方要求;e)同步巡视功能正常;f)定时自动巡视功能正常,每天每个监视器上要求的8个监控点的图像定时切换按时到位,准确无误;g)监控点搜索、锁定观察、遥控跟踪操作方便,流畅;h)重点录像资料的保存正常无误;i)通道出入口监视无盲区和死角,图像质量良好
二)施工工艺符合有关规范和设计要求(参见隐蔽工程检验记录)
三)系统技术培训意见根据合同有关条款对有关操作和管理人员进行了技术培训,使有关人员对系统有了详细的了解,能够熟练操作本系统
可以根据《日常维护注意事项》简单维护本系统,并完全具备独立上岗操作的能力
四)系统故障及其处理情况a)运行期间,共发生两次故障现象:一次为24号摄像机图像丢失(9月15日),经检查为有关视频头焊接不牢靠所致;一次为17号摄像机图像不清楚,原因是有关摄像机视频线松动
上述两次故障南京理工科技园股份公司都及时排除,排除时间自我方电话通知故障情况之时至故障排除时止,分别为2小时和1
b)除发生两次故障并得到及时排除外,整个监控系统符合设计方案要求,系统运行正常,
五)试运行期间,****维修服务完全符合合同之规定
第1页共3页六)试运行结论本系统施工和安装工艺符合有关《规范》和《程序》要求,试运行一个月来,系统运行正常,符合《设计任务书》和《设计方案》的要求,系统工程达到了竣工验收
