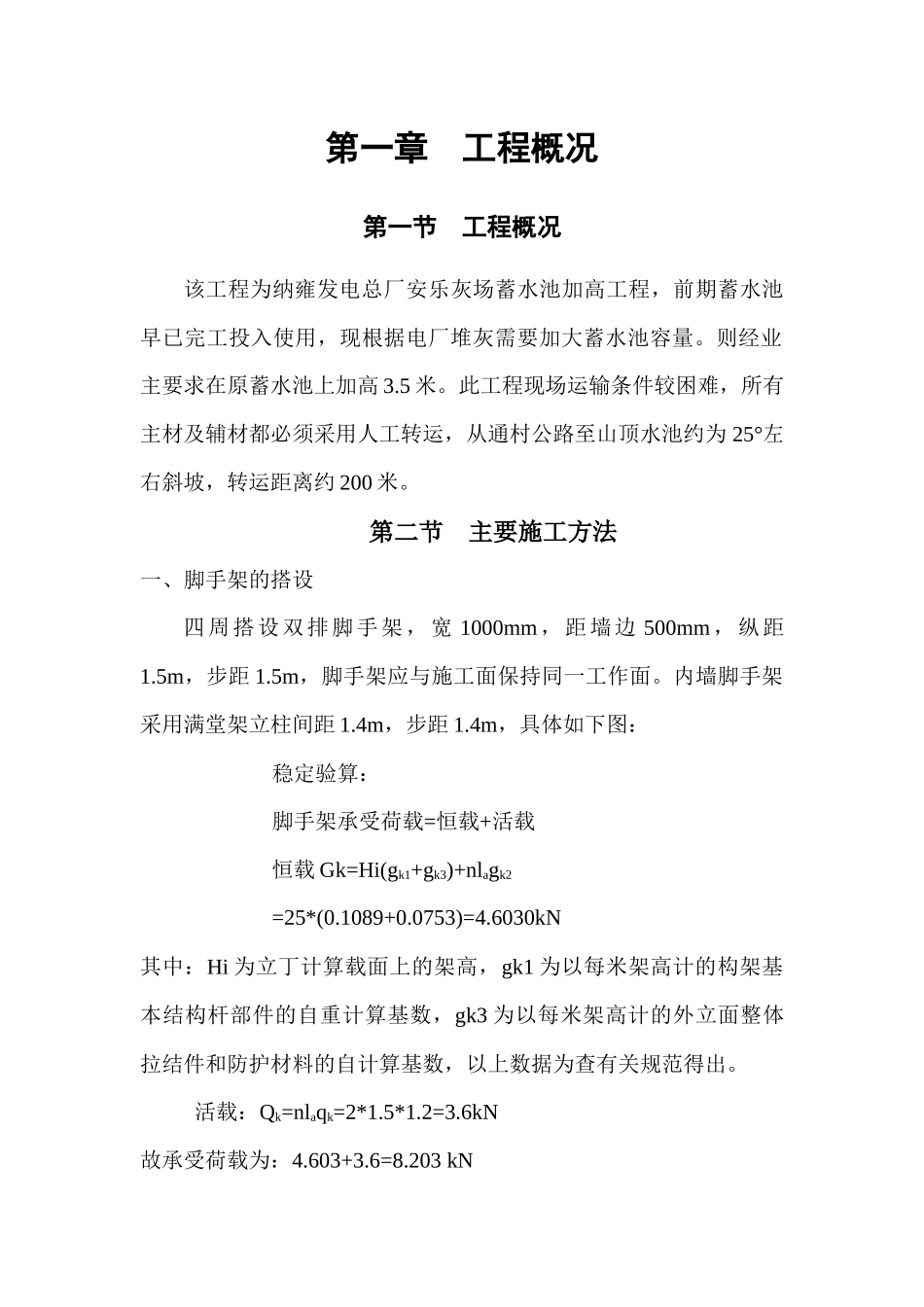

山顶水池施工方案贵州电力建设第二工程公司二0一一年六月十日第一章工程概况第一节工程概况该工程为纳雍发电总厂安乐灰场蓄水池加高工程,前期蓄水池早已完工投入使用,现根据电厂堆灰需要加大蓄水池容量
则经业主要求在原蓄水池上加高3
此工程现场运输条件较困难,所有主材及辅材都必须采用人工转运,从通村公路至山顶水池约为25°左右斜坡,转运距离约200米
第二节主要施工方法一、脚手架的搭设四周搭设双排脚手架,宽1000mm,距墙边500mm,纵距1
5m,步距1
5m,脚手架应与施工面保持同一工作面

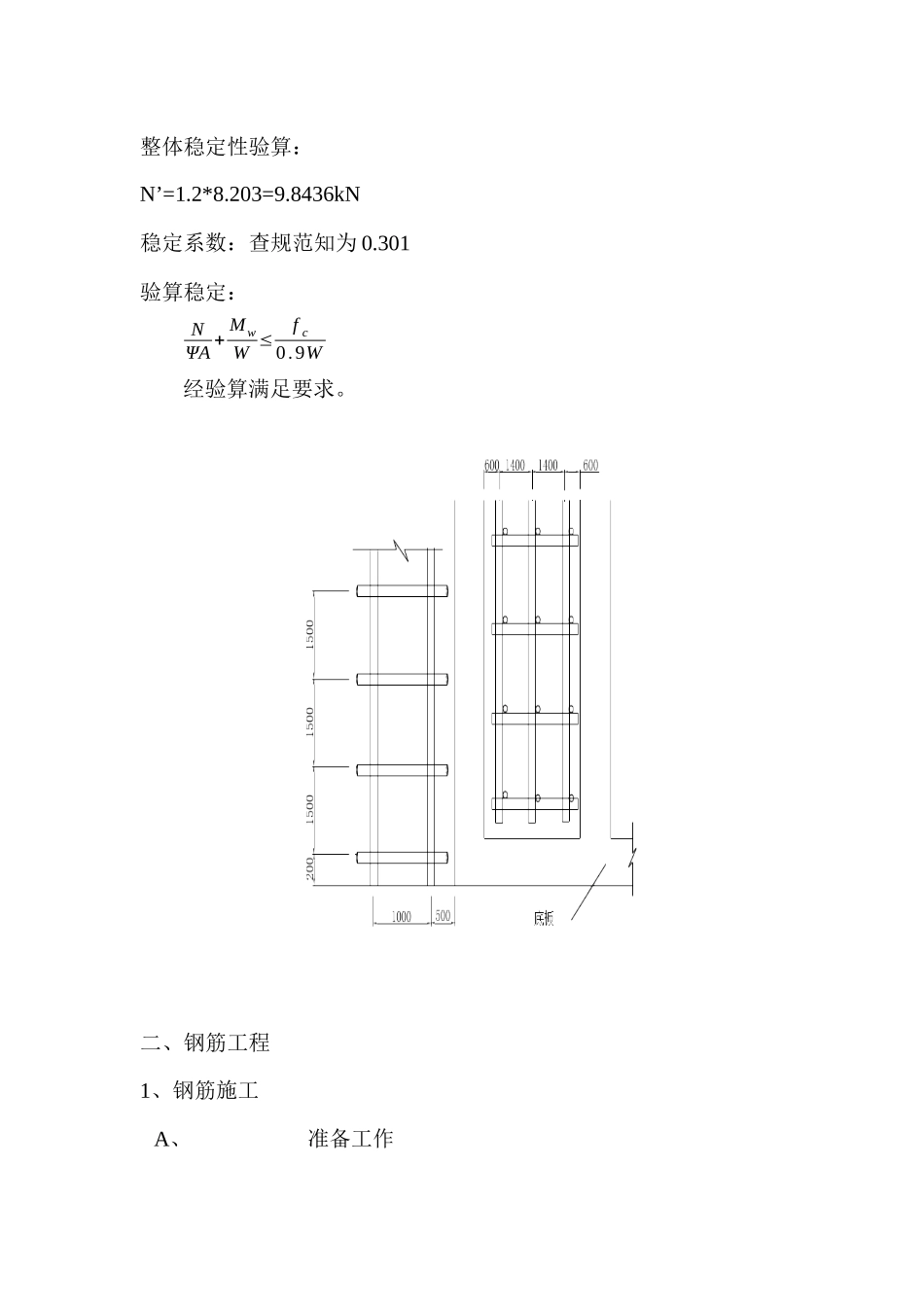

内墙脚手架采用满堂架立柱间距1
4m,步距1
4m,具体如下图:稳定验算:脚手架承受荷载=恒载+活载恒载Gk=Hi(gk1+gk3)+nlagk2=25*(0
1089+0
0753)=4
6030kN其中:Hi为立丁计算载面上的架高,gk1为以每米架高计的构架基本结构杆部件的自重计算基数,gk3为以每米架高计的外立面整体拉结件和防护材料的自计算基数,以上数据为查有关规范得出
活载:Qk=nlaqk=2*1
6kN故承受荷载为:4
203kN整体稳定性验算:N’=1
8436kN稳定系数:查规范知为0
301验算稳定:NΨA+MwW≤fc0
9W经验算满足要求
二、钢筋工程1、钢筋施工A、准备工作钢筋施工前,依照设计图纸和施工规范规定进行钢筋翻样,根据翻样表加工出钢筋
使用的钢筋应有出厂合格证和试验报告单
钢筋采用搭接
B、钢筋的运输由于施工现场无法通车,在原来乡间小路基础上采用浆砌石形成一条便道,然后具体为采用人工运输把钢筋运达山顶,在山体与水池之间用钢管搭设施工通道,采用人工运输把钢筋运达水池顶部
c、钢筋的摆设与绑扎2、为施工方便,在原墙体部分剔开约5CM厚槽,根据原水池墙体钢筋布置,采用钻孔,孔深为20cm,间距为10cm
