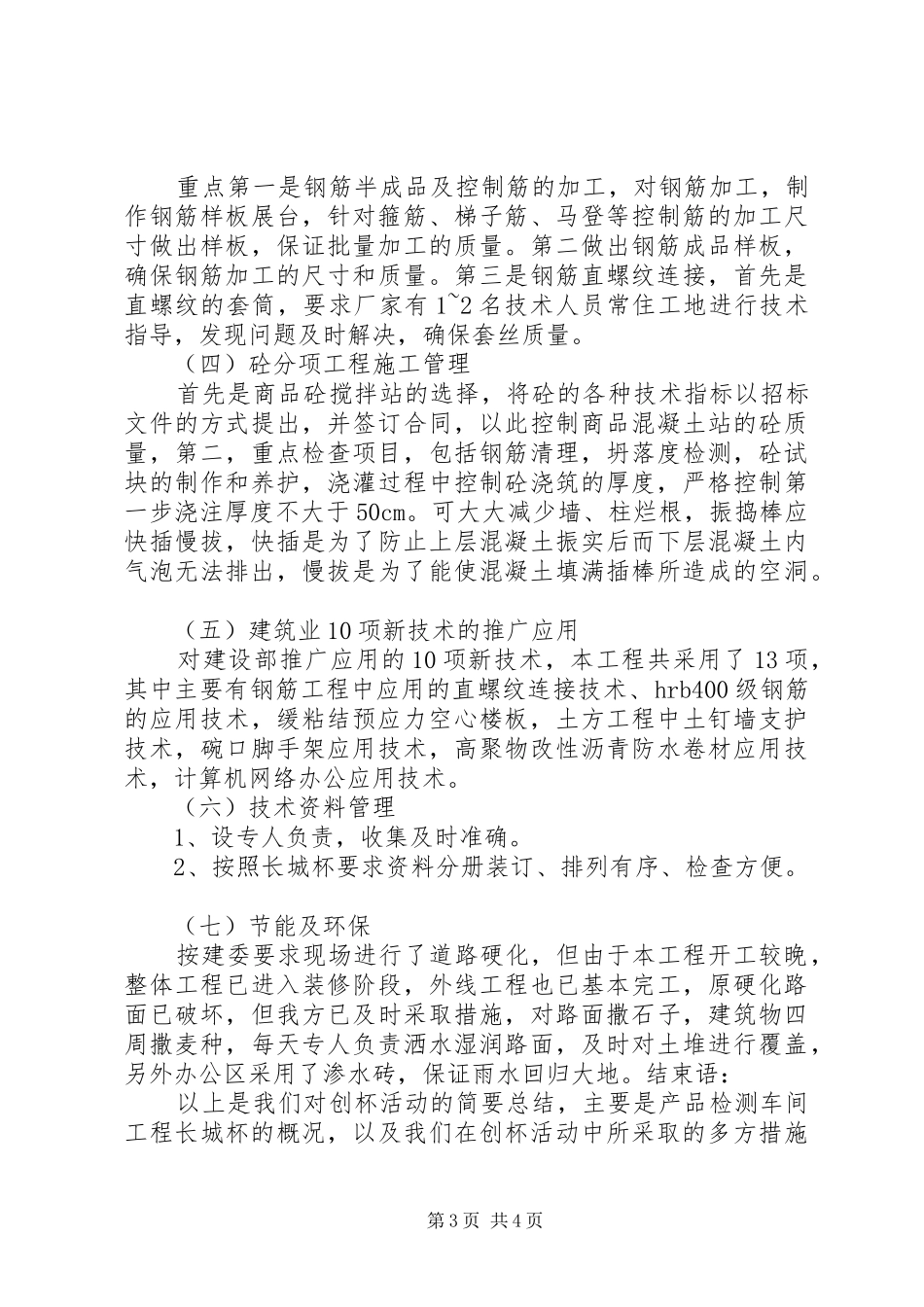

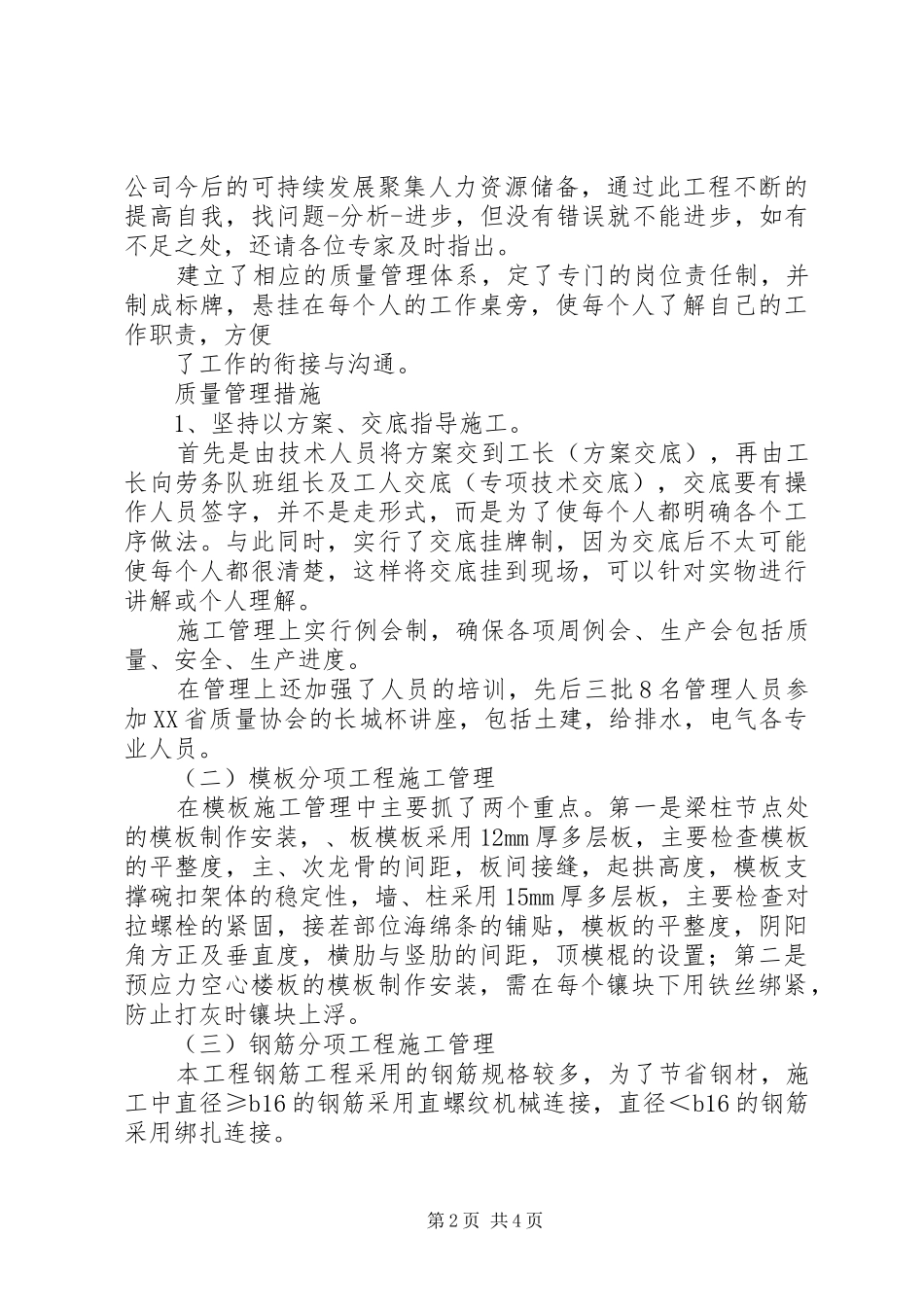

华茂名居19第一次结构杯检查汇报资料[推荐5篇]第一次结构长城杯检查汇报各位评审专家,甲方领导,监理工程师下午好:首先我代表北京天盛建筑工程有限公司丽源项目部感谢各位长城杯评审专家来到现场指导,下面我来给给各位专家评委简要汇报一下,我们项目部在创结构长城杯活动过程中所做的工作
首先我介绍一下丽源二期工程的整体工程概况和结构特点,本工程名称为北京丽源公司部分厂区污染扰民搬迁项目(二期)1X包装车间等六项工程,本工程总建筑面积29051
63㎡,其中六个单体工程,1X牙膏生产车间,2X牙膏生产车间,牙膏公用设施楼,危险品仓库,1X包装车间和产品检测车间,工程于2012年4月21日开工,计划竣工日期为2013年10月31日
此次申报结构长城杯的工程为此六个单体中的产品检测车间工程,建筑面积11430
46㎡,其中地下1023
39㎡,本工程因地下燃气管道迁移工程,工程于2012年8月中旬开工,计划竣工日期为2013年10月底,工期为447日历天
本工程东西长72
9米,分为10个轴线,南北27
5米,分为4个轴线,施工流水段划分以后浇带为界分为两段,其中1轴至5轴为Ⅰ段,5轴至10轴为Ⅱ段
建筑面积:11430
46㎡,其中地下1023
39㎡,产品检测车间地下一层,地上六层,本工程基础为筏板基础,筏板厚度为500mm,基底标高为-5
91m,主体结构类型为框架-剪力墙结构,局部顶板为预应力空心楼板
下面我从7个方面向各位专家介绍具体情况(一)施工管理方面首先在项目部组织机构组成上、人员配备上选择了施工经验丰富的管理人员,我单位是老国企单位,近两年来老职工退休较多,项目部采取了以老带少的师带徒的方式,充分培养年轻人敢于担当的责任感,我们成立了自己的青年突击队,为了第1页共4页公司今后的可持续发展聚集人力资源储备,通过此工程不断的提高自我,找问题-分析-进步,但没有错误就不能进步,
