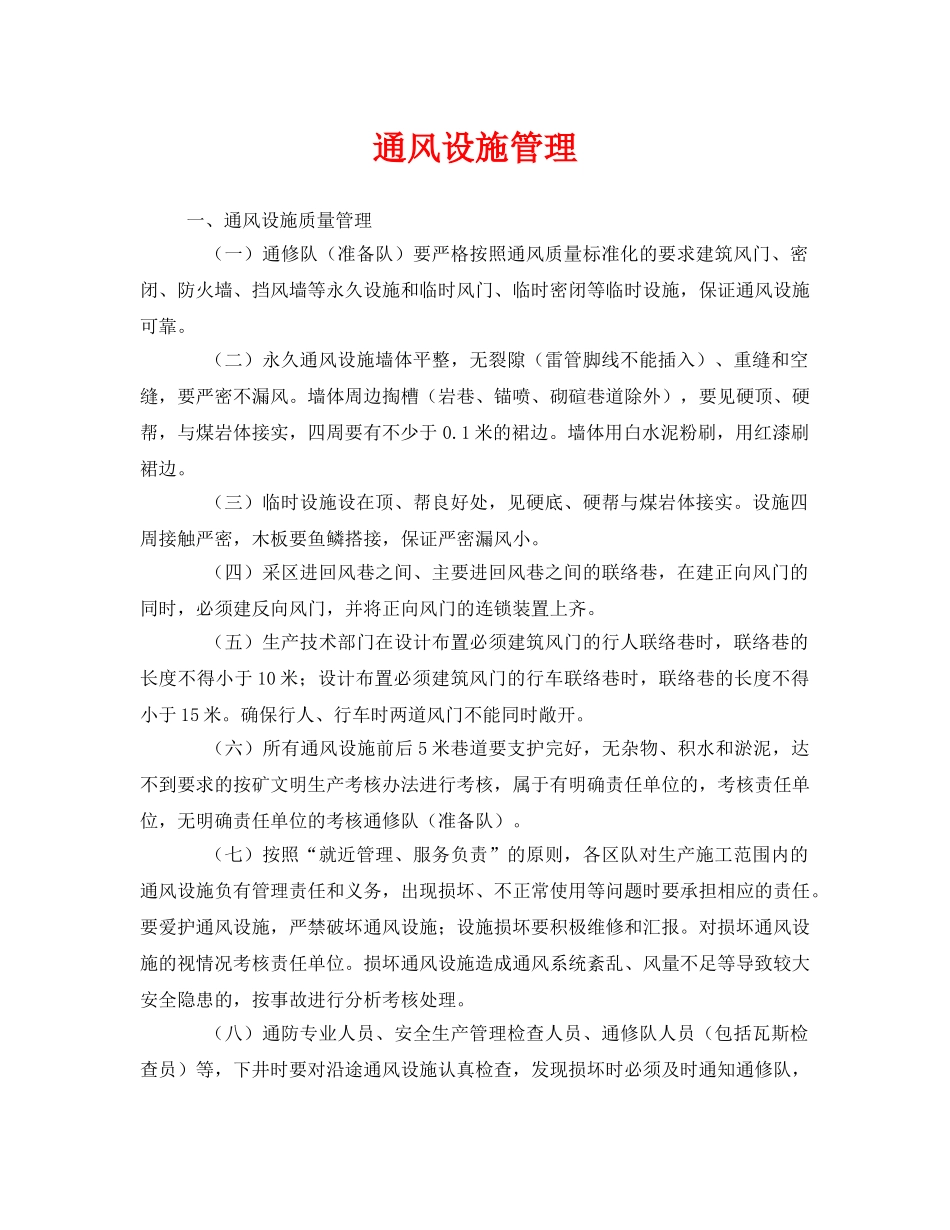

通风设施管理一、通风设施质量管理(一)通修队(准备队)要严格按照通风质量标准化的要求建筑风门、密闭、防火墙、挡风墙等永久设施和临时风门、临时密闭等临时设施,保证通风设施可靠
(二)永久通风设施墙体平整,无裂隙(雷管脚线不能插入)、重缝和空缝,要严密不漏风
墙体周边掏槽(岩巷、锚喷、砌碹巷道除外),要见硬顶、硬帮,与煤岩体接实,四周要有不少于0
墙体用白水泥粉刷,用红漆刷裙边
(三)临时设施设在顶、帮良好处,见硬底、硬帮与煤岩体接实
设施四周接触严密,木板要鱼鳞搭接,保证严密漏风小
(四)采区进回风巷之间、主要进回风巷之间的联络巷,在建正向风门的同时,必须建反向风门,并将正向风门的连锁装置上齐
(五)生产技术部门在设计布置必须建筑风门的行人联络巷时,联络巷的长度不得小于10米;设计布置必须建筑风门的行车联络巷时,联络巷的长度不得小于15米
确保行人、行车时两道风门不能同时敞开
(六)所有通风设施前后5米巷道要支护完好,无杂物、积水和淤泥,达不到要求的按矿文明生产考核办法进行考核,属于有明确责任单位的,考核责任单位,无明确责任单位的考核通修队(准备队)
(七)按照“就近管理、服务负责”的原则,各区队对生产施工范围内的通风设施负有管理责任和义务,出现损坏、不正常使用等问题时要承担相应的责任
要爱护通风设施,严禁破坏通风设施;设施损坏要积极维修和汇报
对损坏通风设施的视情况考核责任单位
损坏通风设施造成通风系统紊乱、风量不足等导致较大安全隐患的,按事故进行分析考核处理
(八)通防专业人员、安全生产管理检查人员、通修队人员(包括瓦斯检查员)等,下井时要对沿途通风设施认真检查,发现损坏时必须及时通知通修队,通修队接通知后必须立即派人下井维修,防止风量不足或通风系统紊乱

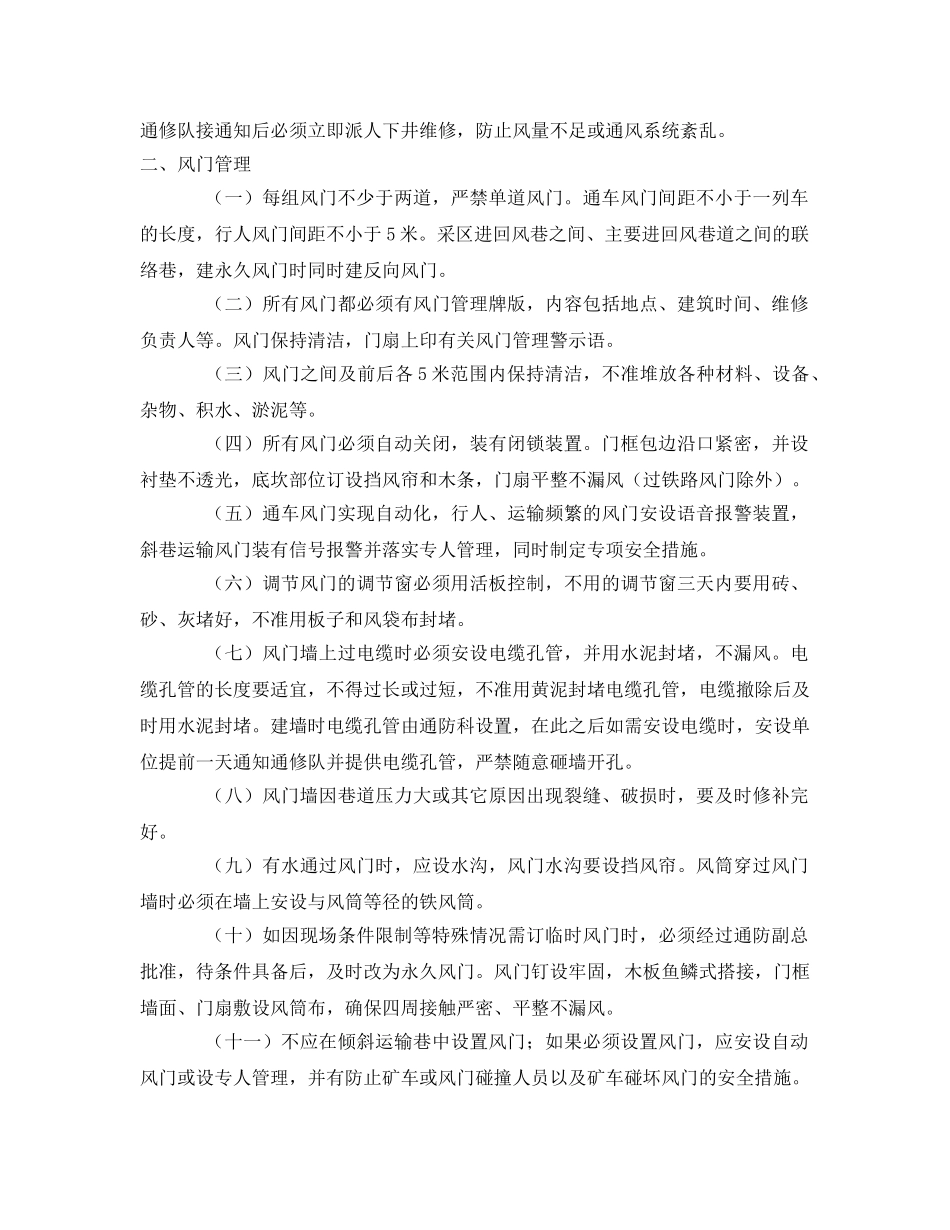

二、风门管理(一)每组风门不少于两道,严禁单道风门
通车风门间距不小于一列车的长度,行人风门间距不小于5米
