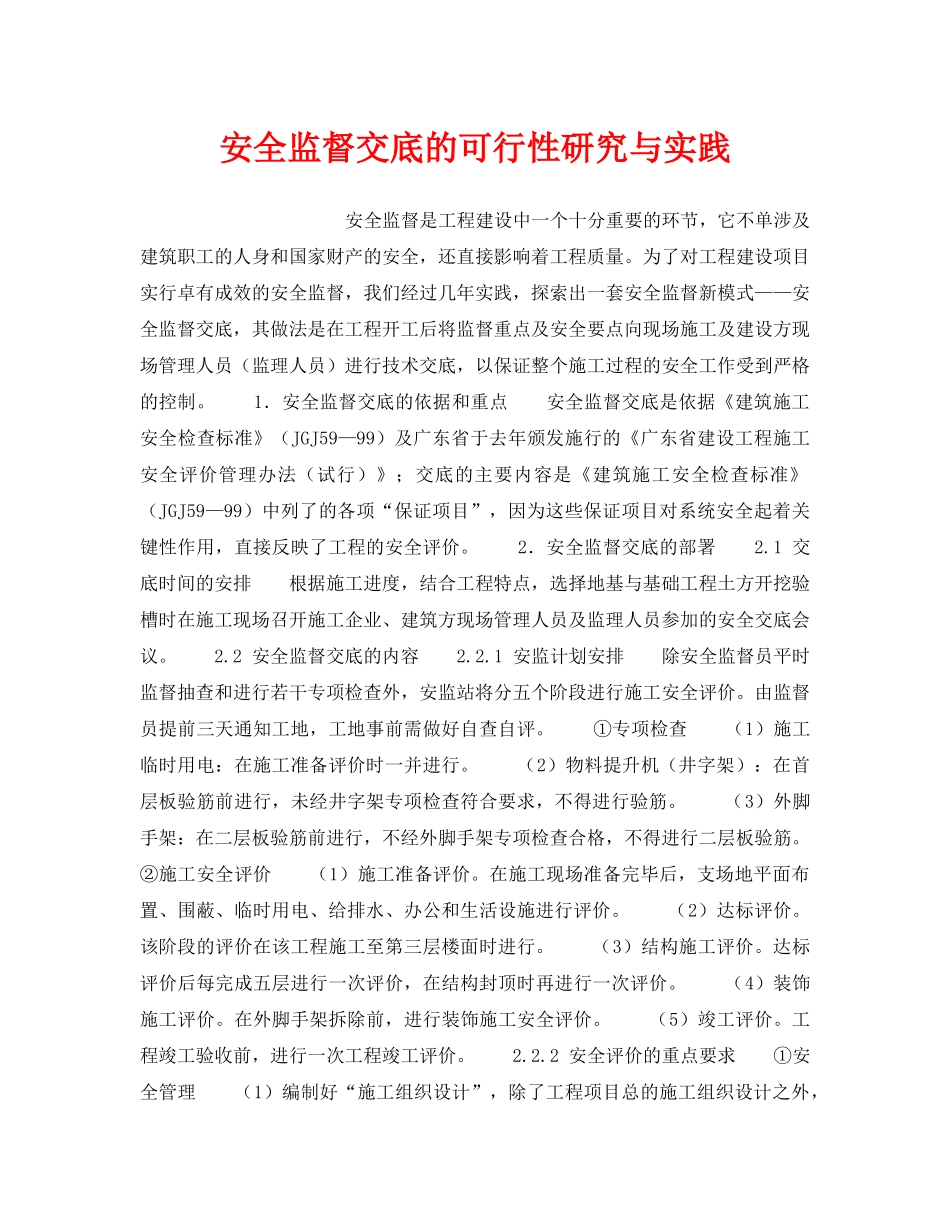

安全监督交底的可行性研究与实践安全监督是工程建设中一个十分重要的环节,它不单涉及建筑职工的人身和国家财产的安全,还直接影响着工程质量
为了对工程建设项目实行卓有成效的安全监督,我们经过几年实践,探索出一套安全监督新模式——安全监督交底,其做法是在工程开工后将监督重点及安全要点向现场施工及建设方现场管理人员(监理人员)进行技术交底,以保证整个施工过程的安全工作受到严格的控制
1.安全监督交底的依据和重点安全监督交底是依据《建筑施工安全检查标准》(JGJ59—99)及广东省于去年颁发施行的《广东省建设工程施工安全评价管理办法(试行)》;交底的主要内容是《建筑施工安全检查标准》(JGJ59—99)中列了的各项“保证项目”,因为这些保证项目对系统安全起着关键性作用,直接反映了工程的安全评价
2.安全监督交底的部署2
1交底时间的安排根据施工进度,结合工程特点,选择地基与基础工程土方开挖验槽时在施工现场召开施工企业、建筑方现场管理人员及监理人员参加的安全交底会议
2安全监督交底的内容2
1安监计划安排除安全监督员平时监督抽查和进行若干专项检查外,安监站将分五个阶段进行施工安全评价
由监督员提前三天通知工地,工地事前需做好自查自评
①专项检查(1)施工临时用电:在施工准备评价时一并进行
(2)物料提升机(井字架):在首层板验筋前进行,未经井字架专项检查符合要求,不得进行验筋
(3)外脚手架:在二层板验筋前进行,不经外脚手架专项检查合格,不得进行二层板验筋
②施工安全评价(1)施工准备评价
在施工现场准备完毕后,支场地平面布置、围蔽、临时用电、给排水、办公和生活设施进行评价
(2)达标评价
该阶段的评价在该工程施工至第三层楼面时进行
(3)结构施工评价
达标评价后每完成五层进行一次评价,在结构封顶时再进行一次评价
(4)装饰施工评价
在外脚手架拆除前,进行装饰施工安全评价
