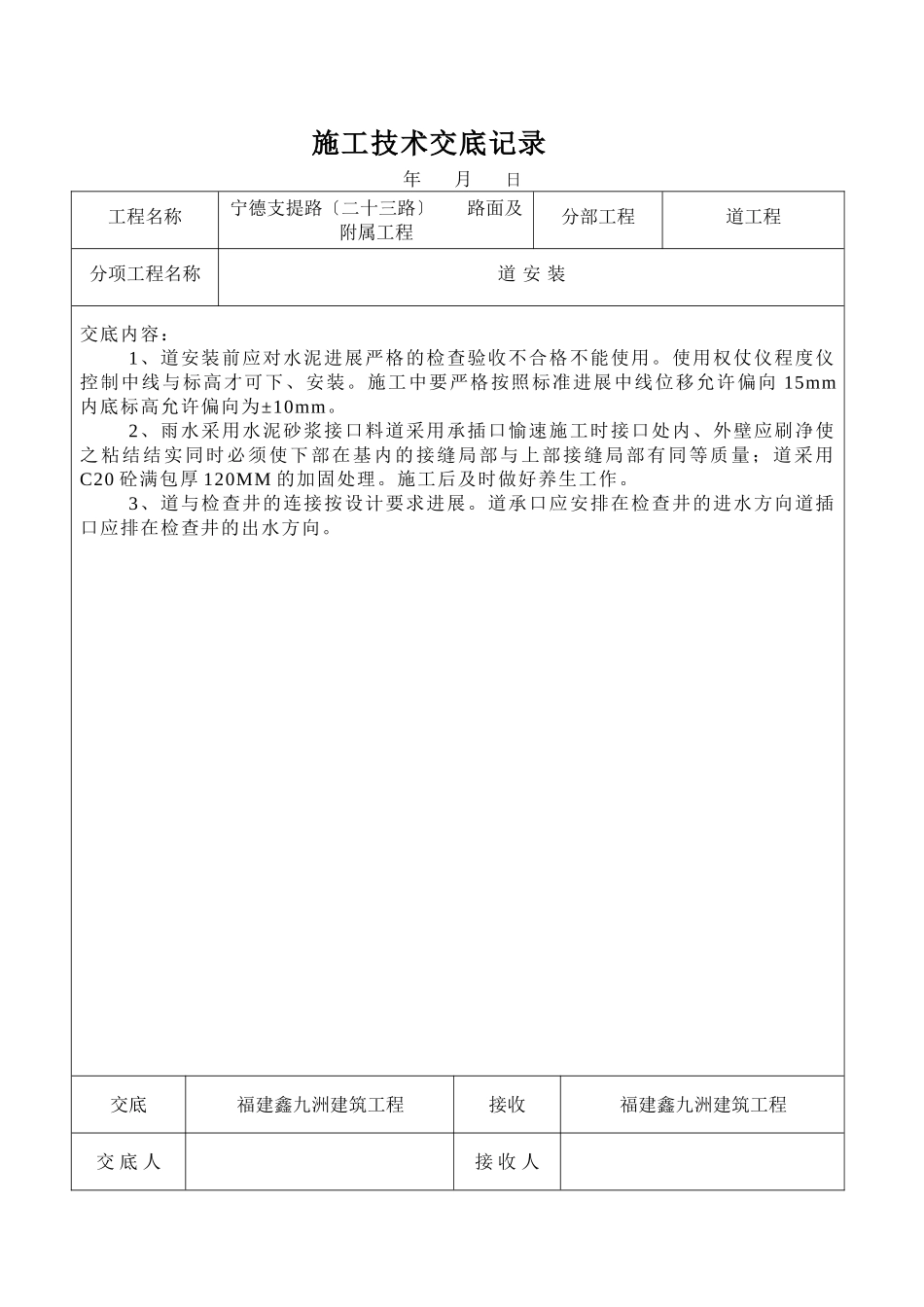

施工技术交底记录年月日工程名称宁德支提路〔二十三路〕路面及附属工程分部工程道工程分项工程名称道安装交底内容:1、道安装前应对水泥进展严格的检查验收不合格不能使用
使用权仗仪程度仪控制中线与标高才可下、安装
施工中要严格按照标准进展中线位移允许偏向15mm内底标高允许偏向为±10mm
2、雨水采用水泥砂浆接口料道采用承插口愉速施工时接口处内、外壁应刷净使之粘结结实同时必须使下部在基内的接缝局部与上部接缝局部有同等质量;道采用C20砼满包厚120MM的加固处理
施工后及时做好养生工作
3、道与检查井的连接按设计要求进展
道承口应安排在检查井的进水方向道插口应排在检查井的出水方向

交底福建鑫九洲建筑工程接收福建鑫九洲建筑工程交底人接收人施工技术交底记录年月日工程名称宁德支提路〔二十三路〕路面及附属工程分部工程道工程分项工程名称砖砌检查井交底内容:雨水检查井应按设计位置、尺寸规格施工砌筑检查井应按设计选用MU10灰煤粉砖砌筑砌筑按一顺一丁砌筑时砂浆要饱满上下砌体要错缝内外墙体抹面应实不得有空鼓、裂缝等现象抹面粉刷2
0cm厚应分两层进展防止渗漏
流槽应在井壁砌到顶以下即行浇筑外表要平顺圆滑
安装井圈井盖要结实平稳座浆要饱满注意与路面高程坡度相一致
检查井的直径允许±20mm井底高程允许偏向±10mm
井内无建筑垃圾等杂物

交底福建鑫九洲建筑工程接收福建鑫九洲建筑工程交底人接收人施工技术交底记录年月日工程名称宁德蕉城南北路拓宽改造工程〔路面改造〕分部工程道路路面工程分项工程名称5水泥稳定交底内容:施工前应对碎石垫层的高程平整度和宽度进展检查
发现低洼、坑洞应仔细填补及压实外表有杂物要清理干净
在碎石垫层上施工5水泥稳定层水泥稳定层配合比〔重量比〕水泥、碎石分别为1:11
4混合料拌和应严格控制配合比施工过程中骨料用量及水泥用量应盘盘过称拌和时间以每盘2分钟为宜
进料顺序为:砂——水泥
