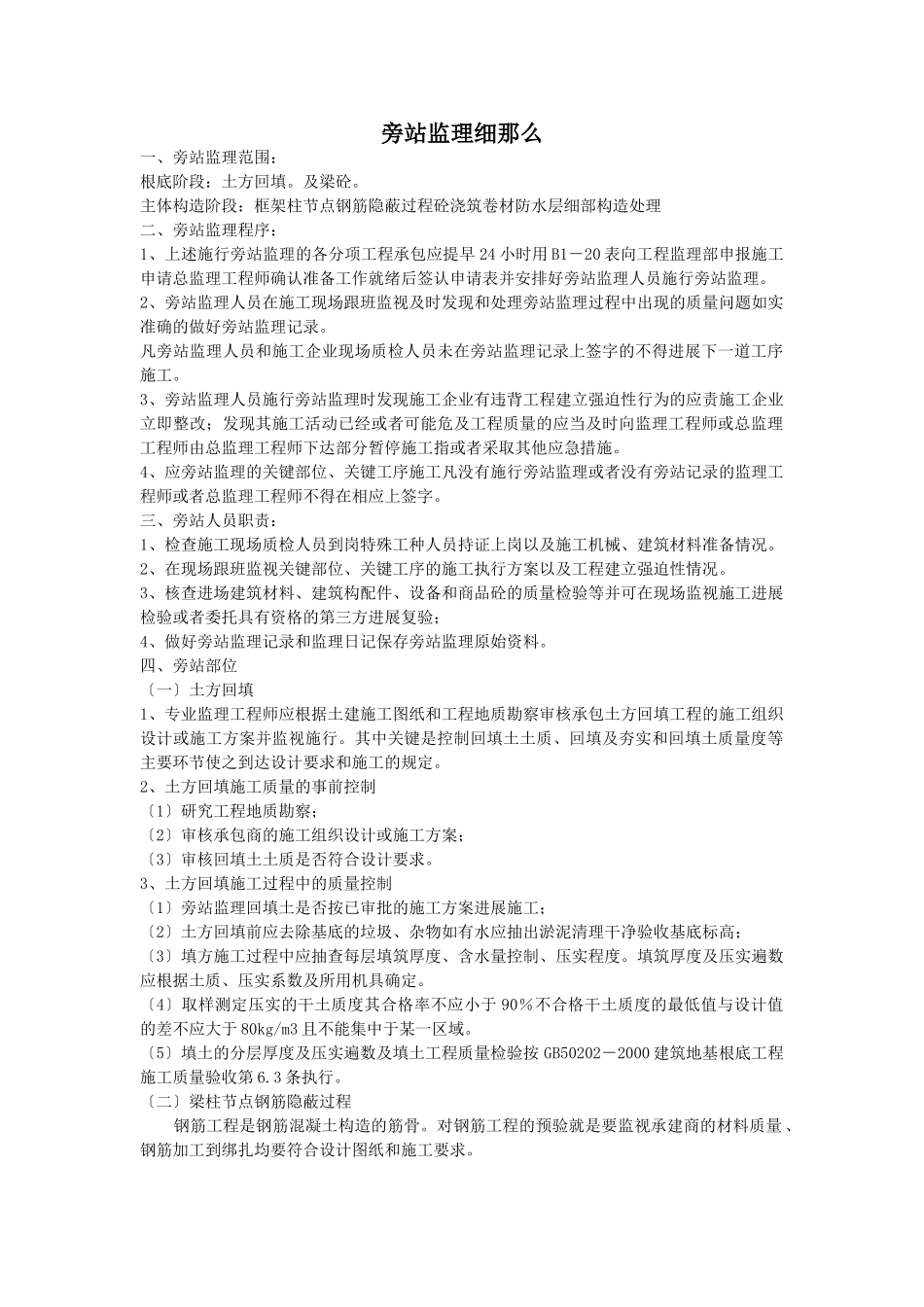

旁站监理细那么一、旁站监理范围:根底阶段:土方回填。及梁砼。主体构造阶段:框架柱节点钢筋隐蔽过程砼浇筑卷材防水层细部构造处理二、旁站监理程序:1、上述施行旁站监理的各分项工程承包应提早24小时用B1-20表向工程监理部申报施工申请总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员施行旁站监理。2、旁站监理人员在施工现场跟班监视及时发现和处理旁站监理过程中出现的质量问题如实准确的做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的不得进展下一道工序施工。3、旁站监理人员施行旁站监理时发现施工企业有违背工程建立强迫性行为的应责施工企业立即整改;发现其施工活动已经或者可能危及工程质量的应当及时向监理工程师或总监理工程师由总监理工程师下达部分暂停施工指或者采取其他应急措施。4、应旁站监理的关键部位、关键工序施工凡没有施行旁站监理或者没有旁站记录的监理工程师或者总监理工程师不得在相应上签字。三、旁站人员职责:1、检查施工现场质检人员到岗特殊工种人员持证上岗以及施工机械、建筑材料准备情况。2、在现场跟班监视关键部位、关键工序的施工执行方案以及工程建立强迫性情况。3、核查进场建筑材料、建筑构配件、设备和商品砼的质量检验等并可在现场监视施工进展检验或者委托具有资格的第三方进展复验;4、做好旁站监理记录和监理日记保存旁站监理原始资料。四、旁站部位〔一〕土方回填1、专业监理工程师应根据土建施工图纸和工程地质勘察审核承包土方回填工程的施工组织设计或施工方案并监视施行。其中关键是控制回填土土质、回填及夯实和回填土质量度等主要环节使之到达设计要求和施工的规定。2、土方回填施工质量的事前控制〔1〕研究工程地质勘察;〔2〕审核承包商的施工组织设计或施工方案;〔3〕审核回填土土质是否符合设计要求。3、土方回填施工过程中的质量控制〔1〕旁站监理回填土是否按已审批的施工方案进展施工;〔2〕土方回填前应去除基底的垃圾、杂物如有水应抽出淤泥清理干净验收基底标高;〔3〕填方施工过程中应抽查每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。〔4〕取样测定压实的干土质度其合格率不应小于90%不合格干土质度的最低值与设计值的差不应大于80kg/m3且不能集中于某一区域。〔5〕填土的分层厚度及压实遍数及填土工程质量检验按GB50202-2000建筑地基根底工程施工质量验收第6.3条执行。〔二〕梁柱节点钢筋隐蔽过程钢筋工程是钢筋混凝土构造的筋骨。对钢筋工程的预验就是要监视承建商的材料质量、钢筋加工到绑扎均要符合设计图纸和施工要求。1、熟悉构造施工图明确设计钢筋的品种、规格、绑扎要求以及构造某些部位配筋的特殊处理。有关配筋变化的图纸会审记录和设计变更单应及时在相应的构造图上标明防止遗忘造成失误。掌握中钢筋构造措施的规定。2、把好原材料进场检验关〔1〕钢筋的品种规格要符合设计要求进场的钢筋有出厂质量证明书和试验单钢筋外表或每捆〔盘〕钢筋均应有标志。〔2〕钢筋的性能要符合要求。进场的钢筋应按炉〔批〕及直径分批检验。按有关的规定取样作物理力学性能试验。〔3〕催促承建商及时将验收合格的钢材运进钢筋堆场堆放整齐挂上标签并采取有效措施防止钢筋锈蚀或油污。3、钢筋的下料、加工应要求承包方的技术员对钢筋工进展详细的技术交底。监理工程师应对成型的钢筋进展检查发现问题及时承建商改正。4、钢筋的焊接专业监理工程师首先应检查焊工的焊工考试合格证在正式焊接前必须监视焊工根据现场施工条件进展试焊检验合格前方可批准上岗。钢筋焊接接头应符合要求并根据?钢筋焊接接头试验?的有关规定抽取焊接接头的试样进展检验。5、钢筋绑扎过程中专业监理工程师应到现场跟班检查发现问题及时指出其纠正。钢筋绑扎完毕经承建商自检合格后填报钢筋隐蔽工程验收记录。〔1〕专业监理工程师验收时应对照构造施工图检查所绑扎钢筋的规格、数量、间距、长度、锚固长度、接头设置等等是否符合设计要求及构造措施;〔2〕框架节点箍筋加区的箍筋及梁上有集中荷载作用途的附加吊筋或箍筋不得漏放具有...
