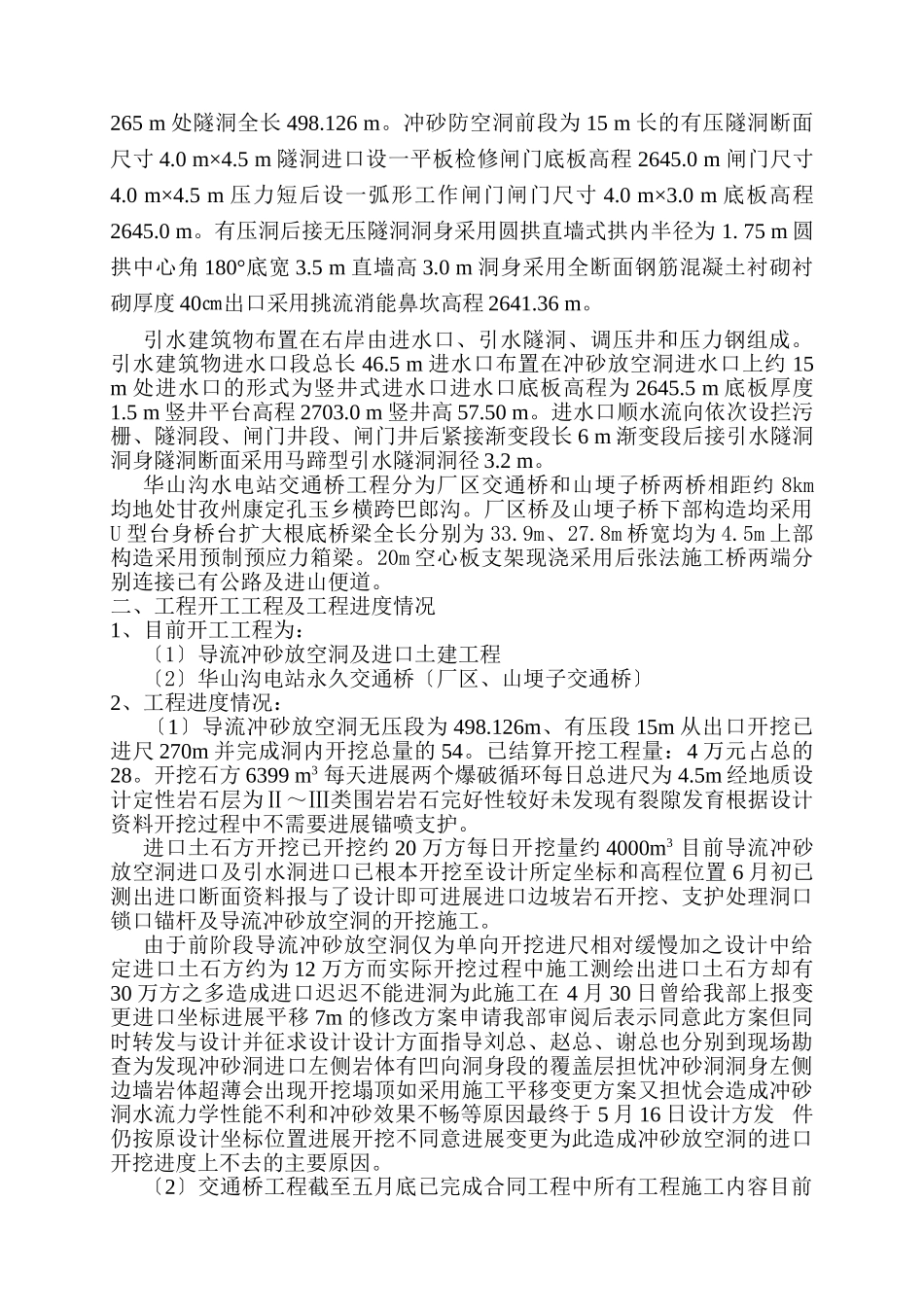

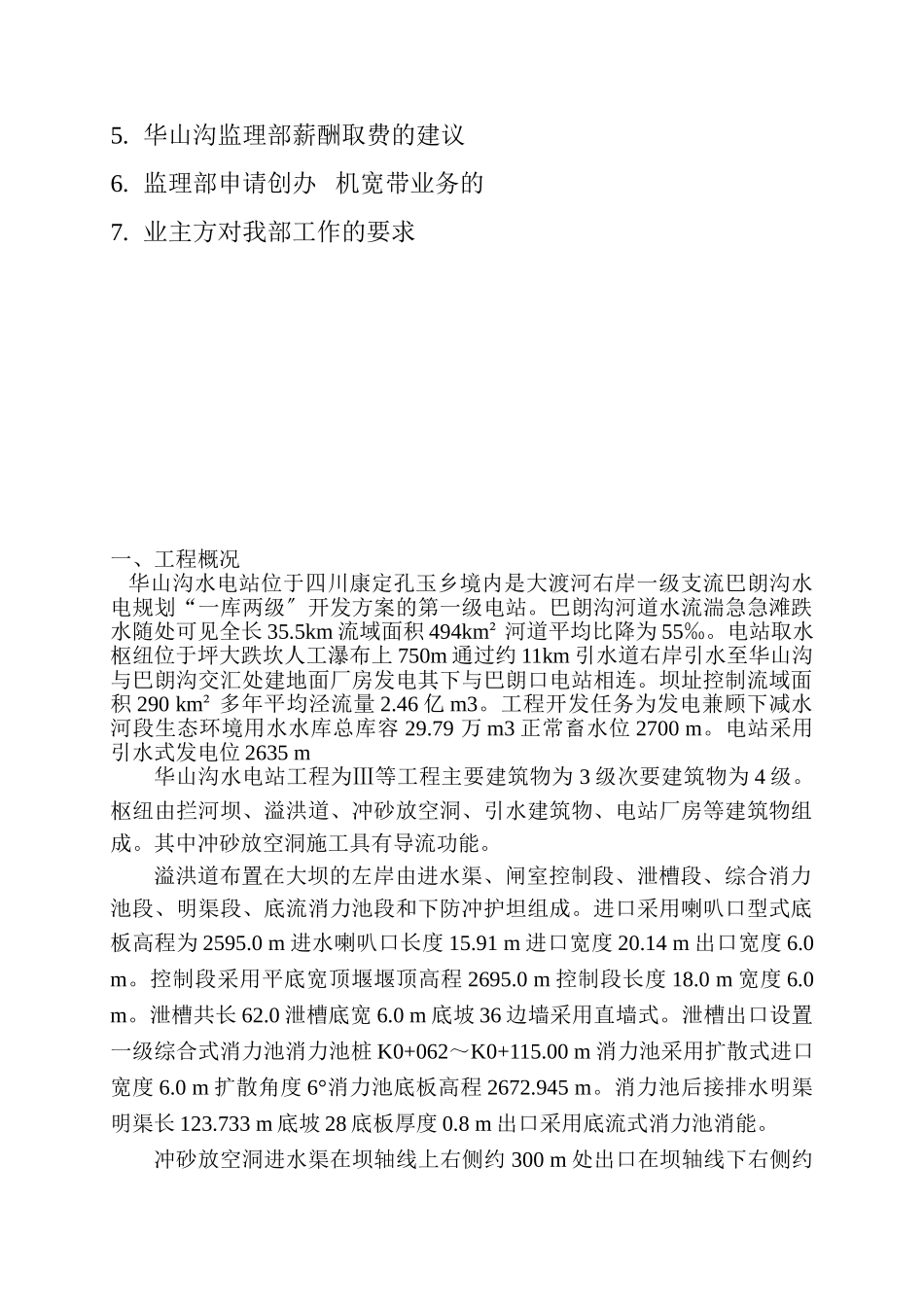

甘孜州康定华山沟水电站2-5月份监理工作汇报目录1.工程概况:2.工程开工工程及工程进度情况3.监理部及工作情况4.监理部车辆使用情况5.华山沟监理部薪酬取费的建议6.监理部申请创办机宽带业务的7.业主方对我部工作的要求一、工程概况华山沟水电站位于四川康定孔玉乡境内是大渡河右岸一级支流巴朗沟水电规划“一库两级〞开发方案的第一级电站。巴朗沟河道水流湍急急滩跌水随处可见全长35.5km流域面积494km²河道平均比降为55‰。电站取水枢纽位于坪大跌坎人工瀑布上750m通过约11km引水道右岸引水至华山沟与巴朗沟交汇处建地面厂房发电其下与巴朗口电站相连。坝址控制流域面积290km²多年平均泾流量2.46亿m3。工程开发任务为发电兼顾下减水河段生态环境用水水库总库容29.79万m3正常畜水位2700m。电站采用引水式发电位2635m华山沟水电站工程为Ⅲ等工程主要建筑物为3级次要建筑物为4级。枢纽由拦河坝、溢洪道、冲砂放空洞、引水建筑物、电站厂房等建筑物组成。其中冲砂放空洞施工具有导流功能。溢洪道布置在大坝的左岸由进水渠、闸室控制段、泄槽段、综合消力池段、明渠段、底流消力池段和下防冲护坦组成。进口采用喇叭口型式底板高程为2595.0m进水喇叭口长度15.91m进口宽度20.14m出口宽度6.0m。控制段采用平底宽顶堰堰顶高程2695.0m控制段长度18.0m宽度6.0m。泄槽共长62.0泄槽底宽6.0m底坡36边墙采用直墙式。泄槽出口设置一级综合式消力池消力池桩K0+062~K0+115.00m消力池采用扩散式进口宽度6.0m扩散角度6°消力池底板高程2672.945m。消力池后接排水明渠明渠长123.733m底坡28底板厚度0.8m出口采用底流式消力池消能。冲砂放空洞进水渠在坝轴线上右侧约300m处出口在坝轴线下右侧约265m处隧洞全长498.126m。冲砂防空洞前段为15m长的有压隧洞断面尺寸4.0m×4.5m隧洞进口设一平板检修闸门底板高程2645.0m闸门尺寸4.0m×4.5m压力短后设一弧形工作闸门闸门尺寸4.0m×3.0m底板高程2645.0m。有压洞后接无压隧洞洞身采用圆拱直墙式拱内半径为1.75m圆拱中心角180°底宽3.5m直墙高3.0m洞身采用全断面钢筋混凝土衬砌衬砌厚度40㎝出口采用挑流消能鼻坎高程2641.36m。引水建筑物布置在右岸由进水口、引水隧洞、调压井和压力钢组成。引水建筑物进水口段总长46.5m进水口布置在冲砂放空洞进水口上约15m处进水口的形式为竖井式进水口进水口底板高程为2645.5m底板厚度1.5m竖井平台高程2703.0m竖井高57.50m。进水口顺水流向依次设拦污栅、隧洞段、闸门井段、闸门井后紧接渐变段长6m渐变段后接引水隧洞洞身隧洞断面采用马蹄型引水隧洞洞径3.2m。华山沟水电站交通桥工程分为厂区交通桥和山埂子桥两桥相距约8km均地处甘孜州康定孔玉乡横跨巴郎沟。厂区桥及山埂子桥下部构造均采用U型台身桥台扩大根底桥梁全长分别为33.9m、27.8m桥宽均为4.5m上部构造采用预制预应力箱梁。20m空心板支架现浇采用后张法施工桥两端分别连接已有公路及进山便道。二、工程开工工程及工程进度情况1、目前开工工程为:〔1〕导流冲砂放空洞及进口土建工程〔2〕华山沟电站永久交通桥〔厂区、山埂子交通桥〕2、工程进度情况:〔1〕导流冲砂放空洞无压段为498.126m、有压段15m从出口开挖已进尺270m并完成洞内开挖总量的54。已结算开挖工程量:4万元占总的28。开挖石方6399m3每天进展两个爆破循环每日总进尺为4.5m经地质设计定性岩石层为Ⅱ~Ⅲ类围岩岩石完好性较好未发现有裂隙发育根据设计资料开挖过程中不需要进展锚喷支护。进口土石方开挖已开挖约20万方每日开挖量约4000m3目前导流冲砂放空洞进口及引水洞进口已根本开挖至设计所定坐标和高程位置6月初已测出进口断面资料报与了设计即可进展进口边坡岩石开挖、支护处理洞口锁口锚杆及导流冲砂放空洞的开挖施工。由于前阶段导流冲砂放空洞仅为单向开挖进尺相对缓慢加之设计中给定进口土石方约为12万方而实际开挖过程中施工测绘出进口土石方却有30万方之多造成进口迟迟不能进洞为此施工在4月30日曾给我部上报变更进口坐标进展平移7m的修改方案申请我部审阅后表示同意此方案但同时转发与设计并征求设计设计方面指导刘总、赵总、谢总也分别到现场勘查为发现冲砂洞进口左侧岩体有凹向洞身段的...
