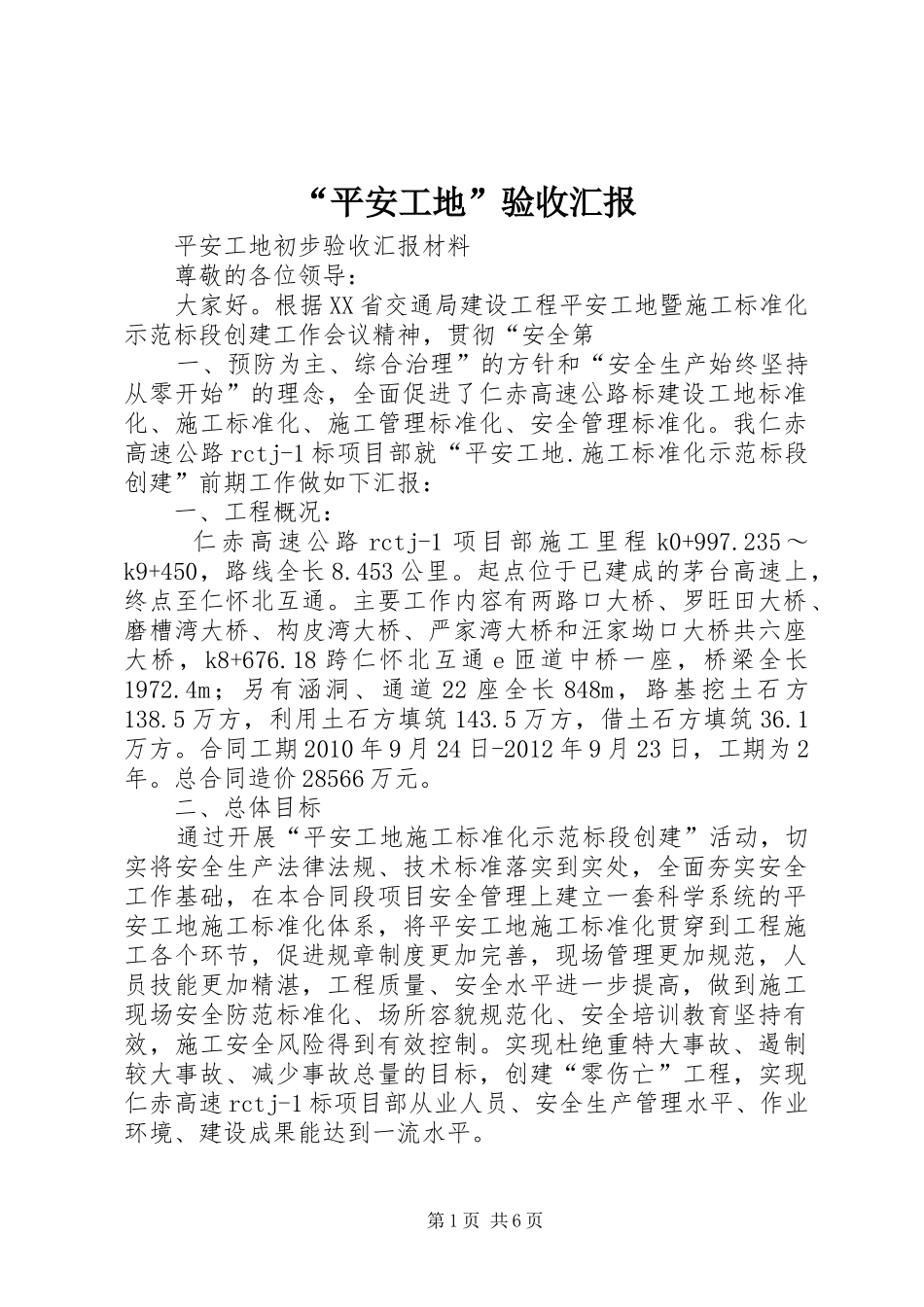

“平安工地”验收汇报平安工地初步验收汇报材料尊敬的各位领导:大家好
根据XX省交通局建设工程平安工地暨施工标准化示范标段创建工作会议精神,贯彻“安全第一、预防为主、综合治理”的方针和“安全生产始终坚持从零开始”的理念,全面促进了仁赤高速公路标建设工地标准化、施工标准化、施工管理标准化、安全管理标准化
我仁赤高速公路rctj-1标项目部就“平安工地
施工标准化示范标段创建”前期工作做如下汇报:一、工程概况:仁赤高速公路rctj-1项目部施工里程k0+997
235~k9+450,路线全长8
起点位于已建成的茅台高速上,终点至仁怀北互通
主要工作内容有两路口大桥、罗旺田大桥、磨槽湾大桥、构皮湾大桥、严家湾大桥和汪家坳口大桥共六座大桥,k8+676
18跨仁怀北互通e匝道中桥一座,桥梁全长1972
4m;另有涵洞、通道22座全长848m,路基挖土石方138
5万方,利用土石方填筑143
5万方,借土石方填筑36
合同工期2010年9月24日-2012年9月23日,工期为2年
总合同造价28566万元
二、总体目标通过开展“平安工地施工标准化示范标段创建”活动,切实将安全生产法律法规、技术标准落实到实处,全面夯实安全工作基础,在本合同段项目安全管理上建立一套科学系统的平安工地施工标准化体系,将平安工地施工标准化贯穿到工程施工各个环节,促进规章制度更加完善,现场管理更加规范,人员技能更加精湛,工程质量、安全水平进一步提高,做到施工现场安全防范标准化、场所容貌规范化、安全培训教育坚持有效,施工安全风险得到有效控制
实现杜绝重特大事故、遏制较大事故、减少事故总量的目标,创建“零伤亡”工程,实现仁赤高速rctj-1标项目部从业人员、安全生产管理水平、作业环境、建设成果能达到一流水平
第1页共6页三、组织机构项目部高度重视,成立“平安工地”领导小组,负责本次活动全面部署,
