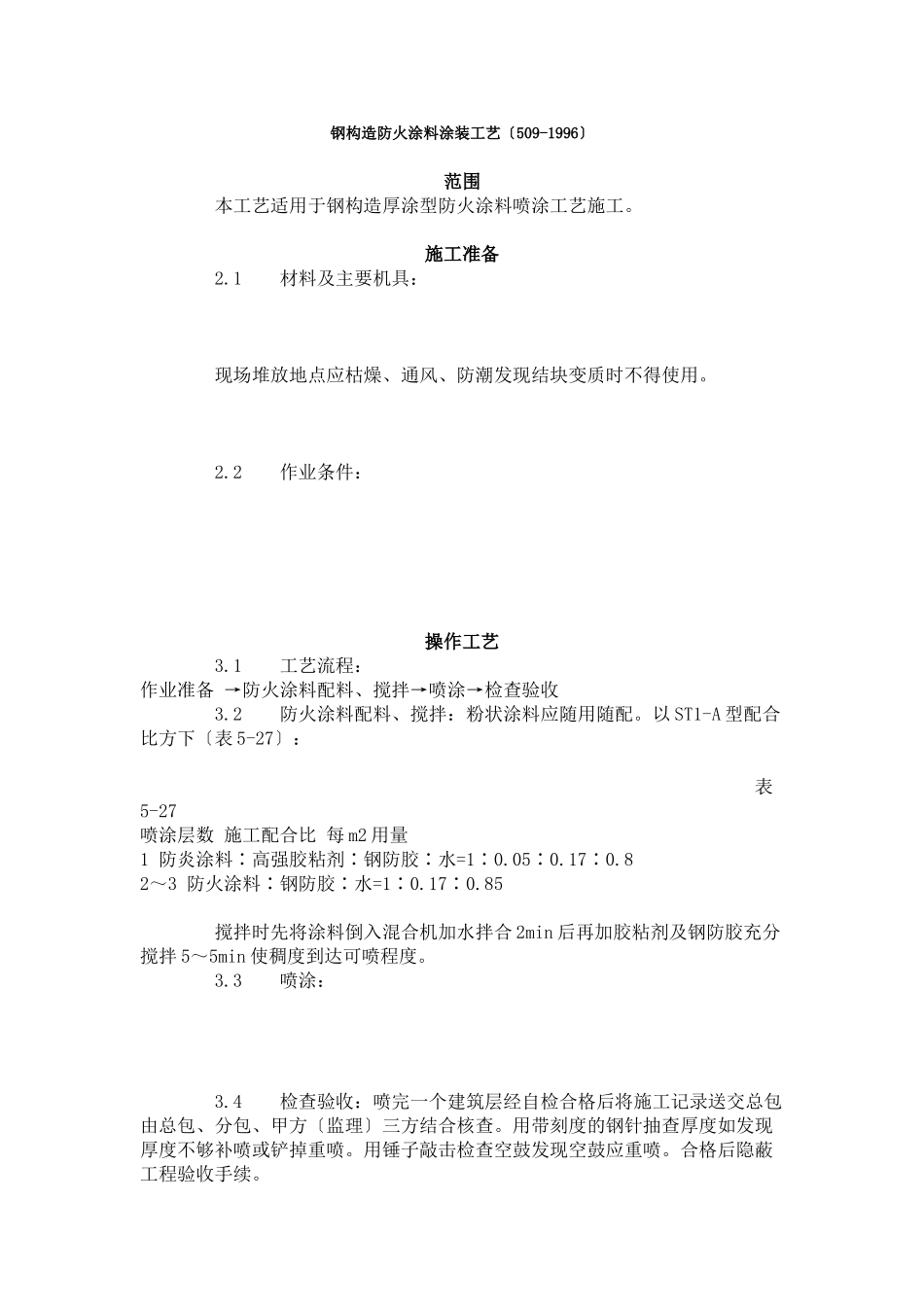

钢构造防火涂料涂装工艺〔509-1996〕范围本工艺适用于钢构造厚涂型防火涂料喷涂工艺施工
1材料及主要机具:现场堆放地点应枯燥、通风、防潮发现结块变质时不得使用
2作业条件:操作工艺3
1工艺流程:作业准备→防火涂料配料、搅拌→喷涂→检查验收3
2防火涂料配料、搅拌:粉状涂料应随用随配
以ST1-A型配合比方下〔表5-27〕:表5-27喷涂层数施工配合比每m2用量1防炎涂料∶高强胶粘剂∶钢防胶∶水=1∶0
82~3防火涂料∶钢防胶∶水=1∶0
85搅拌时先将涂料倒入混合机加水拌合2min后再加胶粘剂及钢防胶充分搅拌5~5min使稠度到达可喷程度
4检查验收:喷完一个建筑层经自检合格后将施工记录送交总包由总包、分包、甲方〔监理〕三方结合核查
用带刻度的钢针抽查厚度如发现厚度不够补喷或铲掉重喷
用锤子敲击检查空鼓发现空鼓应重喷
合格后隐蔽工程验收手续

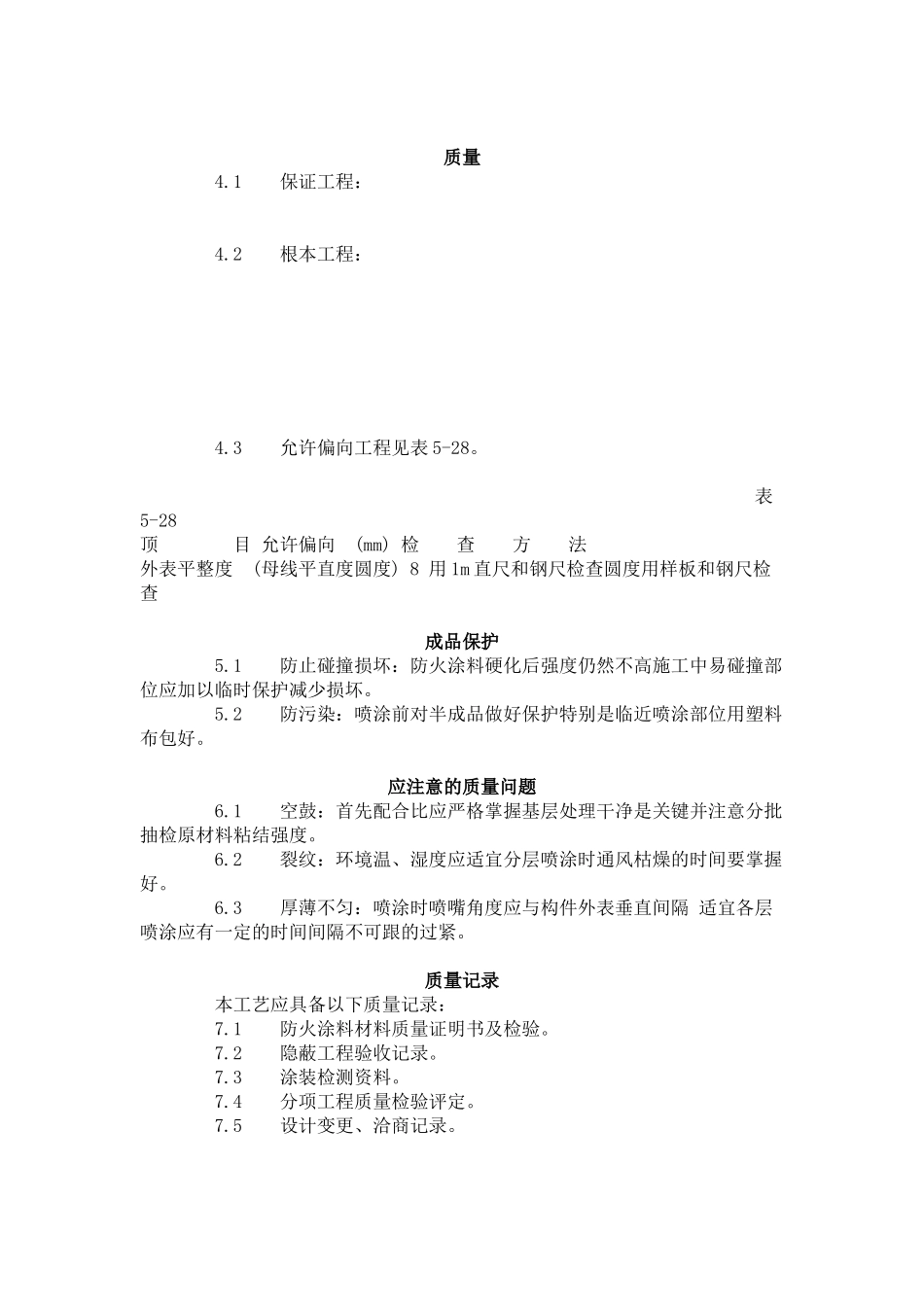

1保证工程:4
2根本工程:4
3允许偏向工程见表5-28
表5-28顶目允许偏向(mm)检查方法外表平整度(母线平直度圆度)8用1m直尺和钢尺检查圆度用样板和钢尺检查成品保护5
1防止碰撞损坏:防火涂料硬化后强度仍然不高施工中易碰撞部位应加以临时保护减少损坏
2防污染:喷涂前对半成品做好保护特别是临近喷涂部位用塑料布包好
应注意的质量问题6
1空鼓:首先配合比应严格掌握基层处理干净是关键并注意分批抽检原材料粘结强度
2裂纹:环境温、湿度应适宜分层喷涂时通风枯燥的时间要掌握好
3厚薄不匀:喷涂时喷嘴角度应与构件外表垂直间隔适宜各层喷涂应有一定的时间间隔不可跟的过紧
质量记录本工艺应具备以下质量记录:7
1防火涂料材料质量证明书及检验
2隐蔽工程验收记录
3涂装检测资料
4分项工程质量检验评定
5设计变更、洽商记录
