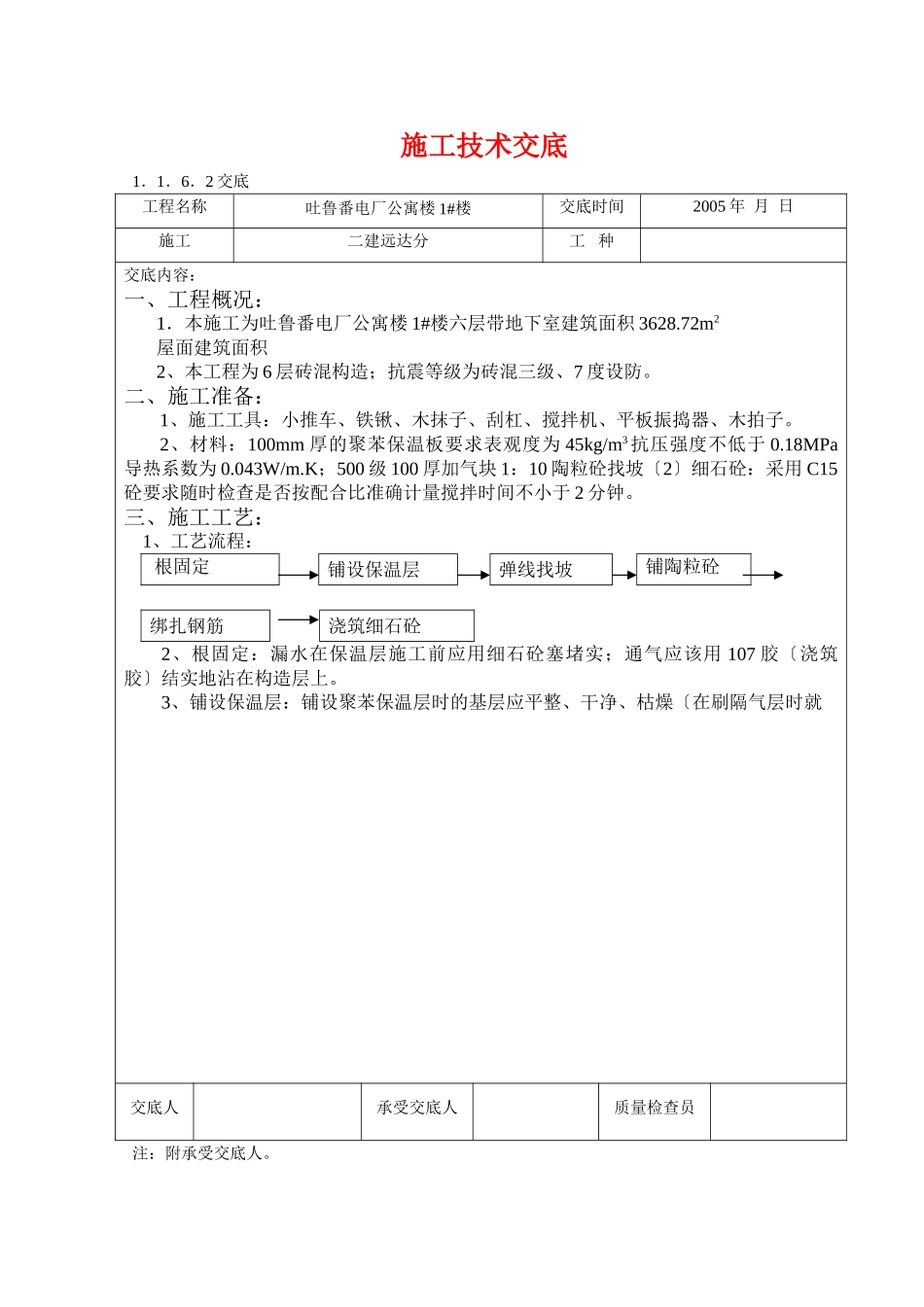

施工技术交底1.1.6.2交底工程名称吐鲁番电厂公寓楼1#楼交底时间2005年月日施工二建远达分工种交底内容:一、工程概况:1.本施工为吐鲁番电厂公寓楼1#楼六层带地下室建筑面积3628
72m2屋面建筑面积2、本工程为6层砖混构造;抗震等级为砖混三级、7度设防
二、施工准备:1、施工工具:小推车、铁锹、木抹子、刮杠、搅拌机、平板振捣器、木拍子
2、材料:100mm厚的聚苯保温板要求表观度为45kg/m3抗压强度不低于0
18MPa导热系数为0
043W/m
K;500级100厚加气块1:10陶粒砼找坡〔2〕细石砼:采用C15砼要求随时检查是否按配合比准确计量搅拌时间不小于2分钟
三、施工工艺:1、工艺流程:根固定铺设保温层弹线找坡铺陶粒砼绑扎钢筋浇筑细石砼2、根固定:漏水在保温层施工前应用细石砼塞堵实;通气应该用107胶〔浇筑胶〕结实地沾在构造层上

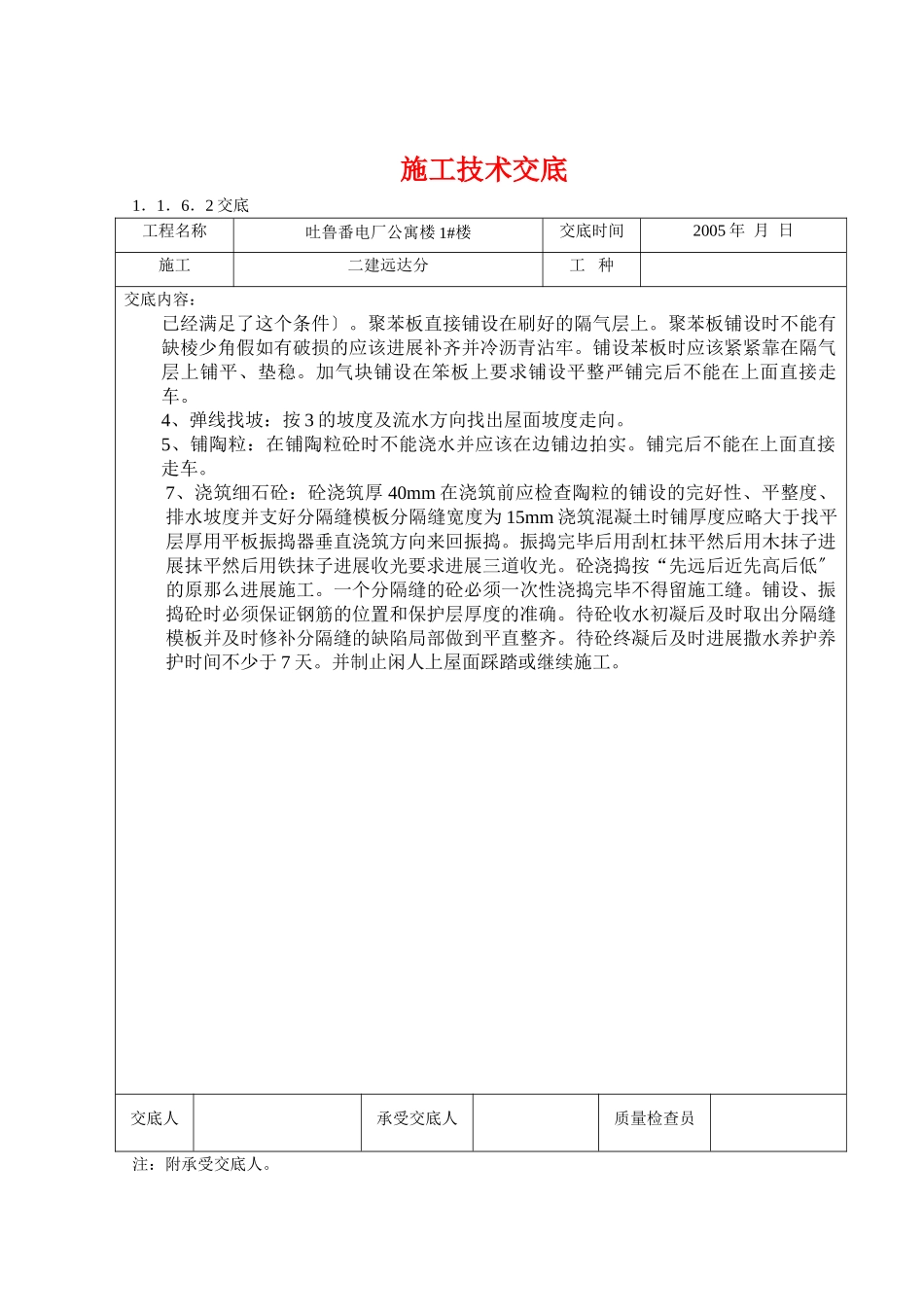

3、铺设保温层:铺设聚苯保温层时的基层应平整、干净、枯燥〔在刷隔气层时就交底人承受交底人质量检查员注:附承受交底人
施工技术交底1.1.6.2交底工程名称吐鲁番电厂公寓楼1#楼交底时间2005年月日施工二建远达分工种交底内容:已经满足了这个条件〕
聚苯板直接铺设在刷好的隔气层上
聚苯板铺设时不能有缺棱少角假如有破损的应该进展补齐并冷沥青沾牢
铺设苯板时应该紧紧靠在隔气层上铺平、垫稳
加气块铺设在笨板上要求铺设平整严铺完后不能在上面直接走车
4、弹线找坡:按3的坡度及流水方向找出屋面坡度走向
5、铺陶粒:在铺陶粒砼时不能浇水并应该在边铺边拍实
铺完后不能在上面直接走车
7、浇筑细石砼:砼浇筑厚40mm在浇筑前应检查陶粒的铺设的完好性、平整度、排水坡度并支好分隔缝模板分隔缝宽度为15mm浇筑混凝土时铺厚度应略大于找平层厚用平板振捣器垂直浇筑方向来回振捣

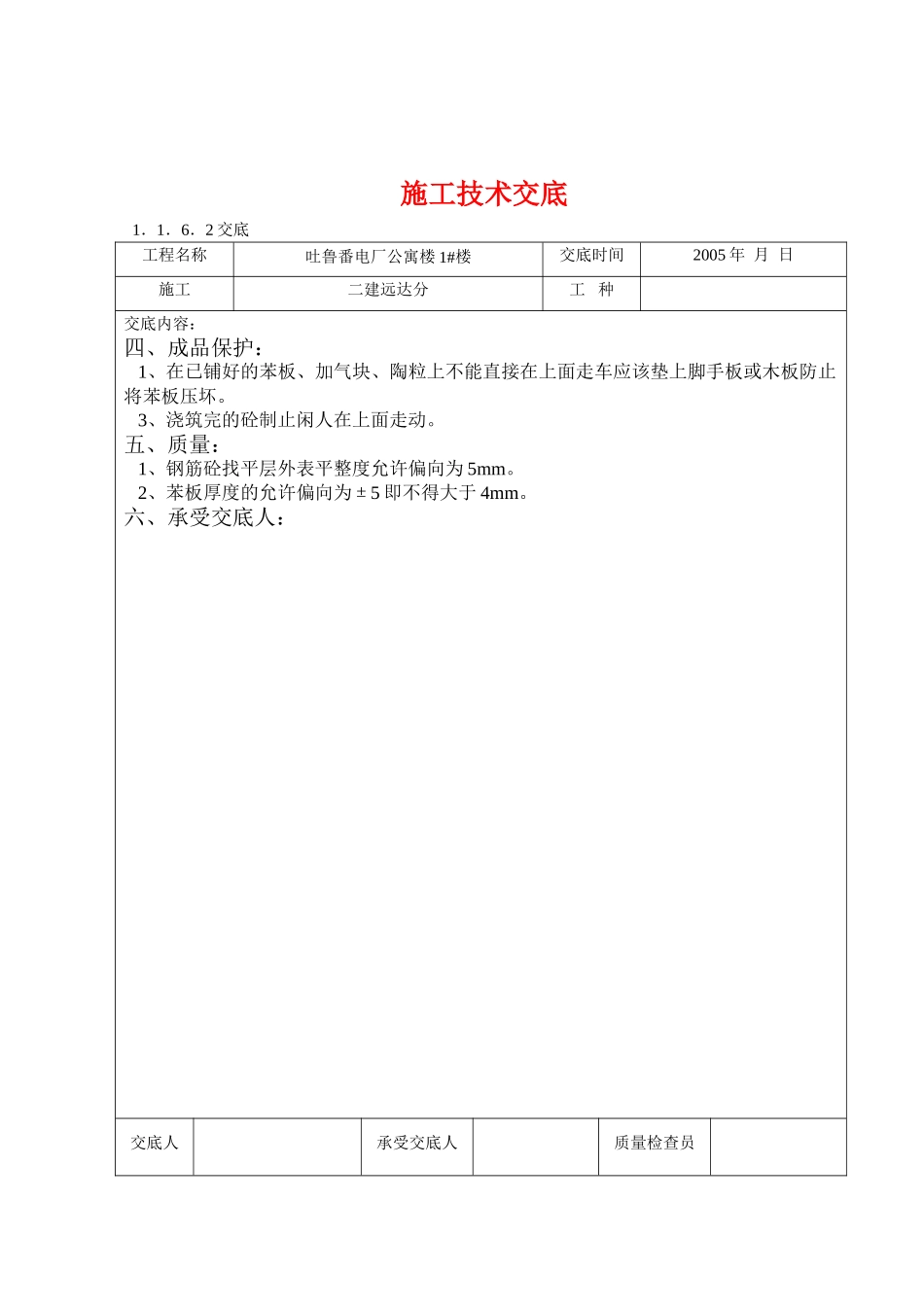

振捣完毕后用刮杠抹平然后用木抹子进展抹平然后用铁抹子进展收光要求进展三道收光
