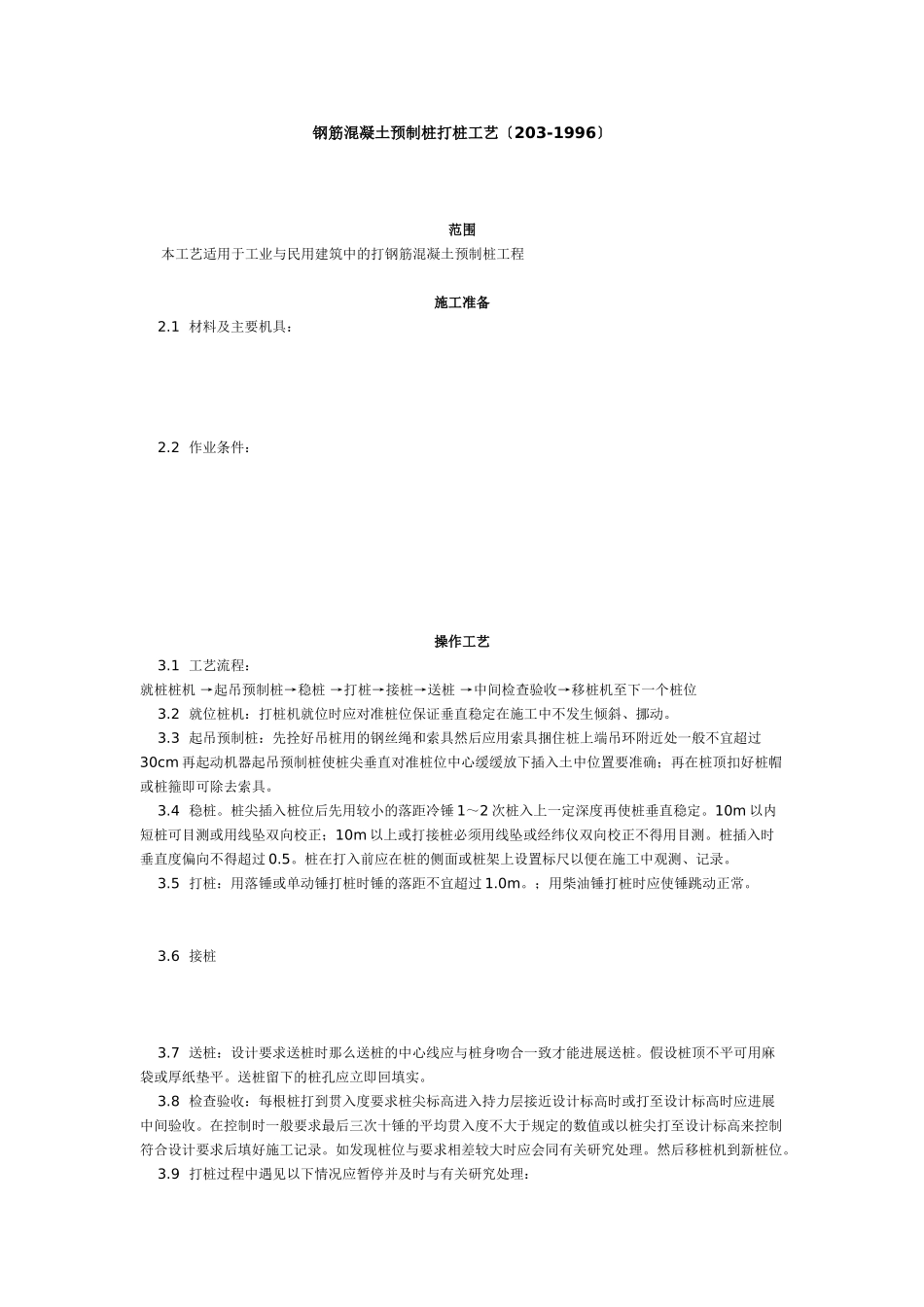

钢筋混凝土预制桩打桩工艺〔203-1996〕范围本工艺适用于工业与民用建筑中的打钢筋混凝土预制桩工程施工准备2
1材料及主要机具:2
2作业条件:操作工艺3
1工艺流程:就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位3
2就位桩机:打桩机就位时应对准桩位保证垂直稳定在施工中不发生倾斜、挪动
3起吊预制桩:先拴好吊桩用的钢丝绳和索具然后应用索具捆住桩上端吊环附近处一般不宜超过30cm再起动机器起吊预制桩使桩尖垂直对准桩位中心缓缓放下插入土中位置要准确;再在桩顶扣好桩帽或桩箍即可除去索具
桩尖插入桩位后先用较小的落距冷锤1~2次桩入上一定深度再使桩垂直稳定
10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正不得用目测
桩插入时垂直度偏向不得超过0
桩在打入前应在桩的侧面或桩架上设置标尺以便在施工中观测、记录
5打桩:用落锤或单动锤打桩时锤的落距不宜超过1
;用柴油锤打桩时应使锤跳动正常
7送桩:设计要求送桩时那么送桩的中心线应与桩身吻合一致才能进展送桩
假设桩顶不平可用麻袋或厚纸垫平
送桩留下的桩孔应立即回填实
8检查验收:每根桩打到贯入度要求桩尖标高进入持力层接近设计标高时或打至设计标高时应进展中间验收
在控制时一般要求最后三次十锤的平均贯入度不大于规定的数值或以桩尖打至设计标高来控制符合设计要求后填好施工记录
如发现桩位与要求相差较大时应会同有关研究处理
然后移桩机到新桩位
9打桩过程中遇见以下情况应暂停并及时与有关研究处理:3
10待全部桩打完后开挖至设计标高做最后检查验收
并将技术资料提交总包
11冬在冻土区打桩有困难时应先将冻土挖除或解冻后进展
1保证工程:4
2允许偏向工程见表2-5
打钢筋混凝土预制桩允许偏向表2-5项次项目允许偏向(mm
