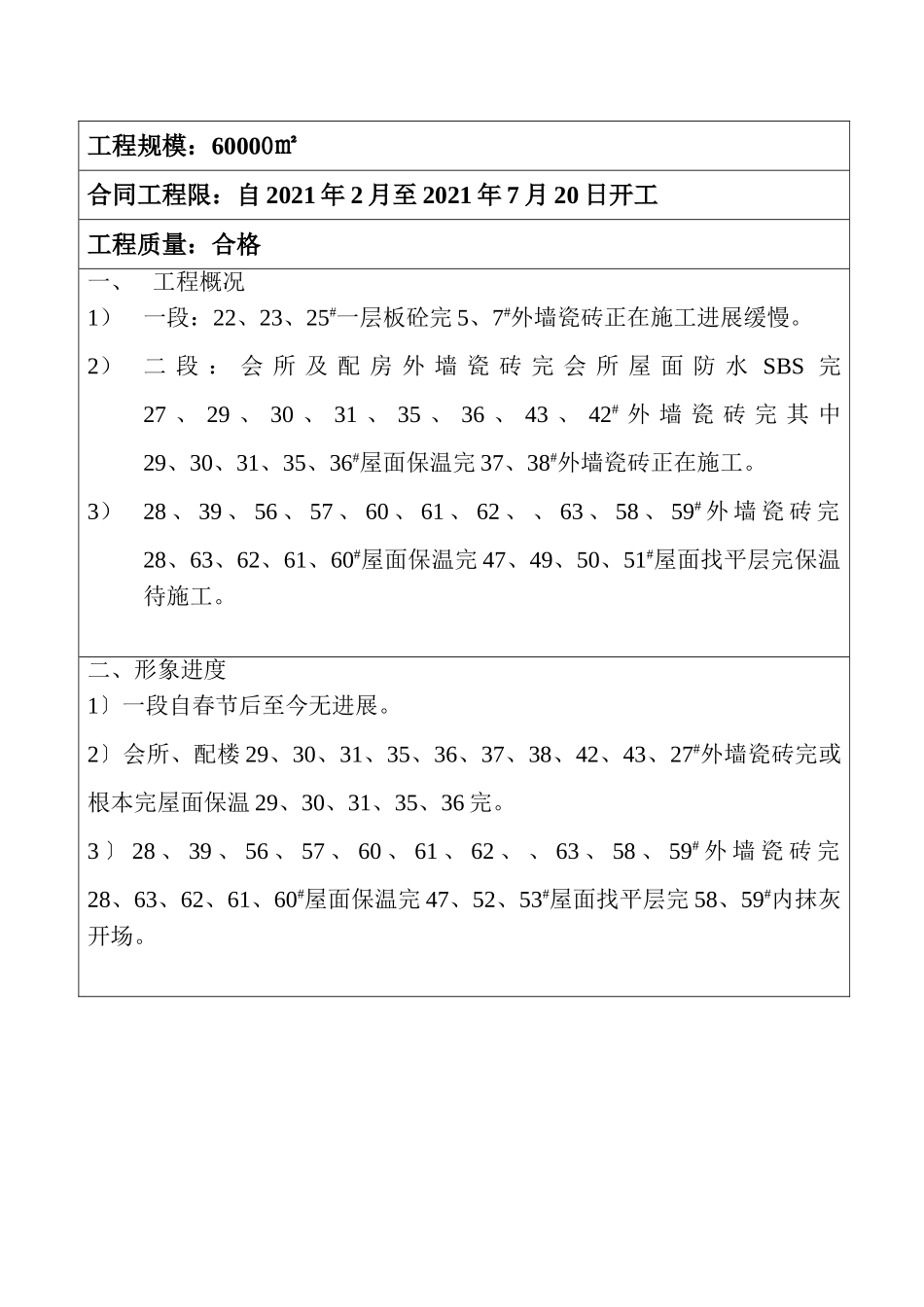

监理月报〔5〕月河北***工程建立工程理工程名称:****工程监理部二0一0年六月监理月报〔5〕工程名称:*******工程规模:60000㎡合同工程限:自2021年2月至2021年7月20日开工工程质量:合格一、工程概况1)一段:22、23、25#一层板砼完5、7#外墙瓷砖正在施工进展缓慢
2)二段:会所及配房外墙瓷砖完会所屋面防水SBS完27、29、30、31、35、36、43、42#外墙瓷砖完其中29、30、31、35、36#屋面保温完37、38#外墙瓷砖正在施工
3)28、39、56、57、60、61、62、、63、58、59#外墙瓷砖完28、63、62、61、60#屋面保温完47、49、50、51#屋面找平层完保温待施工
二、形象进度1〕一段自春节后至今无进展
2〕会所、配楼29、30、31、35、36、37、38、42、43、27#外墙瓷砖完或根本完屋面保温29、30、31、35、36完
3〕28、39、56、57、60、61、62、、63、58、59#外墙瓷砖完28、63、62、61、60#屋面保温完47、52、53#屋面找平层完58、59#内抹灰开场

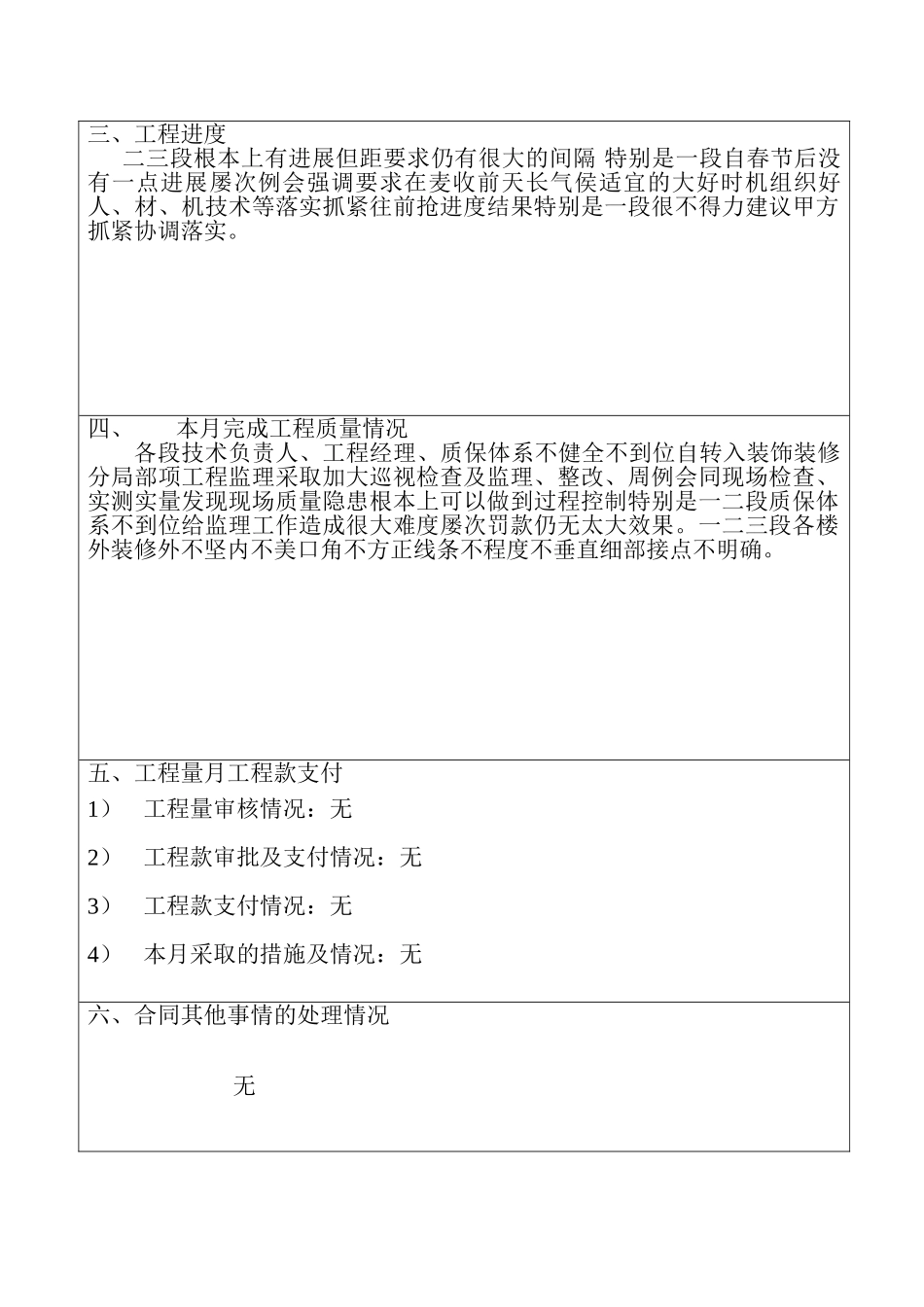

三、工程进度二三段根本上有进展但距要求仍有很大的间隔特别是一段自春节后没有一点进展屡次例会强调要求在麦收前天长气侯适宜的大好时机组织好人、材、机技术等落实抓紧往前抢进度结果特别是一段很不得力建议甲方抓紧协调落实
四、本月完成工程质量情况各段技术负责人、工程经理、质保体系不健全不到位自转入装饰装修分局部项工程监理采取加大巡视检查及监理、整改、周例会同现场检查、实测实量发现现场质量隐患根本上可以做到过程控制特别是一二段质保体系不到位给监理工作造成很大难度屡次罚款仍无太大效果
一二三段各楼外装修外不坚内不美口角不方正线条不程度不垂直细部接点不明确
五、工程量月工程款支付1)工程量审核情况:无2)工程款审批及支付情况:
