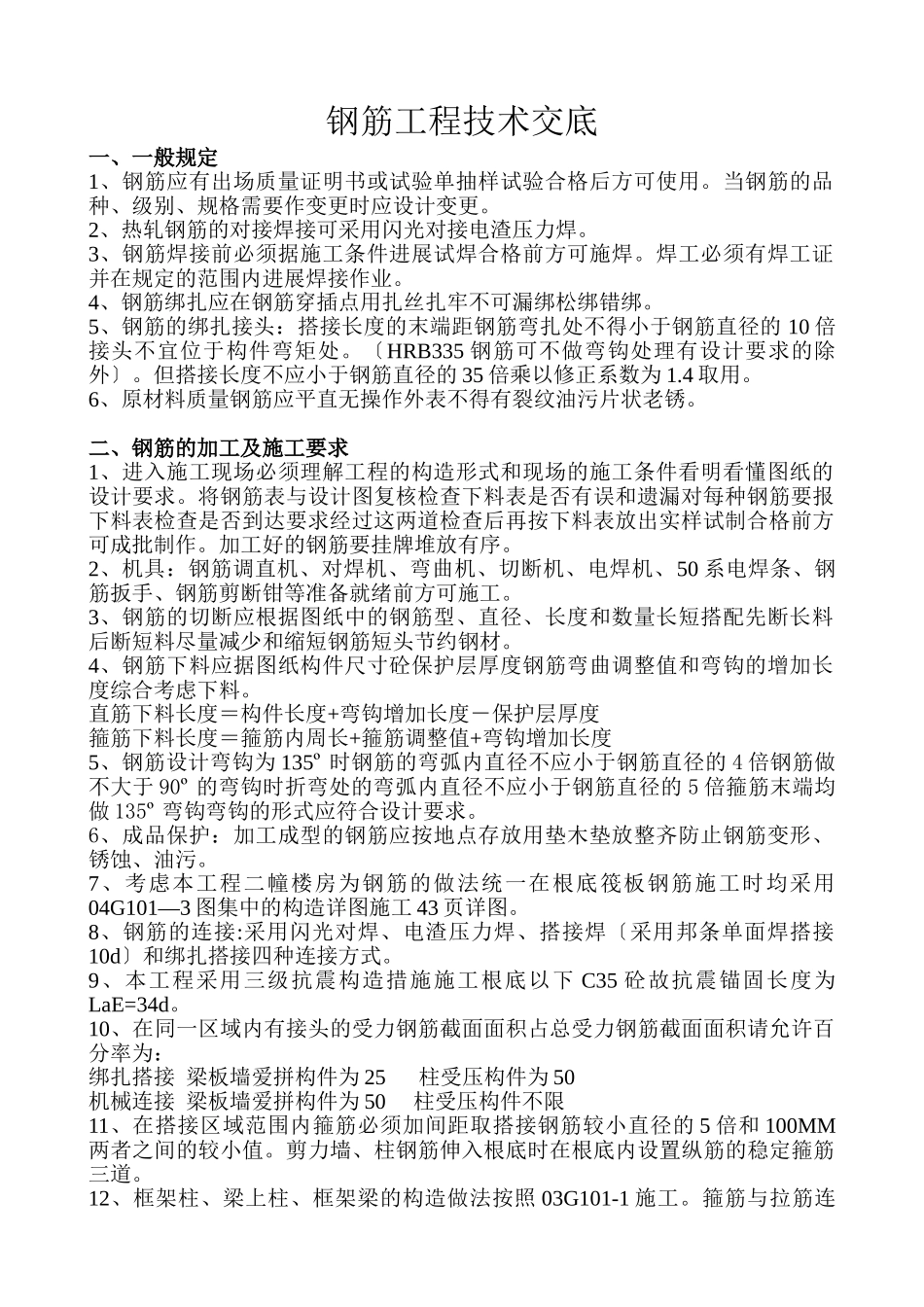

钢筋工程技术交底一、一般规定1、钢筋应有出场质量证明书或试验单抽样试验合格后方可使用。当钢筋的品种、级别、规格需要作变更时应设计变更。2、热轧钢筋的对接焊接可采用闪光对接电渣压力焊。3、钢筋焊接前必须据施工条件进展试焊合格前方可施焊。焊工必须有焊工证并在规定的范围内进展焊接作业。4、钢筋绑扎应在钢筋穿插点用扎丝扎牢不可漏绑松绑错绑。5、钢筋的绑扎接头:搭接长度的末端距钢筋弯扎处不得小于钢筋直径的10倍接头不宜位于构件弯矩处。〔HRB335钢筋可不做弯钩处理有设计要求的除外〕。但搭接长度不应小于钢筋直径的35倍乘以修正系数为1.4取用。6、原材料质量钢筋应平直无操作外表不得有裂纹油污片状老锈。二、钢筋的加工及施工要求1、进入施工现场必须理解工程的构造形式和现场的施工条件看明看懂图纸的设计要求。将钢筋表与设计图复核检查下料表是否有误和遗漏对每种钢筋要报下料表检查是否到达要求经过这两道检查后再按下料表放出实样试制合格前方可成批制作。加工好的钢筋要挂牌堆放有序。2、机具:钢筋调直机、对焊机、弯曲机、切断机、电焊机、50系电焊条、钢筋扳手、钢筋剪断钳等准备就绪前方可施工。3、钢筋的切断应根据图纸中的钢筋型、直径、长度和数量长短搭配先断长料后断短料尽量减少和缩短钢筋短头节约钢材。4、钢筋下料应据图纸构件尺寸砼保护层厚度钢筋弯曲调整值和弯钩的增加长度综合考虑下料。直筋下料长度=构件长度+弯钩增加长度-保护层厚度箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度5、钢筋设计弯钩为135º时钢筋的弯弧内直径不应小于钢筋直径的4倍钢筋做不大于90º的弯钩时折弯处的弯弧内直径不应小于钢筋直径的5倍箍筋末端均做135º弯钩弯钩的形式应符合设计要求。6、成品保护:加工成型的钢筋应按地点存放用垫木垫放整齐防止钢筋变形、锈蚀、油污。7、考虑本工程二幢楼房为钢筋的做法统一在根底筏板钢筋施工时均采用04G101—3图集中的构造详图施工43页详图。8、钢筋的连接:采用闪光对焊、电渣压力焊、搭接焊〔采用邦条单面焊搭接10d〕和绑扎搭接四种连接方式。9、本工程采用三级抗震构造措施施工根底以下C35砼故抗震锚固长度为LaE=34d。10、在同一区域内有接头的受力钢筋截面面积占总受力钢筋截面面积请允许百分率为:绑扎搭接梁板墙爱拼构件为25柱受压构件为50机械连接梁板墙爱拼构件为50柱受压构件不限11、在搭接区域范围内箍筋必须加间距取搭接钢筋较小直径的5倍和100MM两者之间的较小值。剪力墙、柱钢筋伸入根底时在根底内设置纵筋的稳定箍筋三道。12、框架柱、梁上柱、框架梁的构造做法按照03G101-1施工。箍筋与拉筋连接构造做法详见35页框架柱的纵筋构造做法见36—38页梁上柱纵筋连接构造做法见39页框架柱及梁上柱箍筋加见40页楼层框架梁纵筋构造做法见54页屋面框架梁纵筋构造做法见55—56页框架梁中间支座纵向钢筋构造做法见61页。框架梁箍筋、附加箍筋、吊筋等构造做法见63页悬挑梁端部配筋构造做法见66页楼层非框架梁配筋构造做法详见65—66页。13、凡梁腹板有效高度≥450时均应按图集03G101-1第62页做法施工侧向纵筋采用Φ12。14、在主梁、次梁与构造柱等节点部位:也附加3道同种规格间距50的箍筋。15、现浇板的底部钢筋伸入支座应≥10d且应伸至支座中心线边板伸至板边。16、双向板的底部钢筋短跨钢筋置于下排长跨钢筋置于上排。17、端跨板的角处的1/4短向板跨长度范围内应增加附加筋如图18、板上预留洞口施工时各专业必须配合土建预留不得后凿。19、现浇板内增加附加钢筋详见L03G323第47-48页。20、对于外露的现浇钢筋混凝土儿墙挂板栏板檐口等构件其程度直线长度超过12米时应设置20MM的伸缩缝钢筋断开。21、剪力墙墙上孔洞必须预留不得后凿。施工图中未注明洞边加筋者按混凝土墙洞口加强大样施工。22、本工程剪力墙的构造做法见03G101—1施工详细位置如下:剪力墙程度构造筋详见47页剪力墙竖向钢筋构造见48页约束边缘构件构造做法详见49页构造边缘构件见50页剪力墙连梁构造做法见51-52页当连梁跨高比不大于2时斜向穿插钢筋总数为4Φ14剪力墙洞口补强构造做法见53页。三、钢筋安装1、按施工现场平面图规定的位置将钢...
