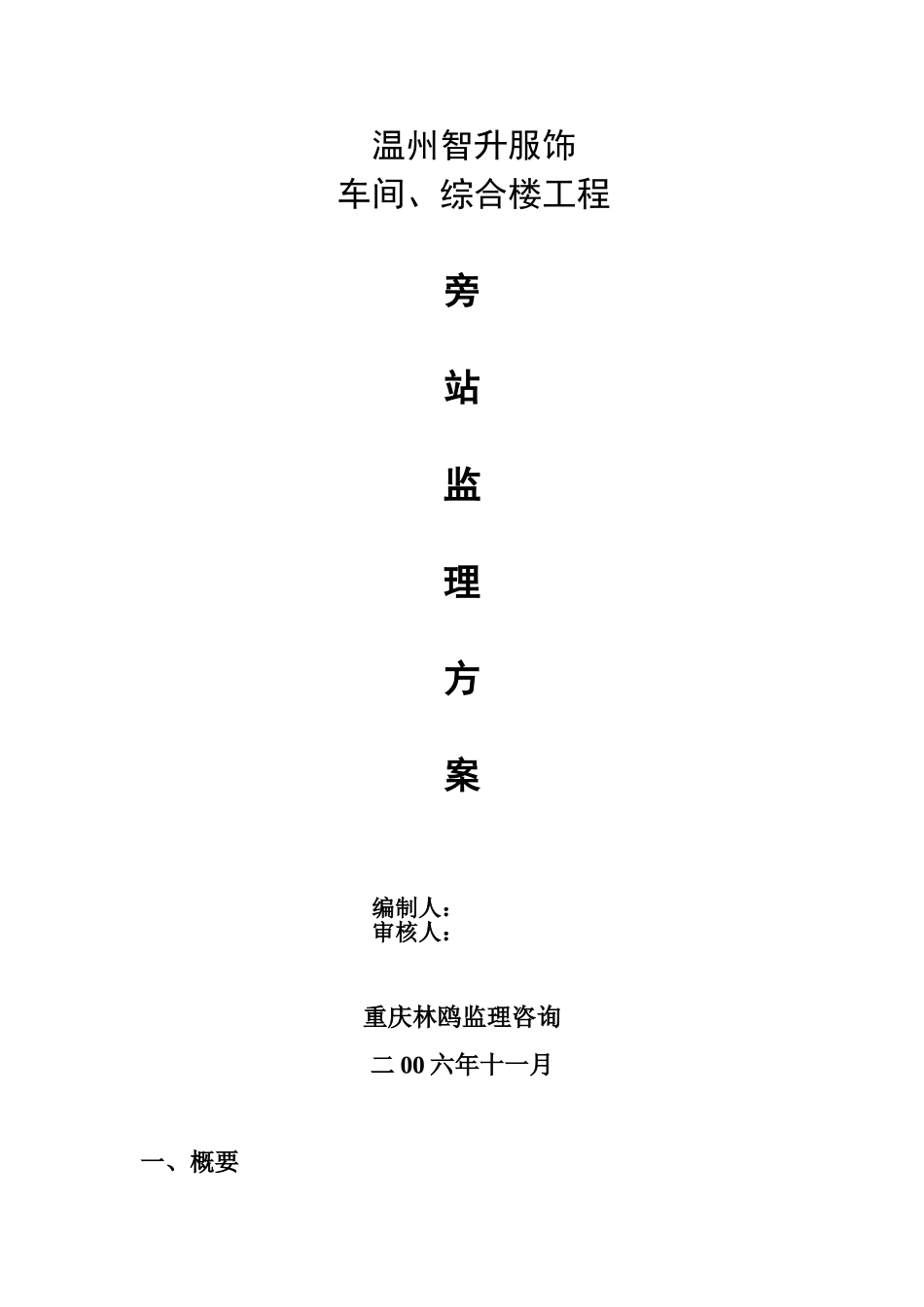

温州智升服饰车间、综合楼工程旁站监理方案编制人:审核人:重庆林鸥监理咨询二00六年十一月一、概要1、根据建立部20021和建立部发房屋建筑工程施工旁站监理理方法〔〕的结合实际情况制定本旁站监理方案
二、旁站监理工作范围根据实际情况施行全过程现场旁站监理的关键部位、关键工序有:1、根底工程方面:混凝灌注桩砼浇筑、土方回填、2、主体工程方面:梁、柱节点钢筋隐蔽过程、混凝土浇筑
3、屋面工程:卷材防水施工
三、旁站监理工作根据1、、地方的法律、法规和工程建立强迫性条文;2、现行建筑工程施工质量验收和;3、设计院提供的施工图纸;4、经总监理工程师审批的施工组织设计和施工方案
四、旁站监理工作程序1、施工企业根据监理企业制定的旁站监理方案在需要施行旁站监理的关键部位、关键工序施工前24小时应当书面监理企业派驻工地的工程监理机构
工程监理机构安排监理人员按照旁站监理方案施行旁站监理
2、旁站监理在总监理工程师的指导下针对不同的施工部位工序派遣具有相关专业程度的现场监理人员到施工现场施行旁站监理
3、旁站监理人员在该部位工序施工前应对施工施行该部位〔工序〕的施工人员、施工机械、材料、施工工艺和环境因素进展全面检查满足施工要求前方可进展施工
4、旁站监理人员应当对需要施行旁站监理的关键部位、关键工序在施工现场跟班监视及时发现和处理旁站监理过程中出现的质量问题如实准确地做好旁站监理记录
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录〔见附件〕上签字的不得进展下一道工序施工
5、旁站监理人员施行旁站监理时发现施工企业有违背工程建立强迫性的有权责施工企业当即整改;发现其施工活动已经或者可能危及工程质量的应当及时向监理工程师或者总监理工程师由总监理工程师下达部分暂停施工指或者采取其他应急措施

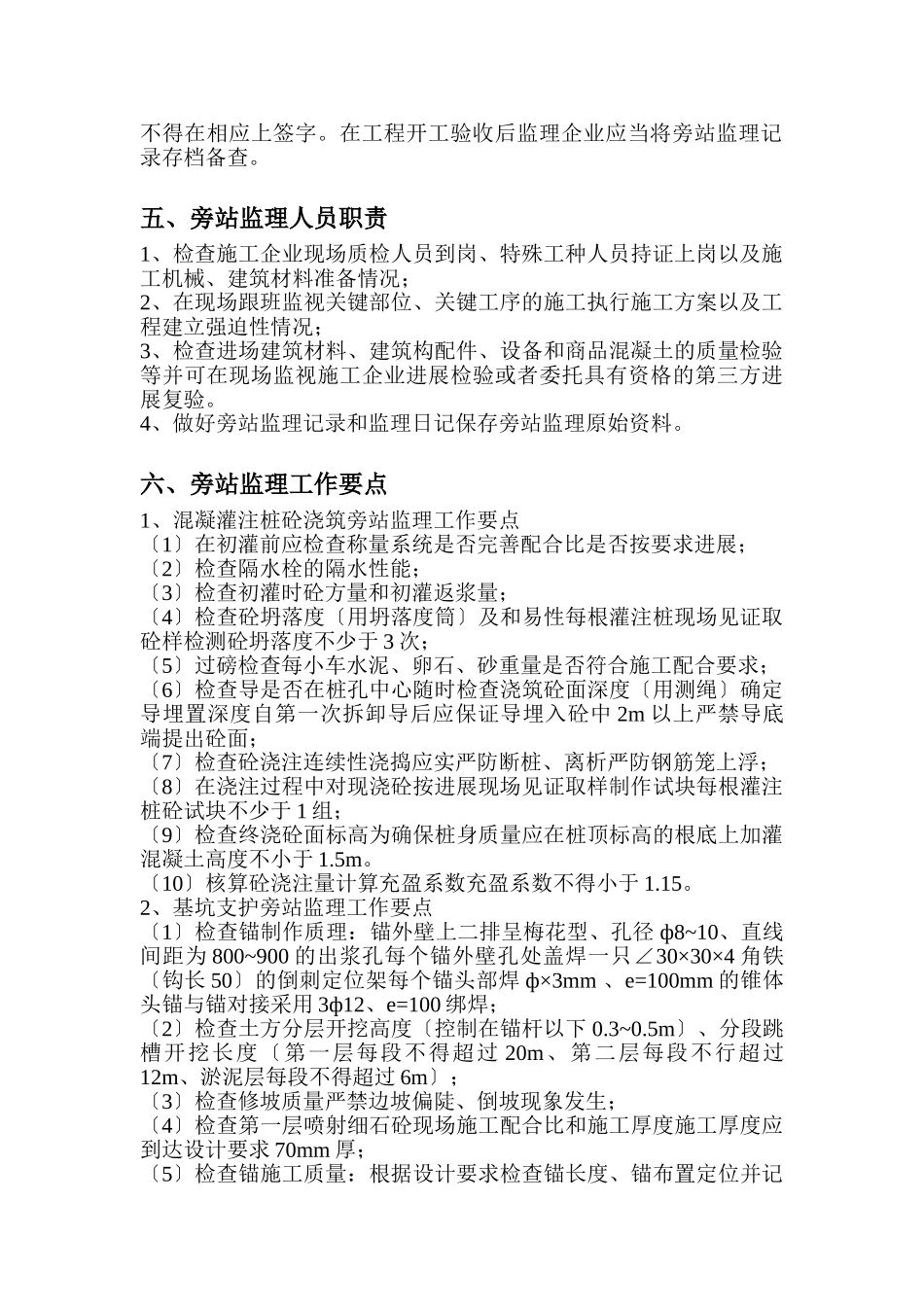

6、对需要进展抽样检测的应当由旁站监理人员和施工企业质检人员共同进展抽样检测;对监理施行过程中应当对
