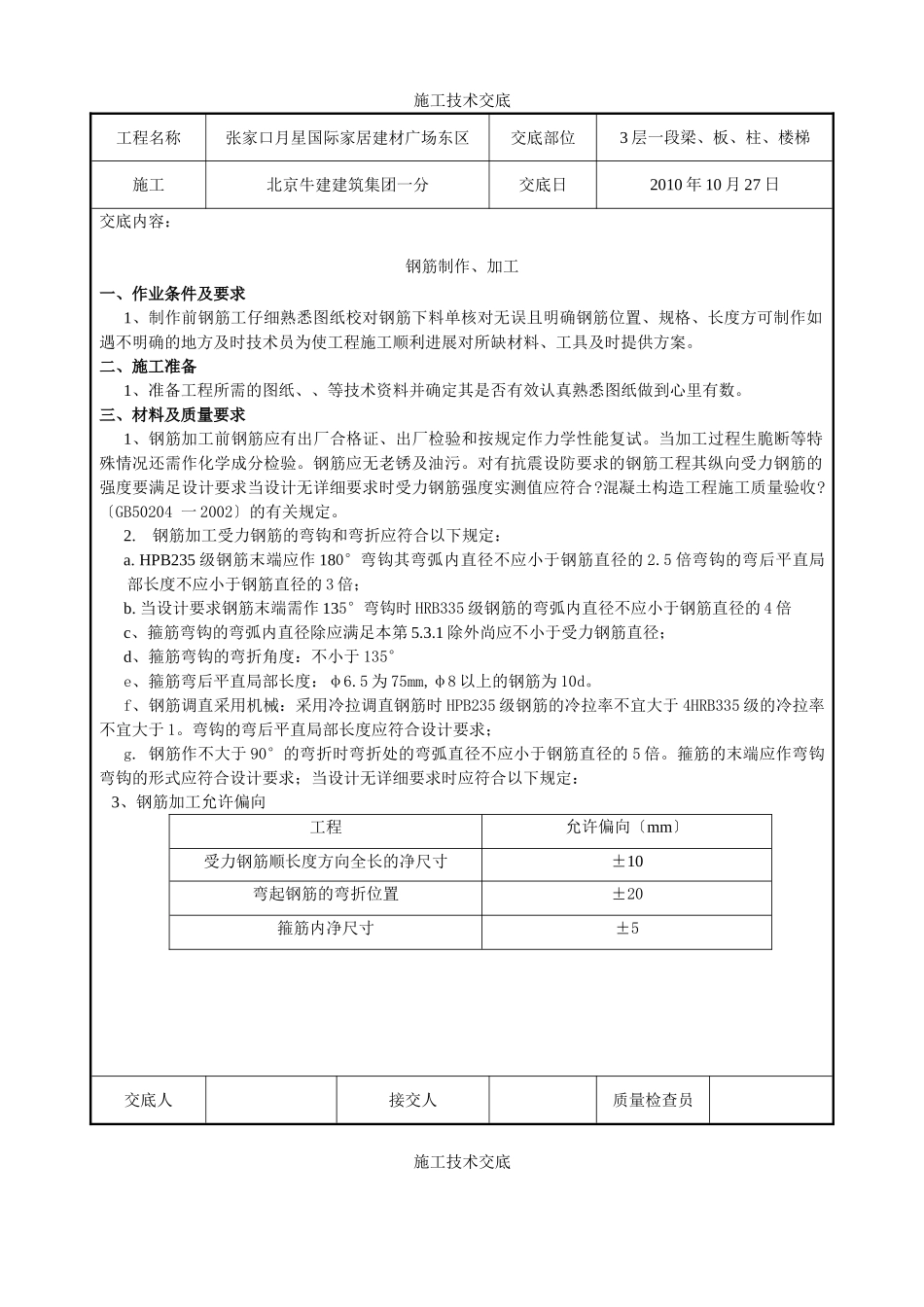

施工技术交底工程名称张家口月星国际家居建材广场东区交底部位3层一段梁、板、柱、楼梯施工北京牛建建筑集团一分交底日2010年10月27日交底内容:钢筋制作、加工一、作业条件及要求1、制作前钢筋工仔细熟悉图纸校对钢筋下料单核对无误且明确钢筋位置、规格、长度方可制作如遇不明确的地方及时技术员为使工程施工顺利进展对所缺材料、工具及时提供方案。二、施工准备1、准备工程所需的图纸、、等技术资料并确定其是否有效认真熟悉图纸做到心里有数。三、材料及质量要求1、钢筋加工前钢筋应有出厂合格证、出厂检验和按规定作力学性能复试。当加工过程生脆断等特殊情况还需作化学成分检验。钢筋应无老锈及油污。对有抗震设防要求的钢筋工程其纵向受力钢筋的强度要满足设计要求当设计无详细要求时受力钢筋强度实测值应符合?混凝土构造工程施工质量验收?〔GB50204一2002〕的有关规定。2.钢筋加工受力钢筋的弯钩和弯折应符合以下规定:a.HPB235级钢筋末端应作180°弯钩其弯弧内直径不应小于钢筋直径的2.5倍弯钩的弯后平直局部长度不应小于钢筋直径的3倍;b.当设计要求钢筋末端需作135°弯钩时HRB335级钢筋的弯弧内直径不应小于钢筋直径的4倍c、箍筋弯钩的弯弧内直径除应满足本第5.3.1除外尚应不小于受力钢筋直径;d、箍筋弯钩的弯折角度:不小于135°e、箍筋弯后平直局部长度:φ6.5为75mm,φ8以上的钢筋为10d。f、钢筋调直采用机械:采用冷拉调直钢筋时HPB235级钢筋的冷拉率不宜大于4HRB335级的冷拉率不宜大于1。弯钩的弯后平直局部长度应符合设计要求;g.钢筋作不大于90°的弯折时弯折处的弯弧直径不应小于钢筋直径的5倍。箍筋的末端应作弯钩弯钩的形式应符合设计要求;当设计无详细要求时应符合以下规定:3、钢筋加工允许偏向工程允许偏向〔mm〕受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5交底人接交人质量检查员施工技术交底工程名称张家口月星国际家居建材广场东区交底部位3层一段梁、板、柱、楼梯施工北京牛建建筑集团一分交底日2010年10月27日交底内容:四、考前须知1、钢筋制作严格按照钢筋工技术交底制作。需要车丝的钢筋堆在指定的地点放整齐。2、钢筋平直段长度误差不得超过5㎜180度弯钩平直段长度不得大于3D;要弯折的钢筋角度误差不得大于2度。3、箍筋平直段长度误差不大于5㎜;斜钩长度:直径φ6.5的为75mm直径φ8以上的等于10D。4、钢筋料表要仔细认真核对前方可下料不得随意更改料单遇到不明确的地方应及时与技术员联络。不得随意代换钢筋。5、严格按照料单和技术员交底的数量和尺寸制作不得多做或少做各构件钢筋。五、施工进度要求1、各班组严格执行各单元的施工进度方案不得延误。2、对于各班组的零星材料方案和间加班所需接灯应及时工程负责人。六、材料使用及理制度1、不得随意切割整料做好配料工作9米的定尺料尽量不产生废料头;现场如有符合尺寸的钢筋不新料旧料都必须使用完后才能切整料。大于800㎜的料头焊接起来使用在工程允许使用的部位。2、不得随意乱切料头及废料经允许后才能切断每班工作完后的剩料头经施工员检查完后才能放入废料区。3、绑扎班组来领料时双方清点清楚后允许绑扎班组领走成品料。4、料场的原料及成品要看好不经施工负责人同意不允许别人进入现场拿钢筋。七、平安措施1、进入现场必须戴好平安帽穿工作服不得穿拖鞋进入现场。2、卸钢筋原料时车下不得站人且看好钢筋下车时是否有钢筋挂住人如有切断后才可卸车。3、搬运钢筋时两人要配合好不得在搬运钢筋时跑步搬运使用切断机和煨弯机要注意抓料人员手的位置不要靠近切断处及煨弯轴操作面处不得随意堆放钢筋。使用卷扬机调直盘圆钢筋时两头卡牢前方可张拉。4、使用吊车吊运钢筋时要有专人指挥钢丝绳要绑扎结实短料长料分别吊运每次起吊前必须由专人经检查无任何平安隐患前方可起吊。不得私自接电合闸不得酒后进入现场。八、环保措施进入现场要统一戴好平安帽。、原料、成品料按规格、按构件摆放在指定地点堆放整齐。废料经施工员验收同意后码放在指定地点。不得随意堆放、乱扔原料或成品料。交底人接交人质量检查员施工技术交底工程名称张家口月星国际家居...
