质量技术交底书单位幸福e家五三区工程部班组名称砌筑施工队伍工程名称幸福e家五三区工程作业工程砌筑工程施工交底内容:1、范围本工艺适用于幸福e家五三区工程墙体砌筑工程
2、施工准备2
1材料及主要机具:2
1空心砖、实心砖:品种、规格、强度等级必须符合设计要求规格应一致
有出厂证明、试验单
2拉结钢筋、预埋件、木砖等提早做好防腐处理
3主要机具:翻斗车、吊斗、砖笼、手推车、铁锹、灰桶、皮数杆、托线板、线坠、程度尺、小白线、大铲、瓦、刨、工具袋等
2作业条件:2
1主体分部中承重构造已施工完毕已经有关部门验收
2弹出轴线、墙边线、门窗洞口线经复核预检手续
3立皮数杆:宜用30mm×40mm木料制作皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高
皮数杆间距15~20mm转角处均应设立一般距墙皮或墙角50mm为宜
皮数杆应垂直、结实、标高一致经复核预检手续
4根据最下面第一皮砖的标高拉通线检查如程度灰缝厚度超过20mm用细石混凝土找平不得用砂浆找平或砍砖包合子找平
5砂浆配合比经试验室确定准备好砂浆试模
3、操作工艺3
1工艺流程:准备施工——排砖撂底——砌空心砖墙——验收3
2砌筑前根底梁或楼面清扫干净洒水潮湿
3根据设计图纸各部位尺寸排砖撂底使组砌合理便于操作
1砂浆采用商品砂浆
2砂浆应随用随要每次砂浆保证到场后3到4小时内使用完毕严禁用过砂浆
3砂浆到场后应放置在专用的箱内或下方垫置橡胶垫严禁随意到放
4砂浆使用过程中严禁向砂浆内加水
5砂浆试块按照每一楼层或250m3砌体的各种强度等级的砂浆至少应作一组试块〔每组6块〕砂浆材料、配合比变动时还应制作试块
5砌空心砖墙体:3

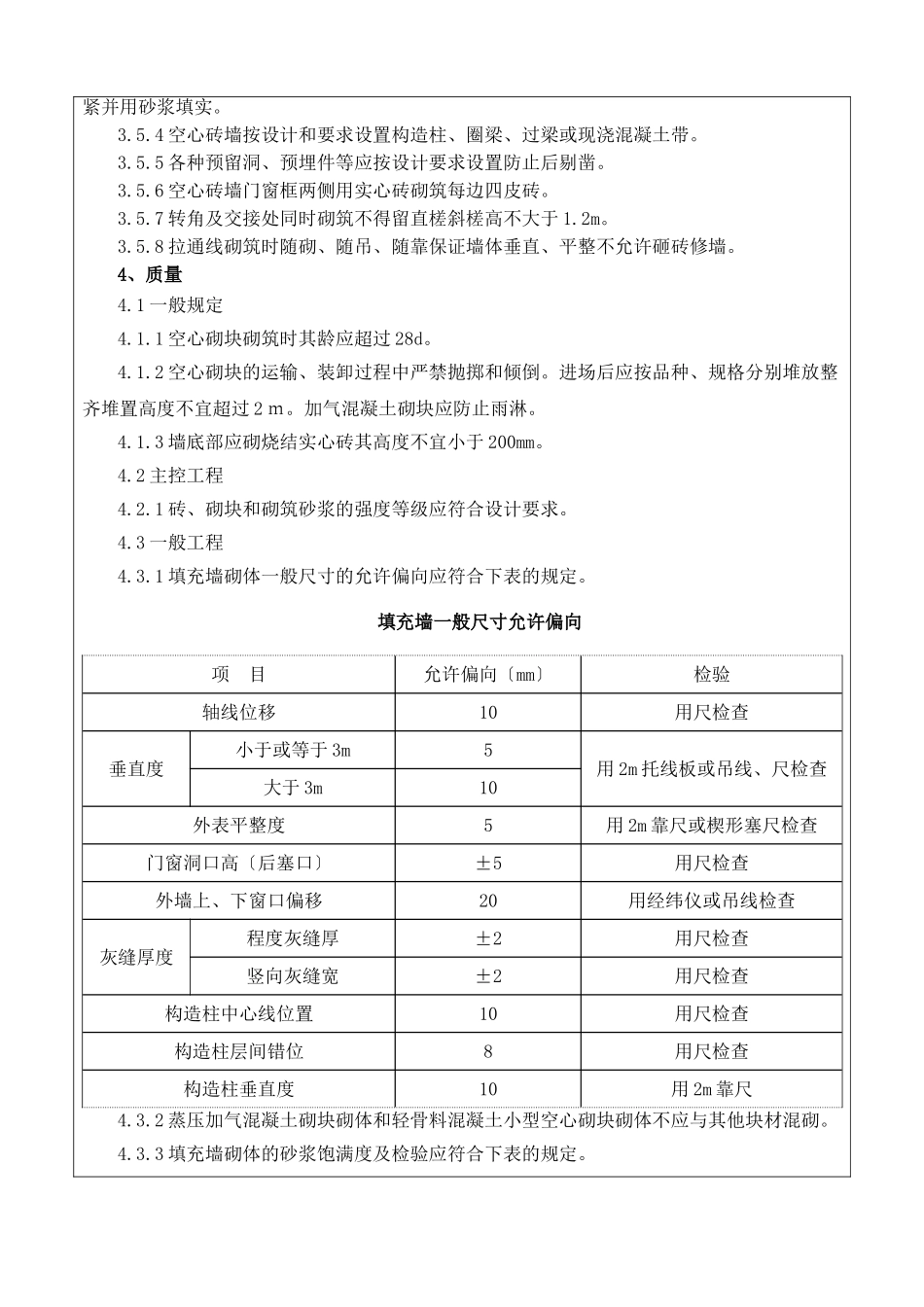

1组砌应正确上、下错缝交接处咬槎搭砌掉角严重的空心砖不宜使用
