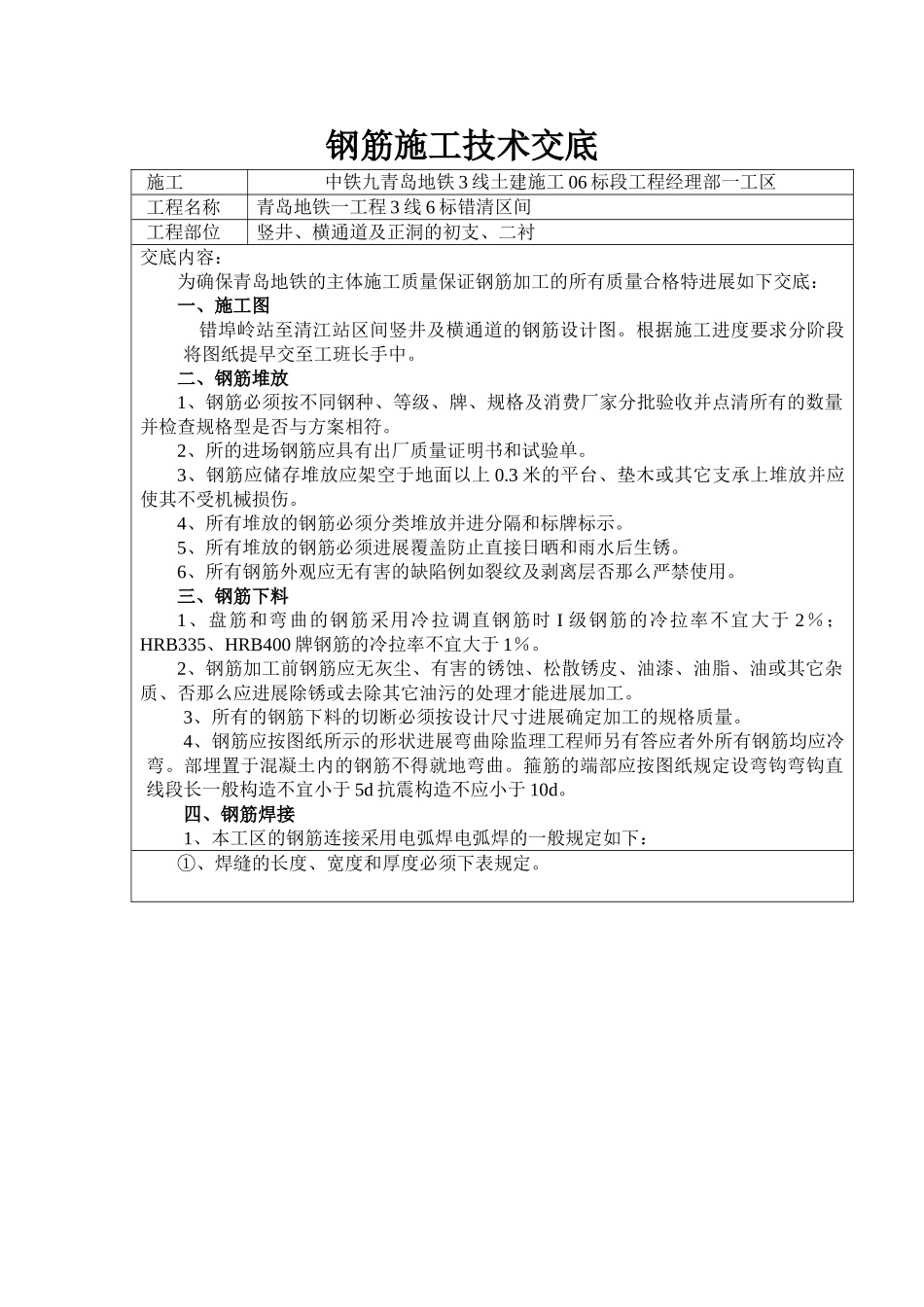

钢筋施工技术交底施工中铁九青岛地铁3线土建施工06标段工程经理部一工区工程名称青岛地铁一工程3线6标错清区间工程部位竖井、横通道及正洞的初支、二衬交底内容:为确保青岛地铁的主体施工质量保证钢筋加工的所有质量合格特进展如下交底:一、施工图错埠岭站至清江站区间竖井及横通道的钢筋设计图
根据施工进度要求分阶段将图纸提早交至工班长手中
二、钢筋堆放1、钢筋必须按不同钢种、等级、牌、规格及消费厂家分批验收并点清所有的数量并检查规格型是否与方案相符
2、所的进场钢筋应具有出厂质量证明书和试验单
3、钢筋应储存堆放应架空于地面以上0
3米的平台、垫木或其它支承上堆放并应使其不受机械损伤
4、所有堆放的钢筋必须分类堆放并进分隔和标牌标示
5、所有堆放的钢筋必须进展覆盖防止直接日晒和雨水后生锈
6、所有钢筋外观应无有害的缺陷例如裂纹及剥离层否那么严禁使用
三、钢筋下料1、盘筋和弯曲的钢筋采用冷拉调直钢筋时I级钢筋的冷拉率不宜大于2%;HRB335、HRB400牌钢筋的冷拉率不宜大于1%
2、钢筋加工前钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其它杂质、否那么应进展除锈或去除其它油污的处理才能进展加工
3、所有的钢筋下料的切断必须按设计尺寸进展确定加工的规格质量
4、钢筋应按图纸所示的形状进展弯曲除监理工程师另有答应者外所有钢筋均应冷弯
部埋置于混凝土内的钢筋不得就地弯曲
箍筋的端部应按图纸规定设弯钩弯钩直线段长一般构造不宜小于5d抗震构造不应小于10d
四、钢筋焊接1、本工区的钢筋连接采用电弧焊电弧焊的一般规定如下:①、焊缝的长度、宽度和厚度必须下表规定

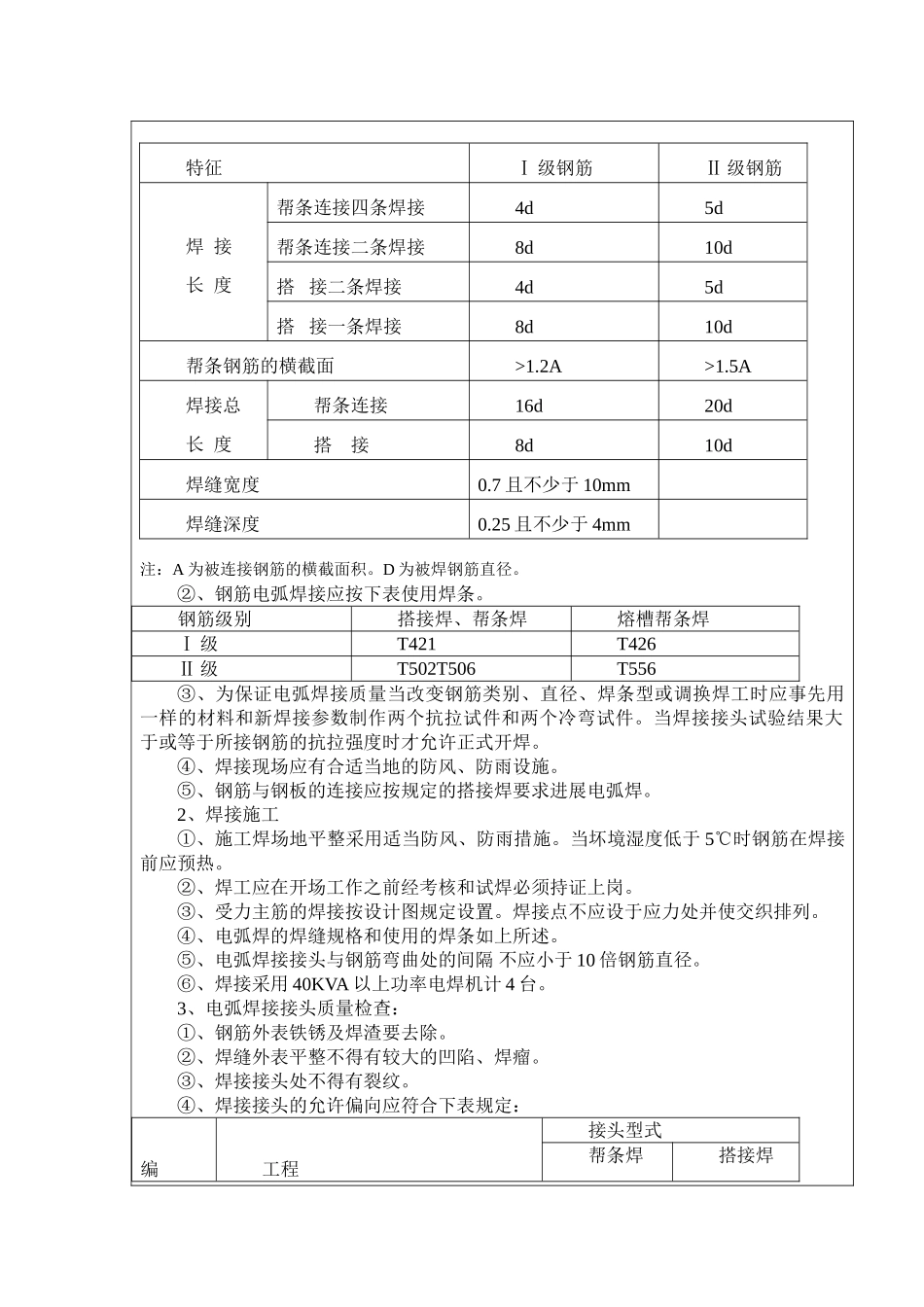

注:A为被连接钢筋的横截面积
D为被焊钢筋直径
②、钢筋电弧焊接应按下表使用焊条
钢筋级别搭接焊、帮条焊熔槽帮条焊Ⅰ级T421T426Ⅱ级T502T506T556③、为保证电弧焊接质量当改变钢筋类别、直径、焊条型或调换焊工时应事先
