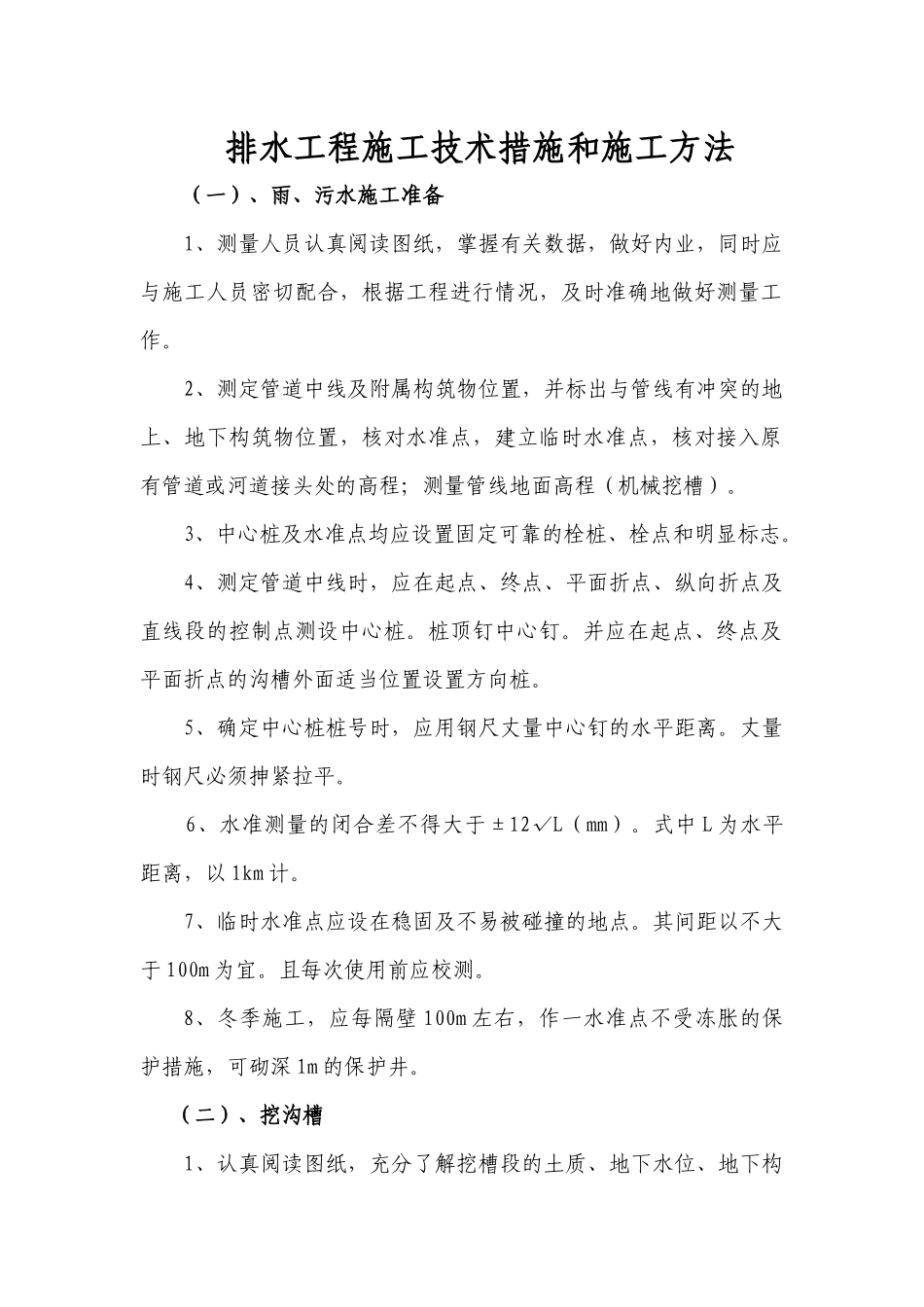

排水工程施工技术措施和施工方法(一)、雨、污水施工准备1、测量人员认真阅读图纸,掌握有关数据,做好内业,同时应与施工人员密切配合,根据工程进行情况,及时准确地做好测量工作
2、测定管道中线及附属构筑物位置,并标出与管线有冲突的地上、地下构筑物位置,核对水准点,建立临时水准点,核对接入原有管道或河道接头处的高程;测量管线地面高程(机械挖槽)
3、中心桩及水准点均应设置固定可靠的栓桩、栓点和明显标志
4、测定管道中线时,应在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩
桩顶钉中心钉
并应在起点、终点及平面折点的沟槽外面适当位置设置方向桩
5、确定中心桩桩号时,应用钢尺丈量中心钉的水平距离
丈量时钢尺必须抻紧拉平
6、水准测量的闭合差不得大于±12√L(mm)
式中L为水平距离,以1km计
7、临时水准点应设在稳固及不易被碰撞的地点
其间距以不大于100m为宜
且每次使用前应校测
8、冬季施工,应每隔壁100m左右,作一水准点不受冻胀的保护措施,可砌深1m的保护井

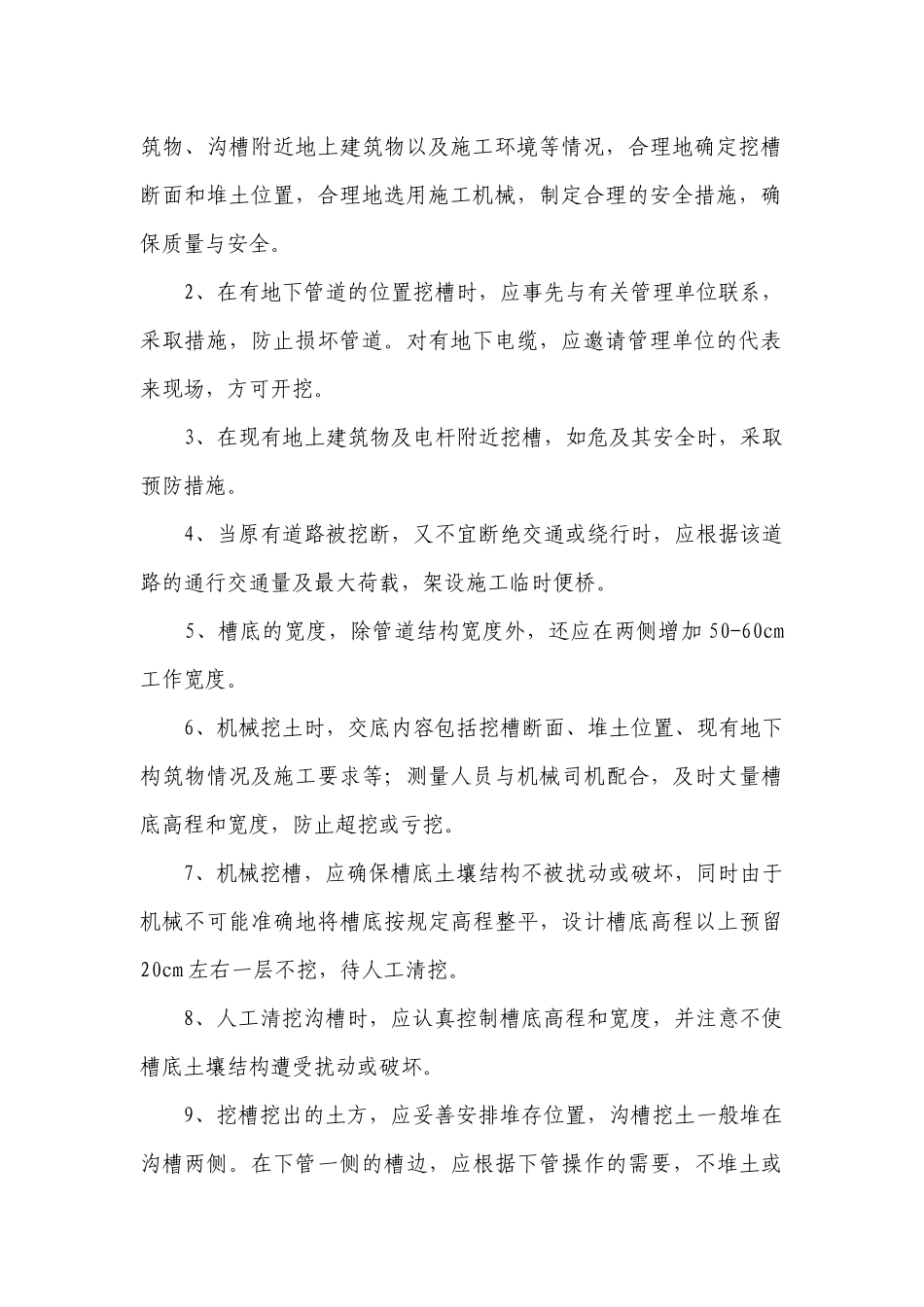

(二)、挖沟槽1、认真阅读图纸,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地上建筑物以及施工环境等情况,合理地确定挖槽断面和堆土位置,合理地选用施工机械,制定合理的安全措施,确保质量与安全
2、在有地下管道的位置挖槽时,应事先与有关管理单位联系,采取措施,防止损坏管道
对有地下电缆,应邀请管理单位的代表来现场,方可开挖
3、在现有地上建筑物及电杆附近挖槽,如危及其安全时,采取预防措施
4、当原有道路被挖断,又不宜断绝交通或绕行时,应根据该道路的通行交通量及最大荷载,架设施工临时便桥
5、槽底的宽度,除管道结构宽度外,还应在两侧增加50-60cm工作宽度

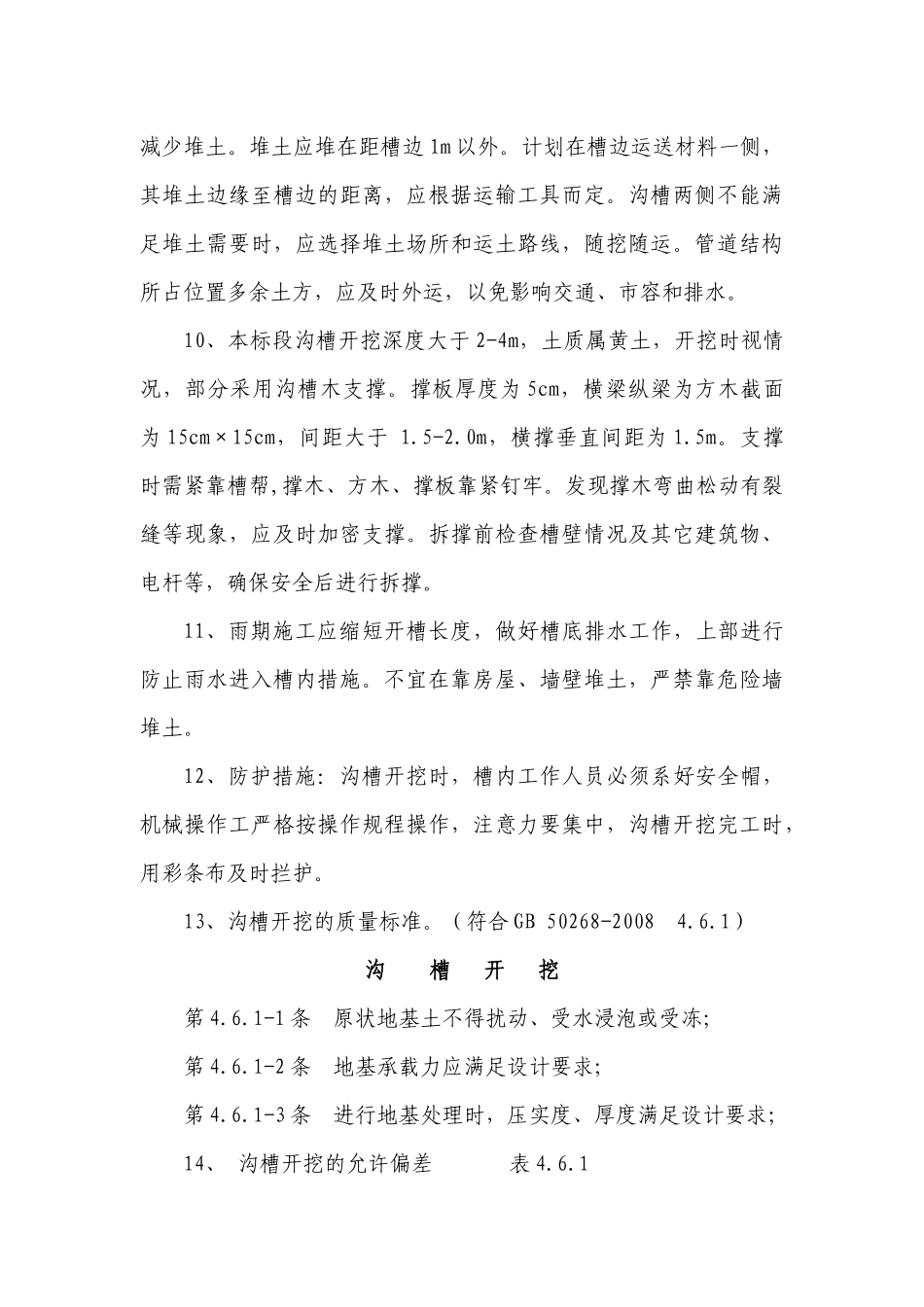

6、机械挖土时,交底内容包括挖槽断面、堆土位置、现有地下构筑物情况及施工要求等;测量人员与机械司机配合,及时丈量槽底高程和宽度,防止超挖或亏挖
