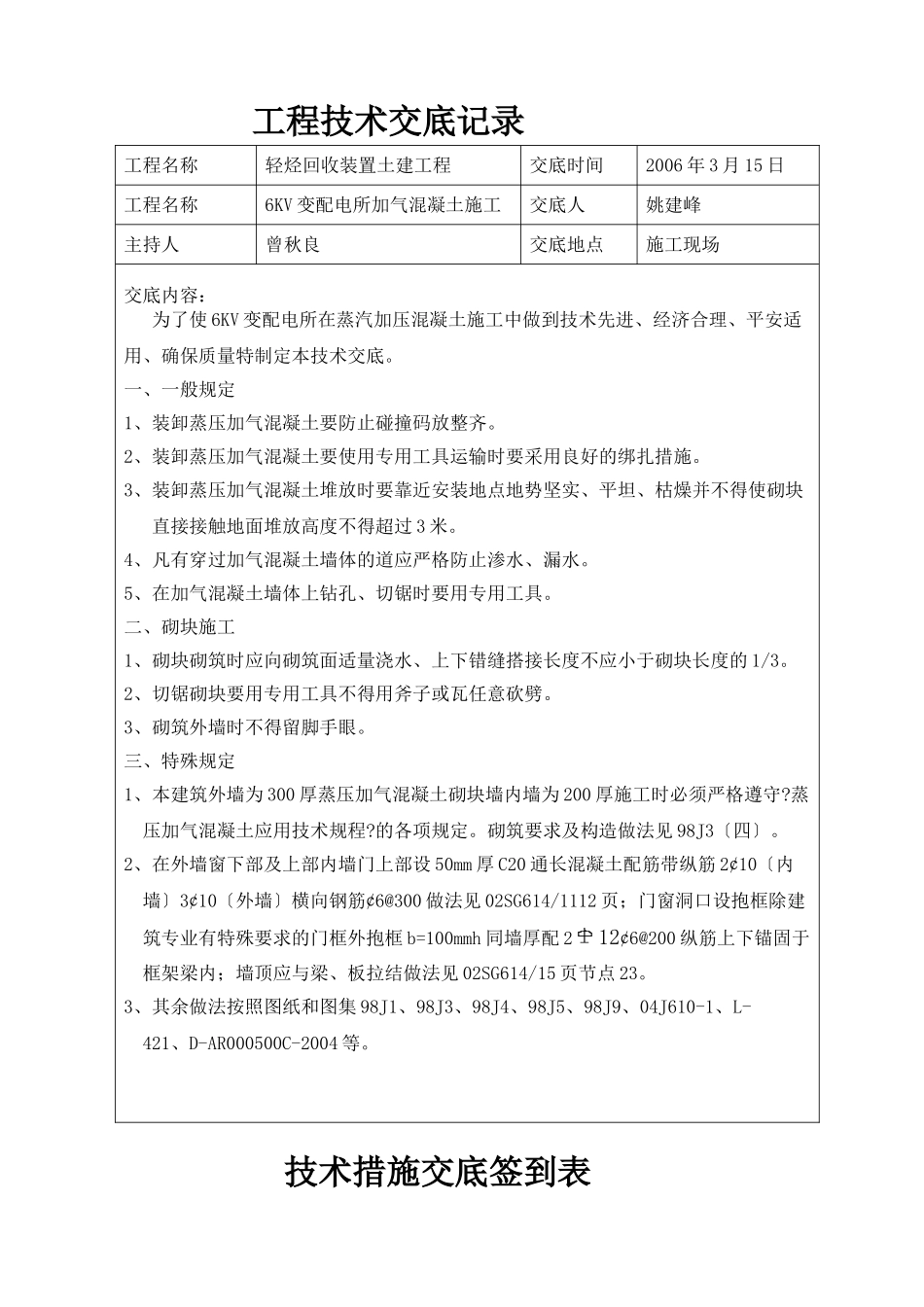

工程技术交底记录工程名称轻烃回收装置土建工程交底时间2006年3月15日工程名称6KV变配电所加气混凝土施工交底人姚建峰主持人曾秋良交底地点施工现场交底内容:为了使6KV变配电所在蒸汽加压混凝土施工中做到技术先进、经济合理、平安适用、确保质量特制定本技术交底。一、一般规定1、装卸蒸压加气混凝土要防止碰撞码放整齐。2、装卸蒸压加气混凝土要使用专用工具运输时要采用良好的绑扎措施。3、装卸蒸压加气混凝土堆放时要靠近安装地点地势坚实、平坦、枯燥并不得使砌块直接接触地面堆放高度不得超过3米。4、凡有穿过加气混凝土墙体的道应严格防止渗水、漏水。5、在加气混凝土墙体上钻孔、切锯时要用专用工具。二、砌块施工1、砌块砌筑时应向砌筑面适量浇水、上下错缝搭接长度不应小于砌块长度的1/3。2、切锯砌块要用专用工具不得用斧子或瓦任意砍劈。3、砌筑外墙时不得留脚手眼。三、特殊规定1、本建筑外墙为300厚蒸压加气混凝土砌块墙内墙为200厚施工时必须严格遵守?蒸压加气混凝土应用技术规程?的各项规定。砌筑要求及构造做法见98J3〔四〕。2、在外墙窗下部及上部内墙门上部设50mm厚C20通长混凝土配筋带纵筋2¢10〔内墙〕3¢10〔外墙〕横向钢筋¢6@300做法见02SG614/1112页;门窗洞口设抱框除建筑专业有特殊要求的门框外抱框b=100mmh同墙厚配212¢6@200纵筋上下锚固于框架梁内;墙顶应与梁、板拉结做法见02SG614/15页节点23。3、其余做法按照图纸和图集98J1、98J3、98J4、98J5、98J9、04J610-1、L-421、D-AR000500C-2004等。技术措施交底签到表工程名称华煤直接液化工程轻烃回收装置土建工程工程名称6KV变配电所墙体砌筑施工序序序序
