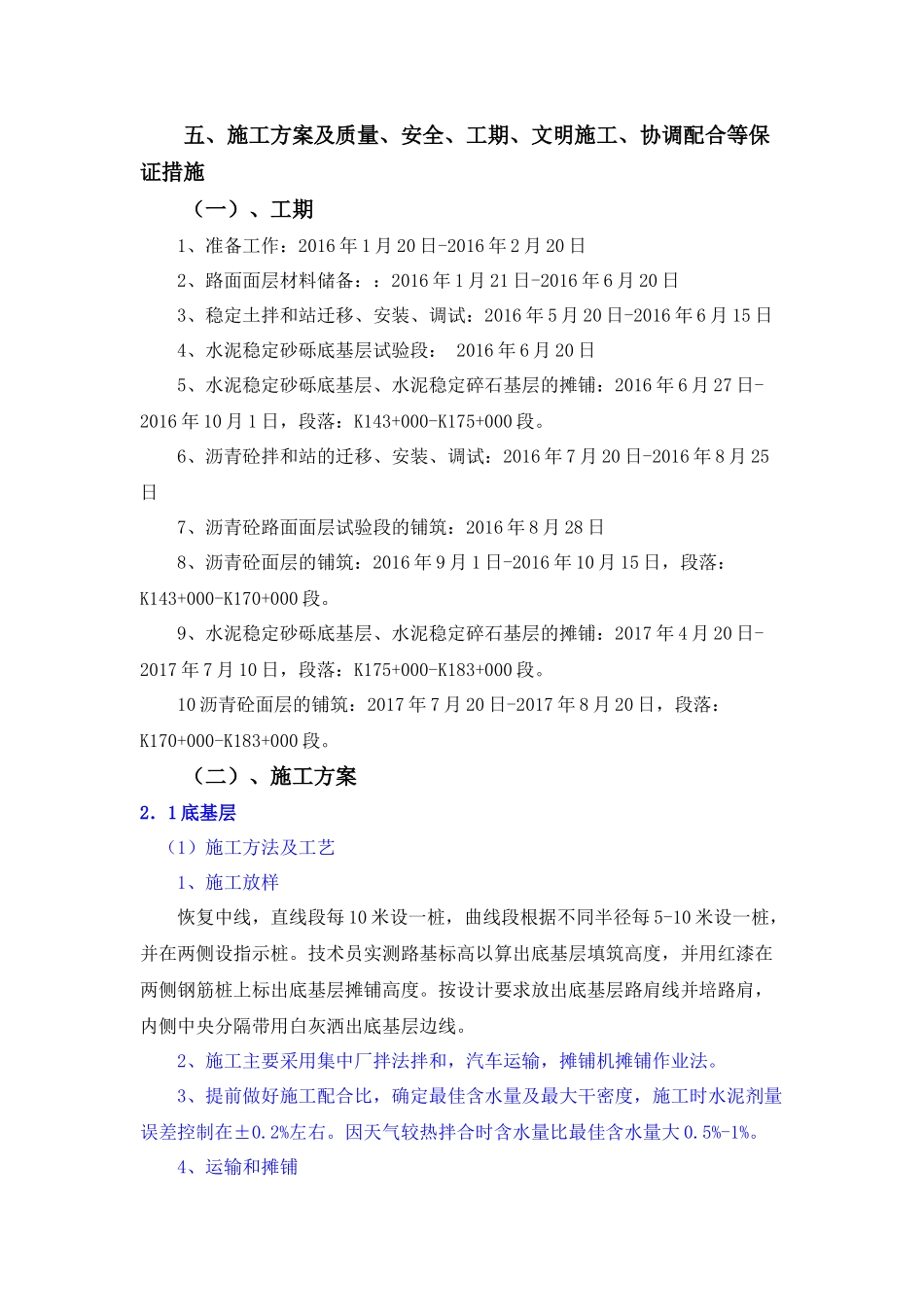

五、施工方案及质量、安全、工期、文明施工、协调配合等保证措施(一)、工期1、准备工作:2016年1月20日-2016年2月20日2、路面面层材料储备::2016年1月21日-2016年6月20日3、稳定土拌和站迁移、安装、调试:2016年5月20日-2016年6月15日4、水泥稳定砂砾底基层试验段:2016年6月20日5、水泥稳定砂砾底基层、水泥稳定碎石基层的摊铺:2016年6月27日-2016年10月1日,段落:K143+000-K175+000段
6、沥青砼拌和站的迁移、安装、调试:2016年7月20日-2016年8月25日7、沥青砼路面面层试验段的铺筑:2016年8月28日8、沥青砼面层的铺筑:2016年9月1日-2016年10月15日,段落:K143+000-K170+000段
9、水泥稳定砂砾底基层、水泥稳定碎石基层的摊铺:2017年4月20日-2017年7月10日,段落:K175+000-K183+000段
10沥青砼面层的铺筑:2017年7月20日-2017年8月20日,段落:K170+000-K183+000段
(二)、施工方案2.1底基层(1)施工方法及工艺1、施工放样恢复中线,直线段每10米设一桩,曲线段根据不同半径每5-10米设一桩,并在两侧设指示桩
技术员实测路基标高以算出底基层填筑高度,并用红漆在两侧钢筋桩上标出底基层摊铺高度
按设计要求放出底基层路肩线并培路肩,内侧中央分隔带用白灰洒出底基层边线
2、施工主要采用集中厂拌法拌和,汽车运输,摊铺机摊铺作业法
3、提前做好施工配合比,确定最佳含水量及最大干密度,施工时水泥剂量误差控制在±0
因天气较热拌合时含水量比最佳含水量大0
4、运输和摊铺运输均采用自卸车,根据摊铺现场的远近和车辆的运输能力来决定车辆的数量,采用两台摊铺机梯队作业全幅摊铺成型
摊铺前先检查摊铺机各部位是否牢固
