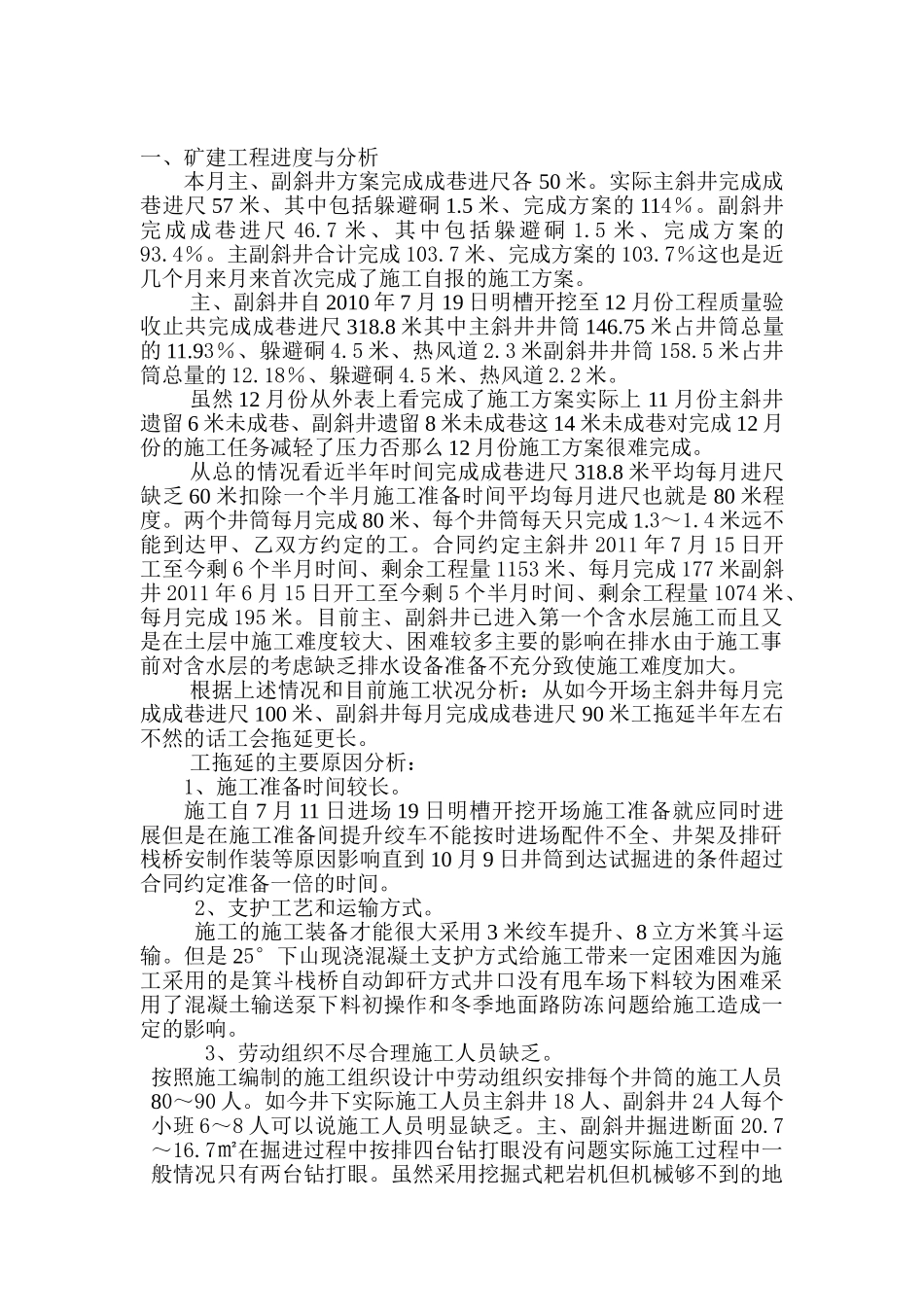

一、矿建工程进度与分析本月主、副斜井方案完成成巷进尺各50米
实际主斜井完成成巷进尺57米、其中包括躲避硐1
5米、完成方案的114%
副斜井完成成巷进尺46
7米、其中包括躲避硐1
5米、完成方案的93
主副斜井合计完成103
7米、完成方案的103
7%这也是近几个月来月来首次完成了施工自报的施工方案
主、副斜井自2010年7月19日明槽开挖至12月份工程质量验收止共完成成巷进尺318
8米其中主斜井井筒146
75米占井筒总量的11
93%、躲避硐4
5米、热风道2
3米副斜井井筒158
5米占井筒总量的12
18%、躲避硐4
5米、热风道2
虽然12月份从外表上看完成了施工方案实际上11月份主斜井遗留6米未成巷、副斜井遗留8米未成巷这14米未成巷对完成12月份的施工任务减轻了压力否那么12月份施工方案很难完成
从总的情况看近半年时间完成成巷进尺318
8米平均每月进尺缺乏60米扣除一个半月施工准备时间平均每月进尺也就是80米程度
两个井筒每月完成80米、每个井筒每天只完成1
4米远不能到达甲、乙双方约定的工
合同约定主斜井2011年7月15日开工至今剩6个半月时间、剩余工程量1153米、每月完成177米副斜井2011年6月15日开工至今剩5个半月时间、剩余工程量1074米、每月完成195米
目前主、副斜井已进入第一个含水层施工而且又是在土层中施工难度较大、困难较多主要的影响在排水由于施工事前对含水层的考虑缺乏排水设备准备不充分致使施工难度加大
根据上述情况和目前施工状况分析:从如今开场主斜井每月完成成巷进尺100米、副斜井每月完成成巷进尺90米工拖延半年左右不然的话工会拖延更长
工拖延的主要原因分析:1、施工准备时间较长
施工自7月11日进场19日明槽开挖开场施工准备就应同时进展但是在施工准备间提升绞车不能按时进场配件不全、井架及排矸栈桥安制作装
