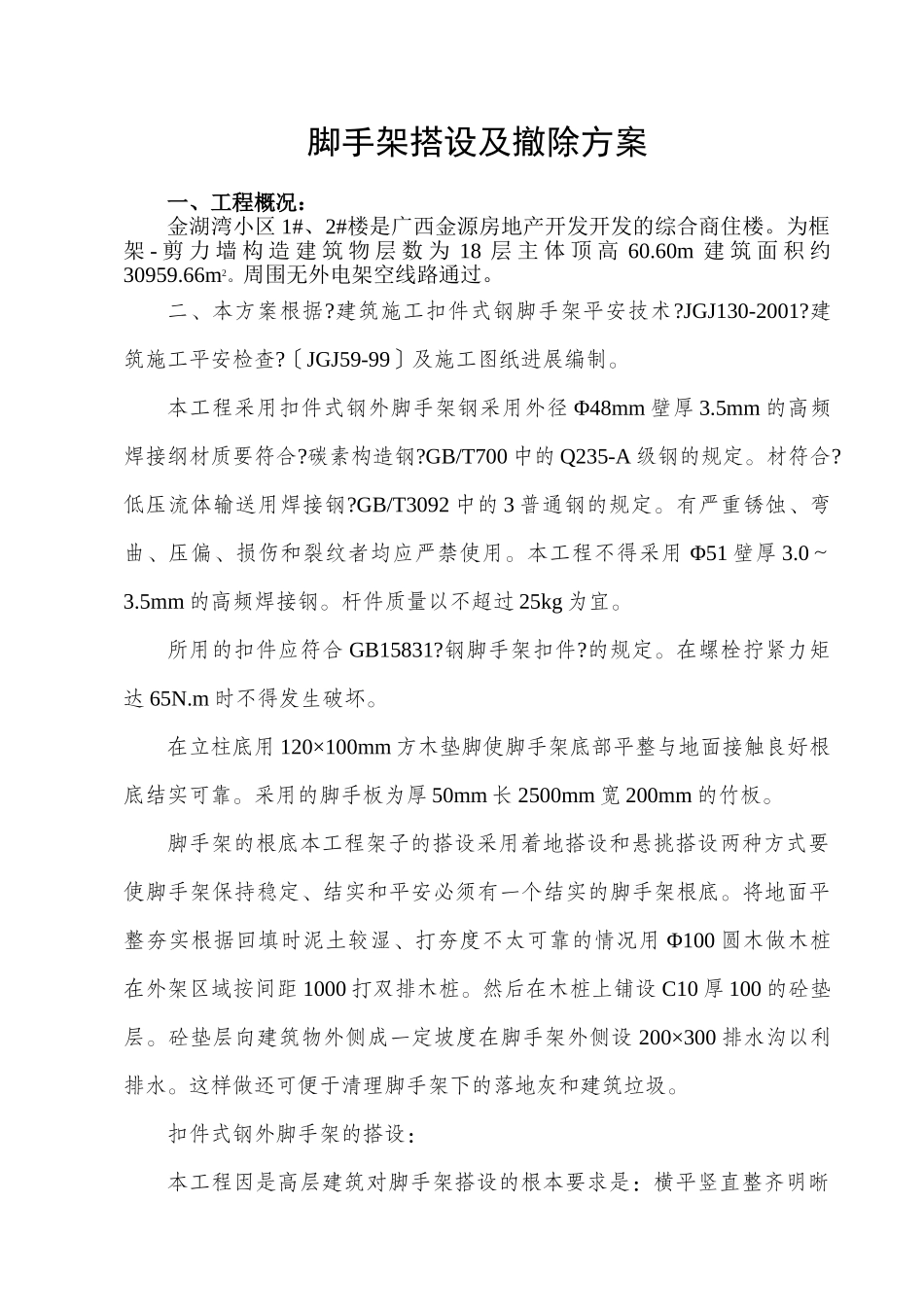

脚手架搭设及撤除方案一、工程概况:金湖湾小区1#、2#楼是广西金源房地产开发开发的综合商住楼
为框架-剪力墙构造建筑物层数为18层主体顶高60
60m建筑面积约30959
周围无外电架空线路通过
二、本方案根据
建筑施工扣件式钢脚手架平安技术
JGJ130-2001
建筑施工平安检查
〔JGJ59-99〕及施工图纸进展编制
本工程采用扣件式钢外脚手架钢采用外径Φ48mm壁厚3
5mm的高频焊接纲材质要符合
GB/T700中的Q235-A级钢的规定
低压流体输送用焊接钢
GB/T3092中的3普通钢的规定
有严重锈蚀、弯曲、压偏、损伤和裂纹者均应严禁使用
本工程不得采用Φ51壁厚3
5mm的高频焊接钢
杆件质量以不超过25kg为宜
所用的扣件应符合GB15831
钢脚手架扣件
在螺栓拧紧力矩达65N
m时不得发生破坏
在立柱底用120×100mm方木垫脚使脚手架底部平整与地面接触良好根底结实可靠
采用的脚手板为厚50mm长2500mm宽200mm的竹板
脚手架的根底本工程架子的搭设采用着地搭设和悬挑搭设两种方式要使脚手架保持稳定、结实和平安必须有一个结实的脚手架根底
将地面平整夯实根据回填时泥土较湿、打夯度不太可靠的情况用Φ100圆木做木桩在外架区域按间距1000打双排木桩
然后在木桩上铺设C10厚100的砼垫层
砼垫层向建筑物外侧成一定坡度在脚手架外侧设200×300排水沟以利排水
这样做还可便于清理脚手架下的落地灰和建筑垃圾
扣件式钢外脚手架的搭设:本工程因是高层建筑对脚手架搭设的根本要求是:横平竖直整齐明晰图形一致平竖通顺连接结实受荷平安有平安操作空间不变形不摇摆
本工程需搭设外脚手架高度为61
8m搭设高度已超过50m因此考虑分段搭设采取卸载措施本工程外脚手架搭设设计方案采用双排落地〔部分悬挑〕、全堵封闭脚手架立杆纵距15
