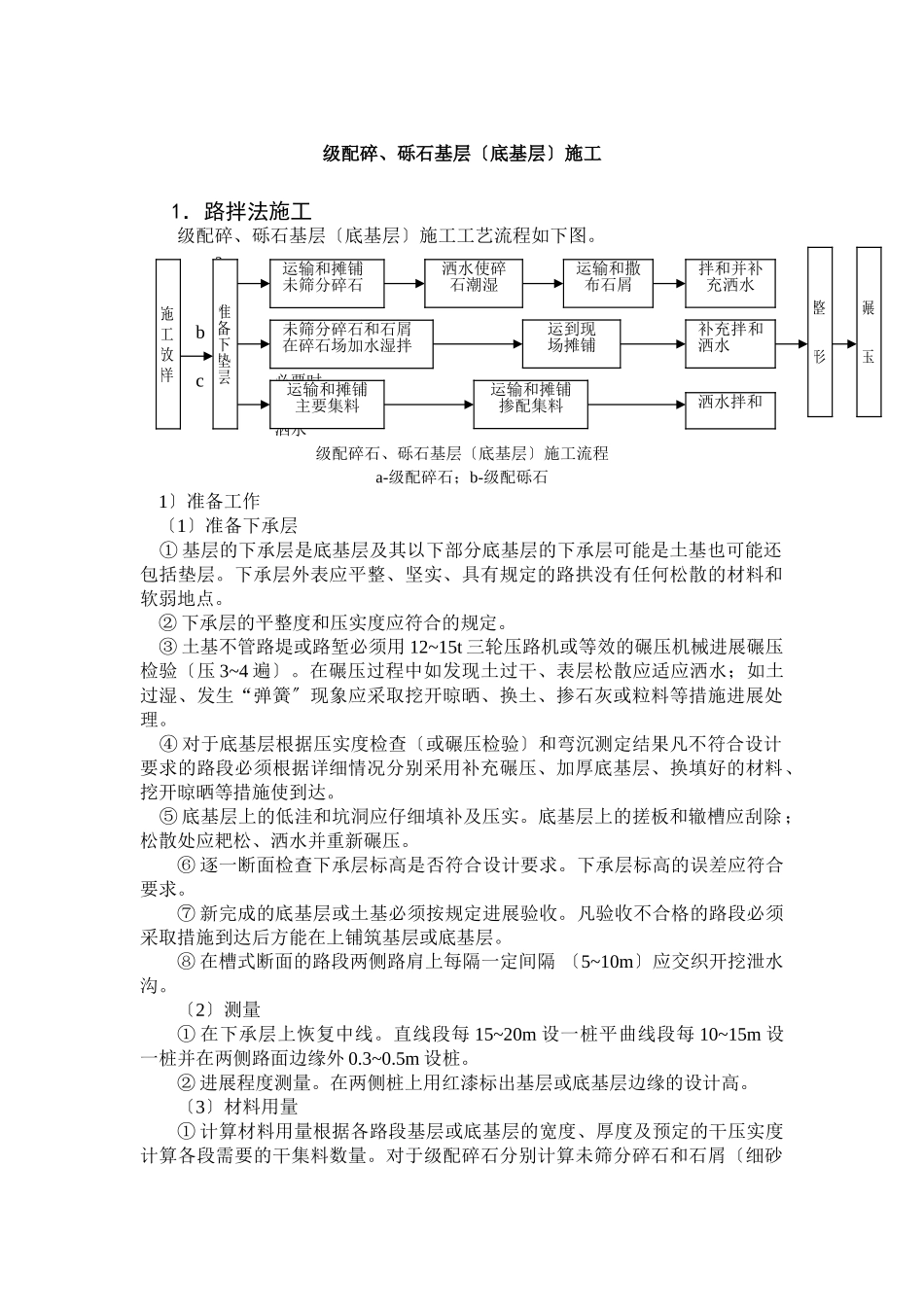

级配碎、砾石基层〔底基层〕施工1.路拌法施工级配碎、砾石基层〔底基层〕施工工艺流程如下图

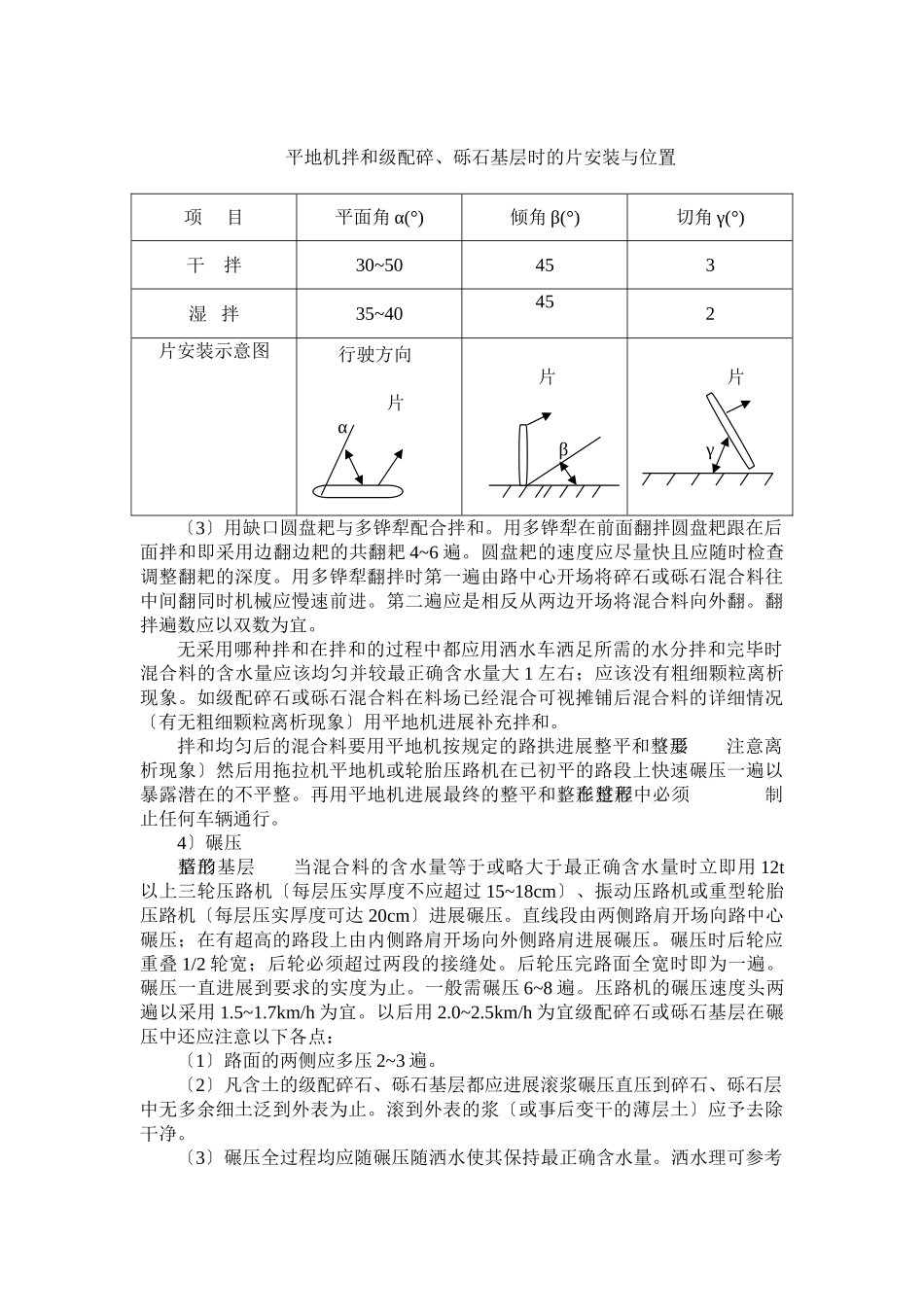

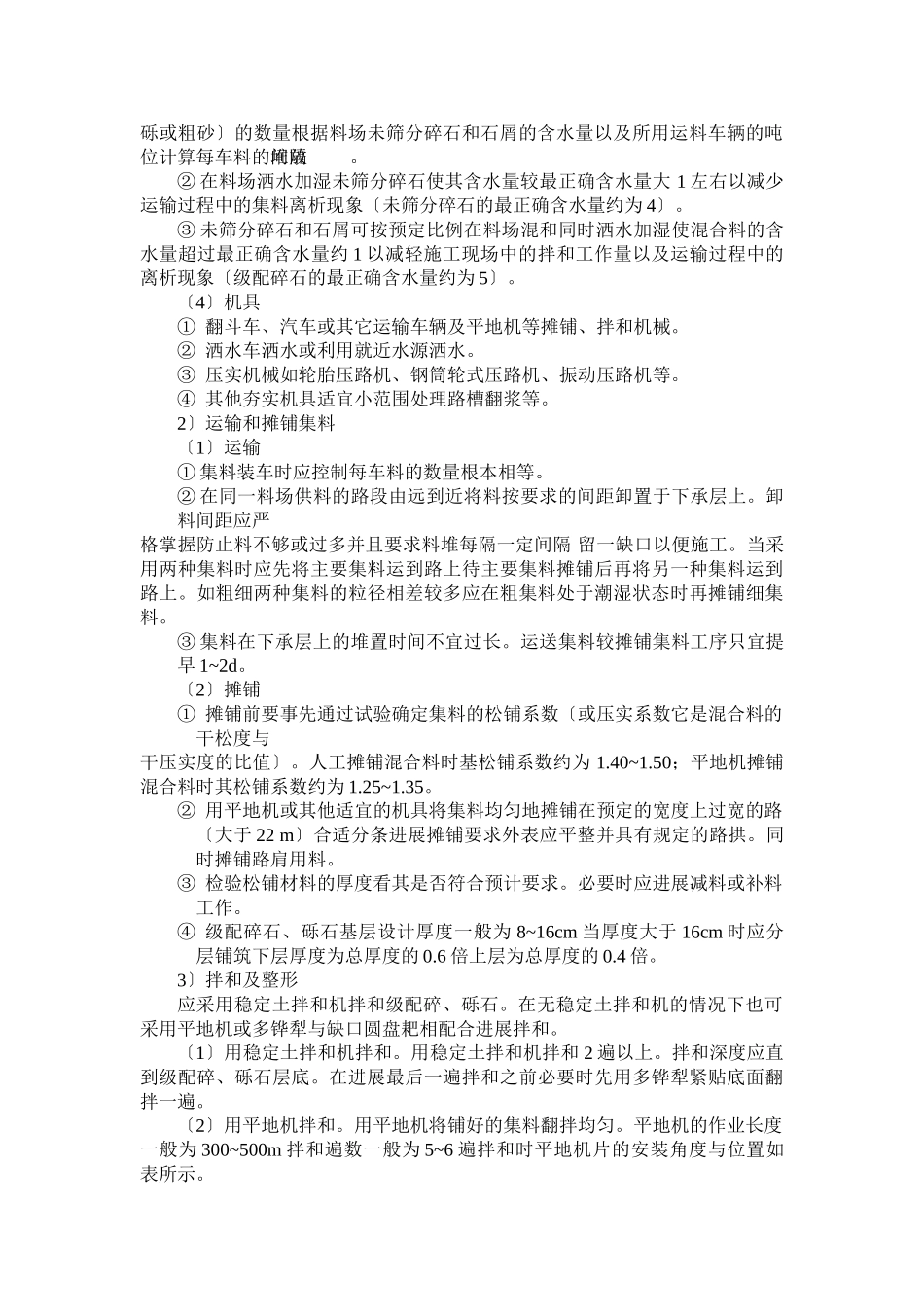

abc必要时洒水级配碎石、砾石基层〔底基层〕施工流程a-级配碎石;b-级配砾石1〕准备工作〔1〕准备下承层①基层的下承层是底基层及其以下部分底基层的下承层可能是土基也可能还包括垫层
下承层外表应平整、坚实、具有规定的路拱没有任何松散的材料和软弱地点
②下承层的平整度和压实度应符合的规定
③土基不管路堤或路堑必须用12~15t三轮压路机或等效的碾压机械进展碾压检验〔压3~4遍〕
在碾压过程中如发现土过干、表层松散应适应洒水;如土过湿、发生“弹簧〞现象应采取挖开晾晒、换土、掺石灰或粒料等措施进展处理
④对于底基层根据压实度检查〔或碾压检验〕和弯沉测定结果凡不符合设计要求的路段必须根据详细情况分别采用补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施使到达
⑤底基层上的低洼和坑洞应仔细填补及压实
底基层上的搓板和辙槽应刮除;松散处应耙松、洒水并重新碾压
⑥逐一断面检查下承层标高是否符合设计要求
下承层标高的误差应符合要求
⑦新完成的底基层或土基必须按规定进展验收
凡验收不合格的路段必须采取措施到达后方能在上铺筑基层或底基层
⑧在槽式断面的路段两侧路肩上每隔一定间隔〔5~10m〕应交织开挖泄水沟
〔2〕测量①在下承层上恢复中线
直线段每15~20m设一桩平曲线段每10~15m设一桩并在两侧路面边缘外0
②进展程度测量
在两侧桩上用红漆标出基层或底基层边缘的设计高
〔3〕材料用量①计算材料用量根据各路段基层或底基层的宽度、厚度及预定的干压实度计算各段需要的干集料数量
对于级配碎石分别计算未筛分碎石和石屑〔细砂施工放样准备下垫层运输和摊铺未筛分碎石未筛分碎石和石屑在碎石场加水湿拌运输和摊铺主要集料洒水使碎石潮湿运输和撒布石屑拌和并补充洒水运到现场摊铺补充拌和洒水整形碾压洒水使碎石
