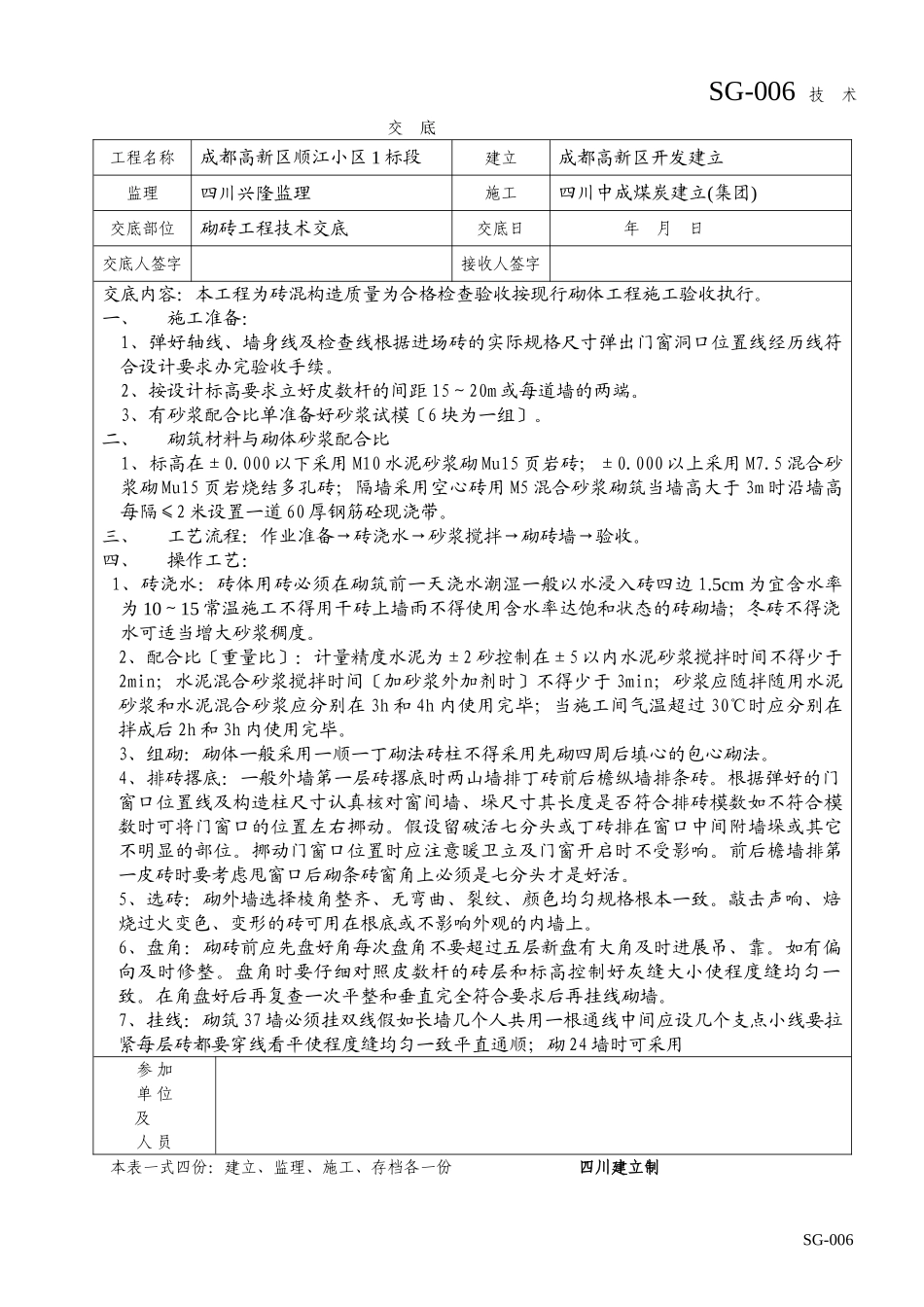

SG-006技术交底工程名称成都高新区顺江小区1标段建立成都高新区开发建立监理四川兴隆监理施工四川中成煤炭建立(集团)交底部位砌砖工程技术交底交底日年月日交底人签字接收人签字交底内容:本工程为砖混构造质量为合格检查验收按现行砌体工程施工验收执行
一、施工准备:1、弹好轴线、墙身线及检查线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完验收手续
2、按设计标高要求立好皮数杆的间距15~20m或每道墙的两端
3、有砂浆配合比单准备好砂浆试模〔6块为一组〕
二、砌筑材料与砌体砂浆配合比1、标高在±0
000以下采用M10水泥砂浆砌Mu15页岩砖;±0
000以上采用M7
5混合砂浆砌Mu15页岩烧结多孔砖;隔墙采用空心砖用M5混合砂浆砌筑当墙高大于3m时沿墙高每隔≤2米设置一道60厚钢筋砼现浇带
三、工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
四、操作工艺:1、砖浇水:砖体用砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1
5cm为宜含水率为10~15常温施工不得用干砖上墙雨不得使用含水率达饱和状态的砖砌墙;冬砖不得浇水可适当增大砂浆稠度
2、配合比〔重量比〕:计量精度水泥为±2砂控制在±5以内水泥砂浆搅拌时间不得少于2min;水泥混合砂浆搅拌时间〔加砂浆外加剂时〕不得少于3min;砂浆应随拌随用水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工间气温超过30℃时应分别在拌成后2h和3h内使用完毕
3、组砌:砌体一般采用一顺一丁砌法砖柱不得采用先砌四周后填心的包心砌法
4、排砖撂底:一般外墙第一层砖撂底时两山墙排丁砖前后檐纵墙排条砖
根据弹好的门窗口位置线及构造柱尺寸认真核对窗间墙、垛尺寸其长度是否符合排砖模数如不符合模数时可将门窗口的位置左右挪动
假设留破活七分头或丁砖排在窗口中间附墙垛或其它不明显的部位

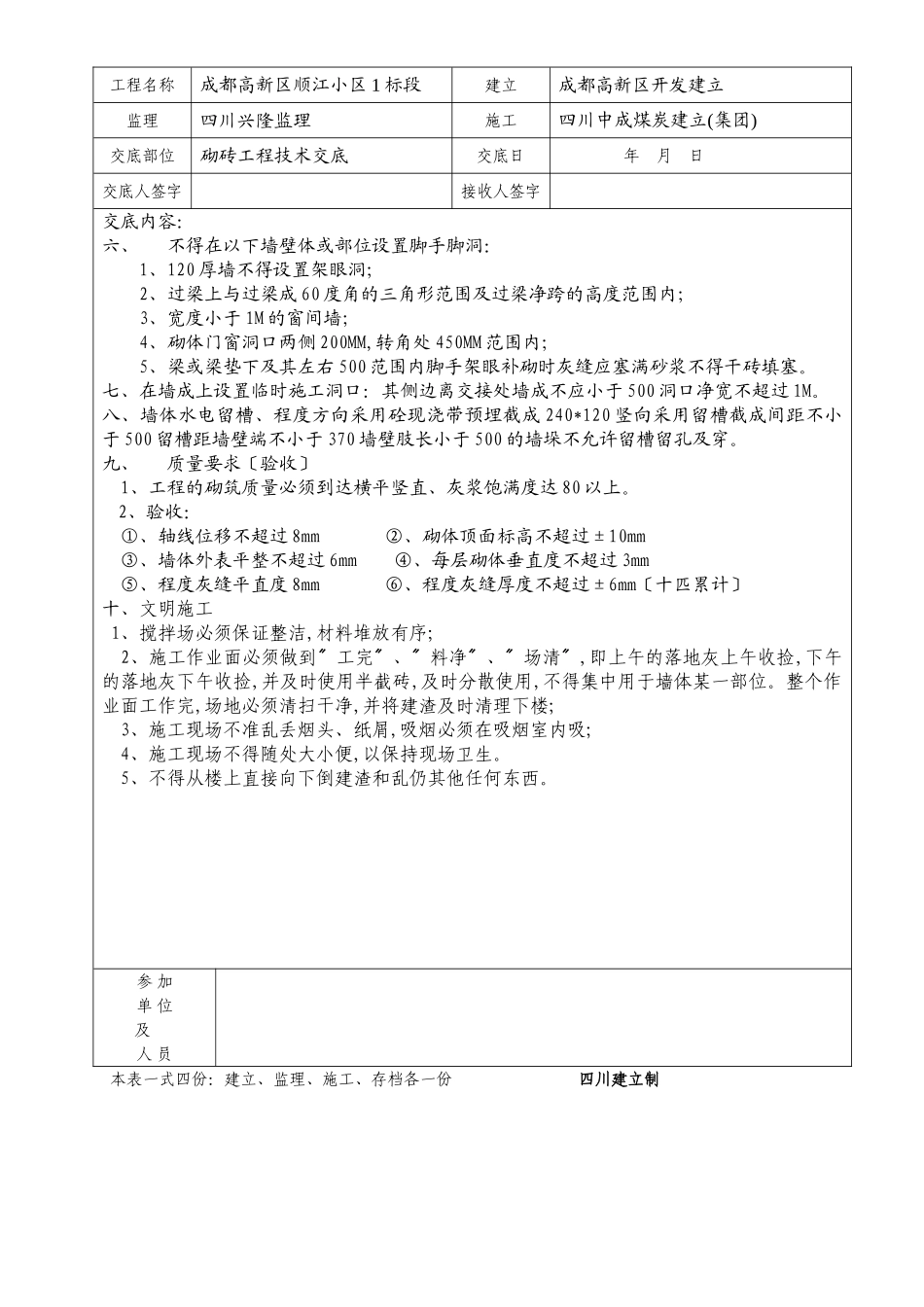

挪动门窗口位置时应注意暖卫立及门窗开启时不
