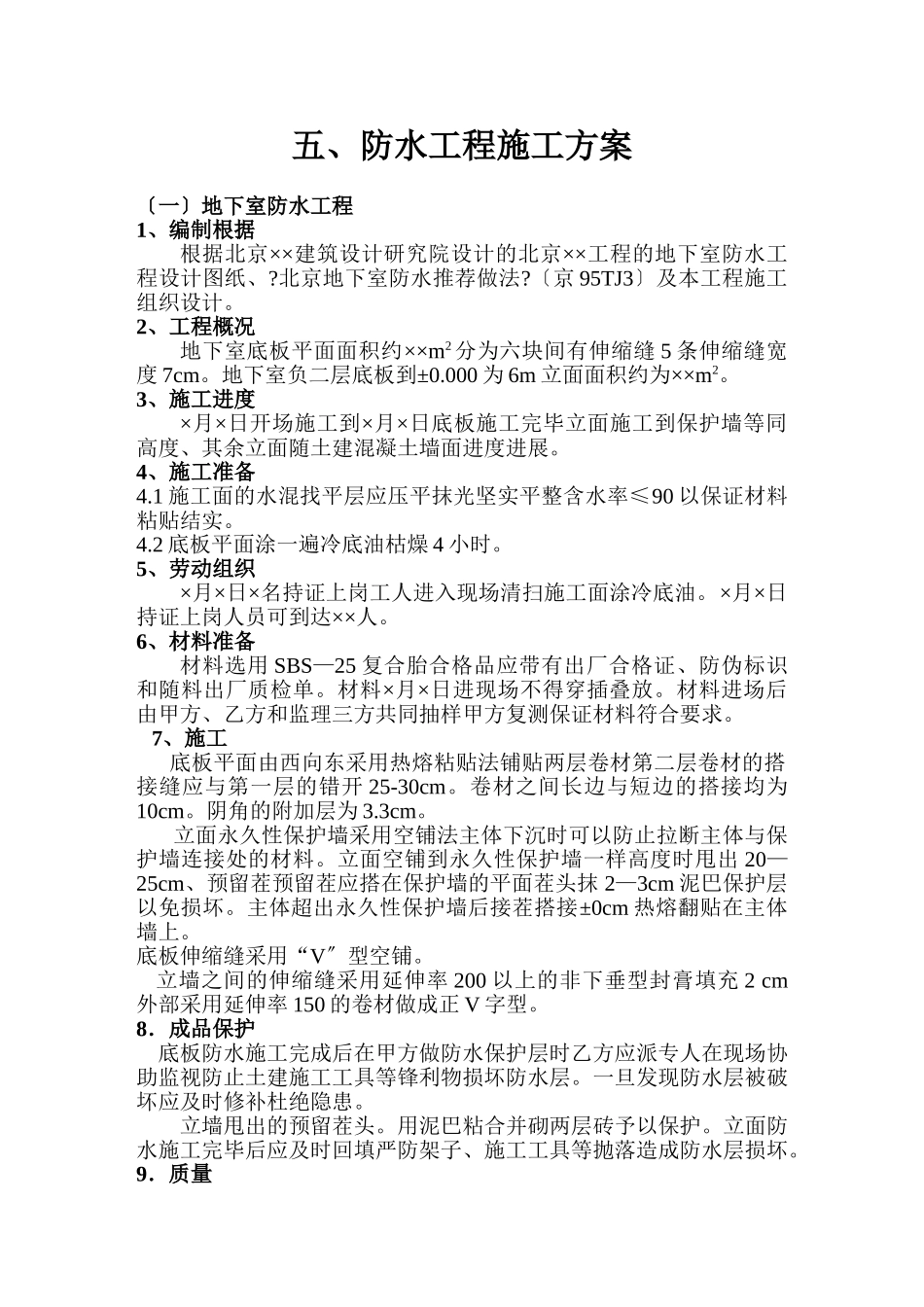

五、防水工程施工方案〔一〕地下室防水工程1、编制根据根据北京××建筑设计研究院设计的北京××工程的地下室防水工程设计图纸、
北京地下室防水推荐做法
〔京95TJ3〕及本工程施工组织设计
2、工程概况地下室底板平面面积约××m2分为六块间有伸缩缝5条伸缩缝宽度7cm
地下室负二层底板到±0
000为6m立面面积约为××m2
3、施工进度×月×日开场施工到×月×日底板施工完毕立面施工到保护墙等同高度、其余立面随土建混凝土墙面进度进展
4、施工准备4
1施工面的水混找平层应压平抹光坚实平整含水率≤90以保证材料粘贴结实
2底板平面涂一遍冷底油枯燥4小时
5、劳动组织×月×日×名持证上岗工人进入现场清扫施工面涂冷底油
×月×日持证上岗人员可到达××人
6、材料准备材料选用SBS—25复合胎合格品应带有出厂合格证、防伪标识和随料出厂质检单
材料×月×日进现场不得穿插叠放
材料进场后由甲方、乙方和监理三方共同抽样甲方复测保证材料符合要求
7、施工底板平面由西向东采用热熔粘贴法铺贴两层卷材第二层卷材的搭接缝应与第一层的错开25-30cm
卷材之间长边与短边的搭接均为10cm
阴角的附加层为3
立面永久性保护墙采用空铺法主体下沉时可以防止拉断主体与保护墙连接处的材料
立面空铺到永久性保护墙一样高度时甩出20—25cm、预留茬预留茬应搭在保护墙的平面茬头抹2—3cm泥巴保护层以免损坏
主体超出永久性保护墙后接茬搭接±0cm热熔翻贴在主体墙上
底板伸缩缝采用“V〞型空铺
立墙之间的伸缩缝采用延伸率200以上的非下垂型封膏填充2cm外部采用延伸率150的卷材做成正V字型
8.成品保护底板防水施工完成后在甲方做防水保护层时乙方应派专人在现场协助监视防止土建施工工具等锋利物损坏防水层
一旦发现防水层被破坏应及时修补杜绝隐患
立墙甩出的预留茬头
用泥巴粘合并砌两层砖予以保护
立面防水施工完
