爬升模板质量控制监理施行细那么〔1〕质量控制工艺流程〔2〕质量目的风险分析爬升模板体系从爬升方式上来说有如下三种:①架子爬架子;②模板爬模板;③模板爬架子架子爬模板
无采用哪一种均是以一局部固定另一局部以此为支承进展爬升
所以固定局部要可靠所有模板连接螺栓要拧紧特别是穿墙螺栓要按施工组织设计要求一只不能少螺栓的拧紧程度要到达40~50N·M每次爬升前先作试爬升要求穿墙螺栓受力处混凝土强度到达10MPa以上〔所以试块要作二组〕爬升过程中要稳起稳落防止大幅度摆动和碰撞遇到大风一般应停顿作业爬升模板质量事故就是模架倒塌所以必须严格地按施工方案拟定的程序进展尚要结合现场的实际情况
此外由于是大块模板在混凝土灌筑时应注意分层均匀投料防止产生烂根混凝土不均匀等质量通病此外垂直偏向应在每一层及时纠正
冬施工要去除冰、雪、霜

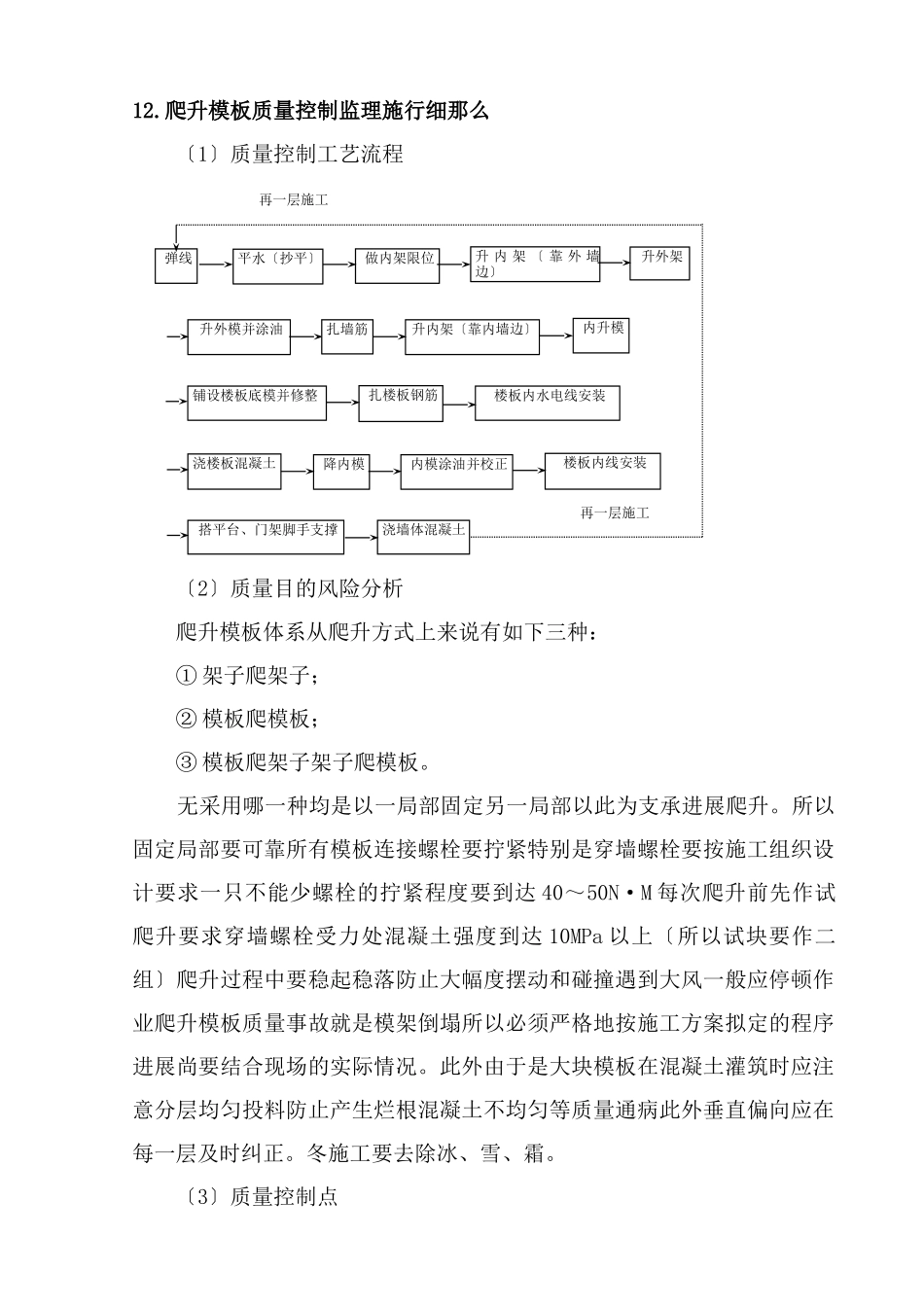

〔3〕质量控制点弹线平水〔抄平〕做内架限位升内架〔靠外墙边〕升外架升外模并涂油升内架〔靠内墙边〕内升模扎墙筋铺设楼板底模并修整扎楼板钢筋楼板内水电线安装浇楼板混凝土降内模内模涂油并校正楼板内线安装搭平台、门架脚手支撑浇墙体混凝土再一层施工再一层施工①防止模架倒塌A、正式爬升前作全面检查B、检查各爬升单元是否分开C、收紧钢丝绳后再拆穿墙螺栓D、是否有人指挥有晃动和与其他构件相轧现象E、一个爬升单元是否一个班内完成不过F、不良气候的影响G、爬升后固定是否可靠②确保墙板混凝土质量A、墙模板橡皮压条是否完好〔防止漏浆〕B、混凝土灌筑是否正确C、模板爬升后墙体混凝土质量检查缺陷的处理〔4〕质量①根据GBJ301-88
建筑工程质量检验评定
JGJ20-84
大模板多层住宅构造设计与施工规程
JGJ3-91
钢筋混凝土高层建筑构造设计与施工规程
JGJ104-97
建筑工程冬施工规程
②允许偏向A、大模板制作质量工程允许偏向外形尺寸-3mm对角线±3mm板面平直度<2mm(
