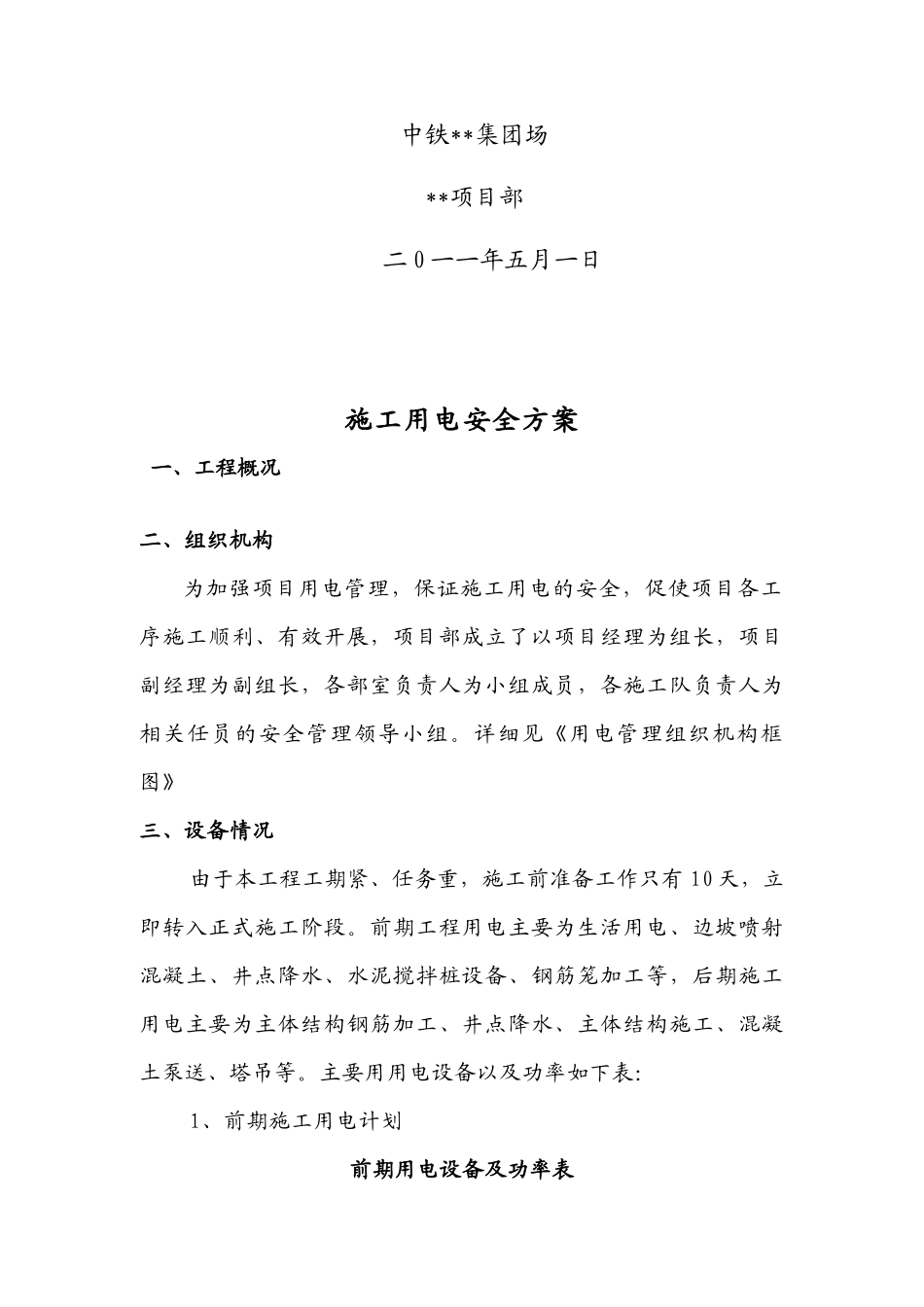

施工用电方案编制:审核:批准:中铁**集团场**项目部二0一一年五月一日施工用电安全方案一、工程概况二、组织机构为加强项目用电管理,保证施工用电的安全,促使项目各工序施工顺利、有效开展,项目部成立了以项目经理为组长,项目副经理为副组长,各部室负责人为小组成员,各施工队负责人为相关任员的安全管理领导小组
详细见《用电管理组织机构框图》三、设备情况由于本工程工期紧、任务重,施工前准备工作只有10天,立即转入正式施工阶段
前期工程用电主要为生活用电、边坡喷射混凝土、井点降水、水泥搅拌桩设备、钢筋笼加工等,后期施工用电主要为主体结构钢筋加工、井点降水、主体结构施工、混凝土泵送、塔吊等

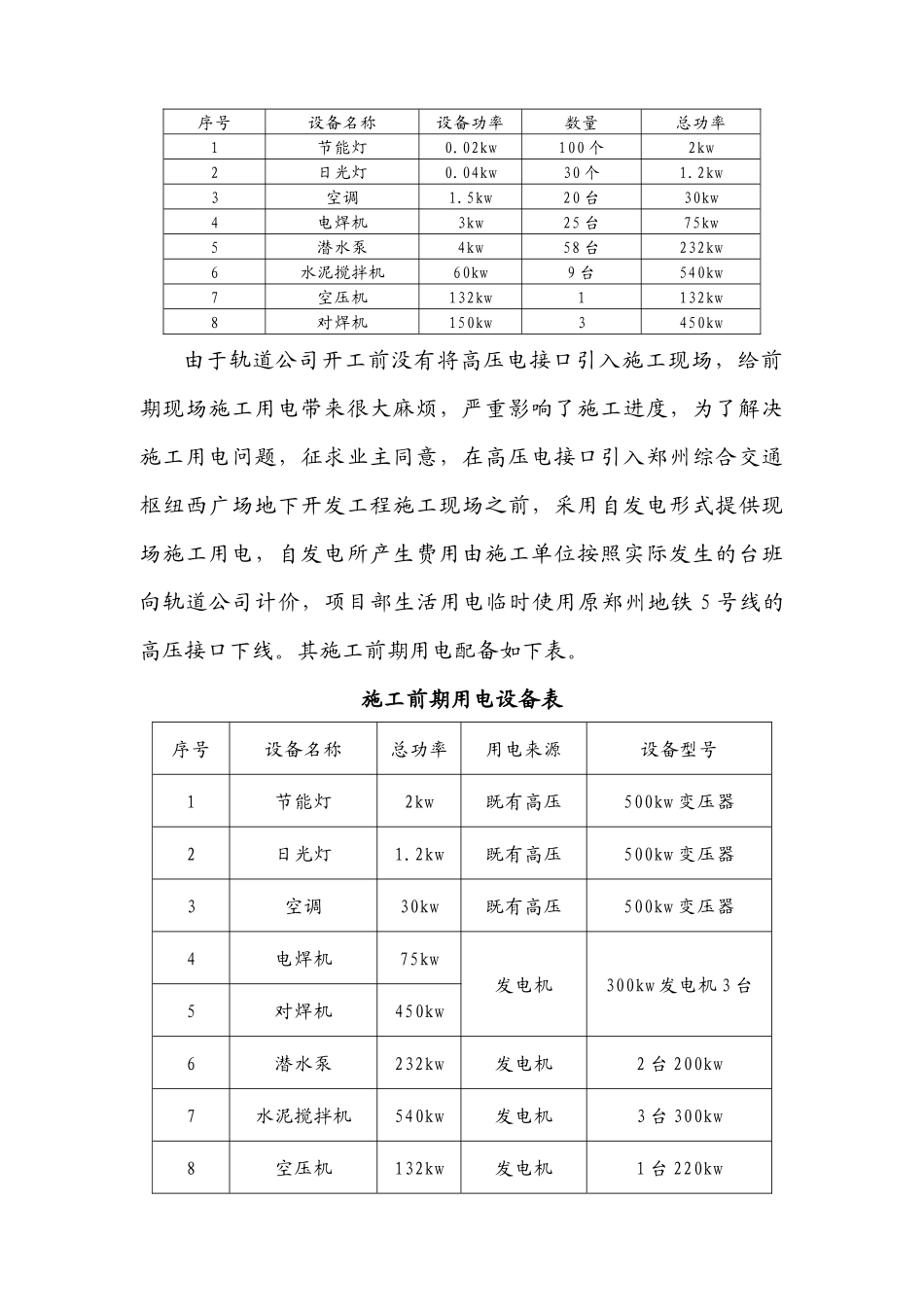

主要用用电设备以及功率如下表:1、前期施工用电计划前期用电设备及功率表序号设备名称设备功率数量总功率1节能灯0
02kw100个2kw2日光灯0
04kw30个1
2kw3空调1
5kw20台30kw4电焊机3kw25台75kw5潜水泵4kw58台232kw6水泥搅拌机60kw9台540kw7空压机132kw1132kw8对焊机150kw3450kw由于轨道公司开工前没有将高压电接口引入施工现场,给前期现场施工用电带来很大麻烦,严重影响了施工进度,为了解决施工用电问题,征求业主同意,在高压电接口引入郑州综合交通枢纽西广场地下开发工程施工现场之前,采用自发电形式提供现场施工用电,自发电所产生费用由施工单位按照实际发生的台班向轨道公司计价,项目部生活用电临时使用原郑州地铁5号线的高压接口下线
其施工前期用电配备如下表
施工前期用电设备表序号设备名称总功率用电来源设备型号1节能灯2kw既有高压500kw变压器2日光灯1
2kw既有高压500kw变压器3空调30kw既有高压500kw变压器4电焊机75kw发电机300kw发电机3台5对焊机450kw6潜水泵232kw发电机2台200kw7水泥搅拌机540kw发
