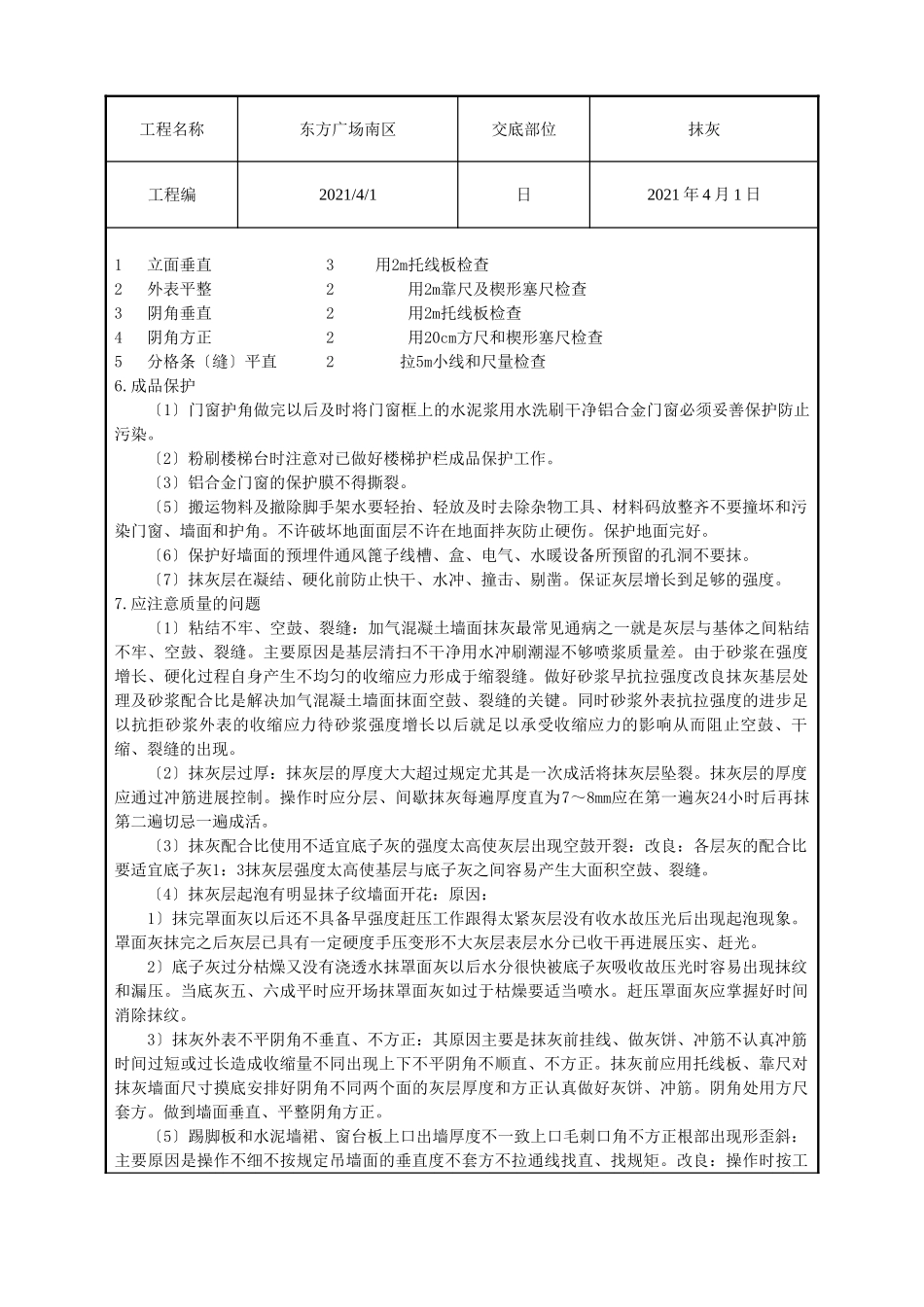

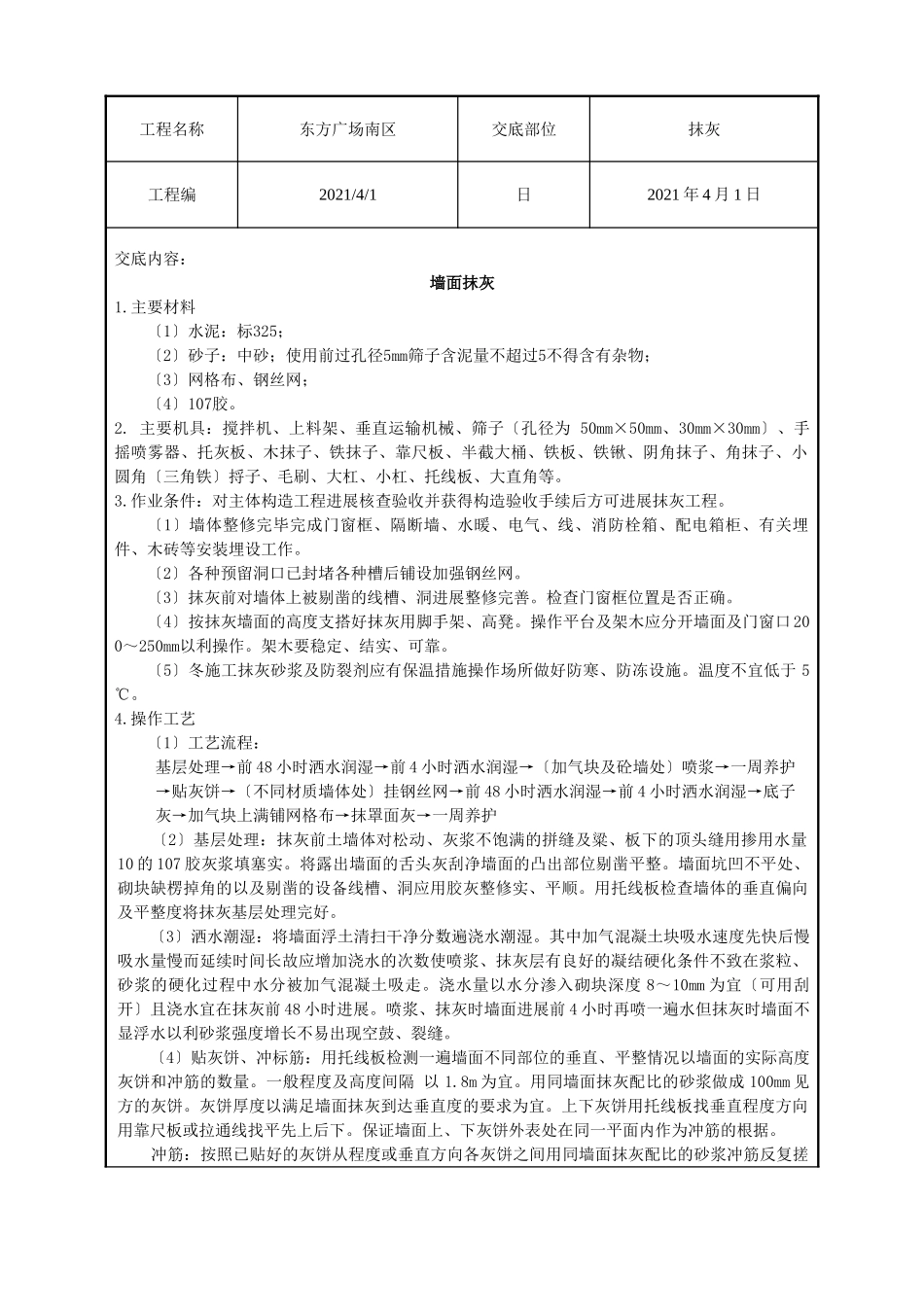

工程名称东方广场南区交底部位抹灰工程编2021/4/1日2021年4月1日交底内容:墙面抹灰1
主要材料〔1〕水泥:标325;〔2〕砂子:中砂;使用前过孔径5mm筛子含泥量不超过5不得含有杂物;〔3〕网格布、钢丝网;〔4〕107胶
主要机具:搅拌机、上料架、垂直运输机械、筛子〔孔径为50mm×50mm、30mm×30mm〕、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、角抹子、小圆角〔三角铁〕捋子、毛刷、大杠、小杠、托线板、大直角等
作业条件:对主体构造工程进展核查验收并获得构造验收手续后方可进展抹灰工程
〔1〕墙体整修完毕完成门窗框、隔断墙、水暖、电气、线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
〔2〕各种预留洞口已封堵各种槽后铺设加强钢丝网
〔3〕抹灰前对墙体上被剔凿的线槽、洞进展整修完善
检查门窗框位置是否正确
〔4〕按抹灰墙面的高度支搭好抹灰用脚手架、高凳
操作平台及架木应分开墙面及门窗口200~250mm以利操作
架木要稳定、结实、可靠
〔5〕冬施工抹灰砂浆及防裂剂应有保温措施操作场所做好防寒、防冻设施
温度不宜低于5℃
操作工艺〔1〕工艺流程:基层处理→前48小时洒水润湿→前4小时洒水润湿→〔加气块及砼墙处〕喷浆→一周养护→贴灰饼→〔不同材质墙体处〕挂钢丝网→前48小时洒水润湿→前4小时洒水润湿→底子灰→加气块上满铺网格布→抹罩面灰→一周养护〔2〕基层处理:抹灰前土墙体对松动、灰浆不饱满的拼缝及粱、板下的顶头缝用掺用水量10的107胶灰浆填塞实
将露出墙面的舌头灰刮净墙面的凸出部位剔凿平整
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备线槽、洞应用胶灰整修实、平顺
用托线板检查墙体的垂直偏向及平整度将抹灰基层处理完好
〔3〕洒水潮湿:将墙面浮土清扫干净分数遍浇水潮湿
其中加气混凝土块吸水速度先快后慢吸水量慢而延续
