桥梁桩基施工技术交底施工:桥梁名称:工程工程工程部位灌注桩施工〔旋挖钻〕承受班组及有关人员质量灌注桩允许偏向及检验序项目允许偏向〔mm〕检测及频率1混凝土强度〔Mpa〕在合格内按TB10424-2003检查2桩位〔mm〕群桩100用经纬仪检查纵横方向3钻孔倾斜度〔mm〕1桩长钻杆垂线法:每桩测量4护筒顶面位置50测量检查倾斜度1测量检查5孔深〔m〕符合设计要求测绳量:每桩测量6孔径〔mm〕符合设计要求检孔器:每桩测量7摩擦桩沉渣厚度〔mm〕100测锤:每桩检查钻〔挖〕孔桩钢筋骨架的允许偏向和检验序项目允许偏向检验1钢筋骨架在承台底以下长度±100mm尺量检查2钢筋骨架直径±20mm3主钢筋间距±0
5d尺量检查不少于5处4加强筋间距±20mm5箍筋间距或螺旋筋间距±20mm6钢筋骨架垂直度1吊线尺量检查泥浆的性能指标序项目性能指标检验方法1比重1
25泥浆比重仪2粘度(Pa·s)16~2250000/70000漏斗法3含砂率()≤44胶体率()≥95量杯法5PH值≥6

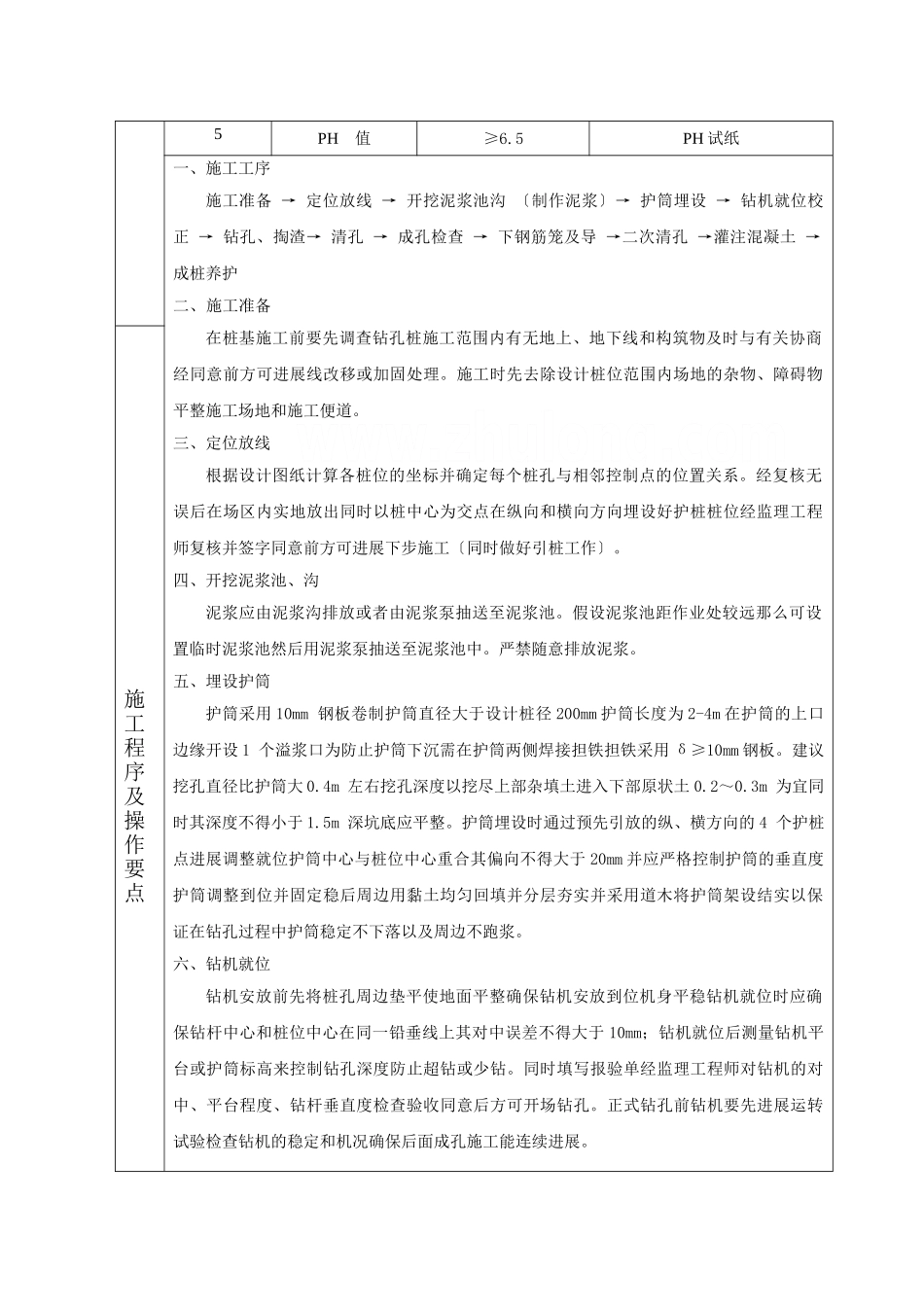

5PH试纸一、施工工序施工准备→定位放线→开挖泥浆池沟〔制作泥浆〕→护筒埋设→钻机就位校正→钻孔、掏渣→清孔→成孔检查→下钢筋笼及导→二次清孔→灌注混凝土→成桩养护二、施工准备在桩基施工前要先调查钻孔桩施工范围内有无地上、地下线和构筑物及时与有关协商经同意前方可进展线改移或加固处理
施工时先去除设计桩位范围内场地的杂物、障碍物平整施工场地和施工便道
三、定位放线根据设计图纸计算各桩位的坐标并确定每个桩孔与相邻控制点的位置关系
经复核无误后在场区内实地放出同时以桩中心为交点在纵向和横向方向埋设好护桩桩位经监理工程师复核并签字同意前方可进展下步施工〔同时做好引桩工作〕
四、开挖泥浆池、沟泥浆应由泥浆沟排放或者由泥浆泵抽送至泥浆池
假设泥浆池距作业处较远那么可设置临时泥浆池然后用泥浆泵抽送至泥浆池中
