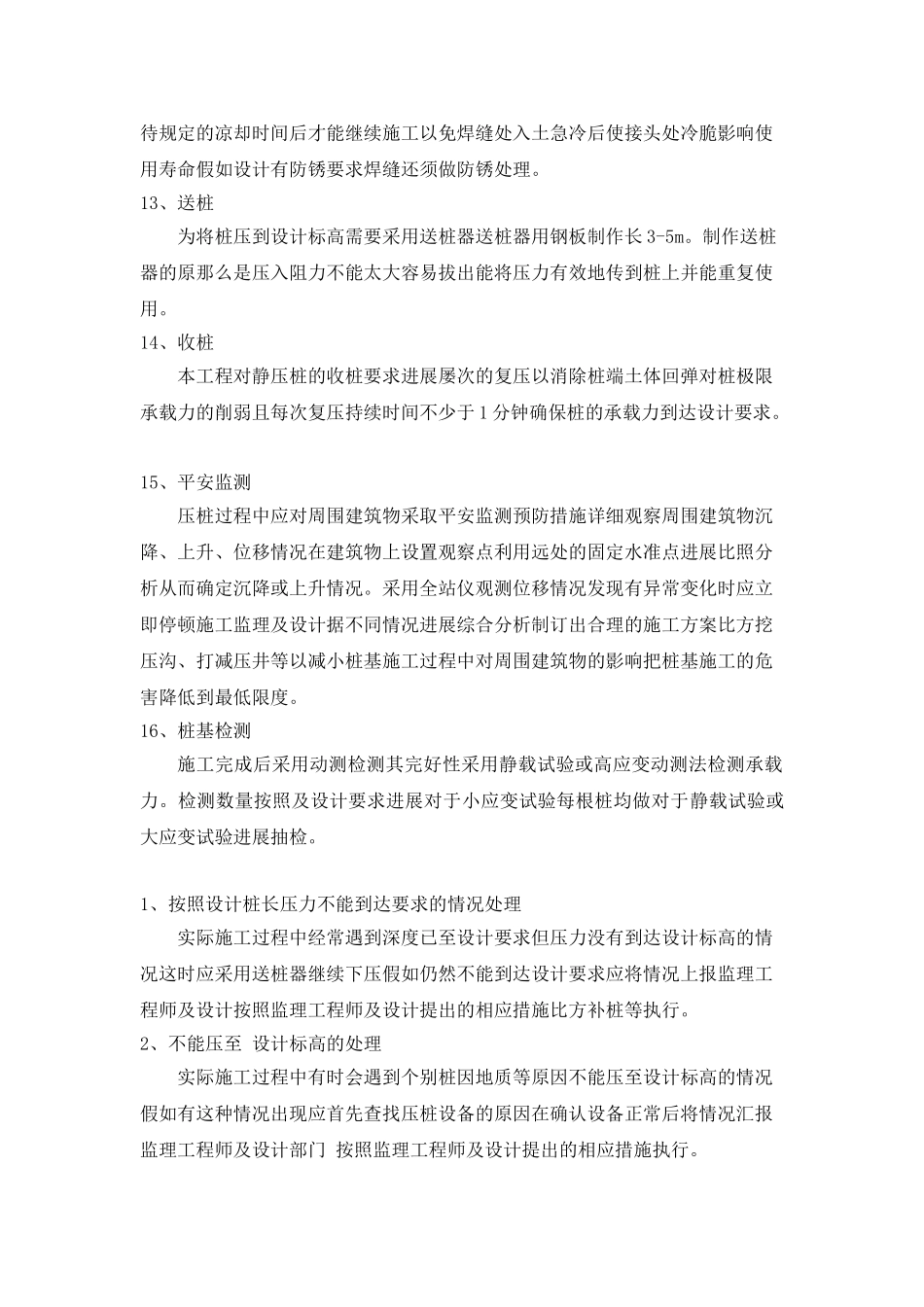

2高强预应力桩施工该工程码头前沿根底采用高强预应力混凝土桩桩桩规格为两种其中PHCф500×100的桩长18m(2根9m对接)共打设453根合计8145mPTCф500×65桩长18m(2根9m对接)共打设70根合计1260m
码头底板下的桩采用梅花形布置桩间距为1
该工程预应力桩的预制委托具有高强预应力桩施工资质的预制品加工厂消费或直接购置符合本工程的高强预应力桩通过汽车直接运输至施工现场
为减小噪音本工程采用静压法施工根据工程时间紧、任务重的详细情况采用3台型为YZY240〔〕的桩机同时进展压桩施工〔包括堆煤机根底的桩施工〕工安排为20天不包括在正式开工前的预制或购置工作假如我方中标马上进展预制或购置预应力桩的工作
1、桩基的根本工艺流程如下:测量定位→桩就位、对中、调直→压桩→接桩→再压桩→送桩(或截桩)
2、场地整理根据现场的实地踏勘情况进场后首先应进展施工场地的整理工作主要包括原码头表层的清理及平整为桩到场后的吊装堆放及桩机进场后的就位作好充分的准备
场地平整及清理采用人工配合机械作业
3、桩位测设根据桩的设计位置及测量控制网的布设绘制出桩位图、及测量放样资料按照测量在实地放出桩中心点设立明显的标志并标出桩的编在插桩时桩的中心须与所放中心点吻合确保桩位的正确
4、试压桩为确定单桩承载力是否满足设计要求打桩前应进展单桩竖向抗压静载试验
试桩按有关单桩竖向抗压静载荷试验中有关进展
5、压桩次序根据压桩施工区域内的地质情况和根底几何形状合理选择打桩顺序先里后外由中心逐渐往外侧对称施工
本工程根底形状规那么施工时遵循“对称施工〞的原那么先打中间桩后打边区桩;先打毗邻建筑物的桩后打远离建筑物的桩降低桩基的侧向位移保证应力的平衡
6、压桩记录压桩过程中应详细记录规定、监理要求的各种数据
7、桩堆存吊运桩一般需设计两个支点其吊点分别设在距桩端0
207*l*L的位置L
