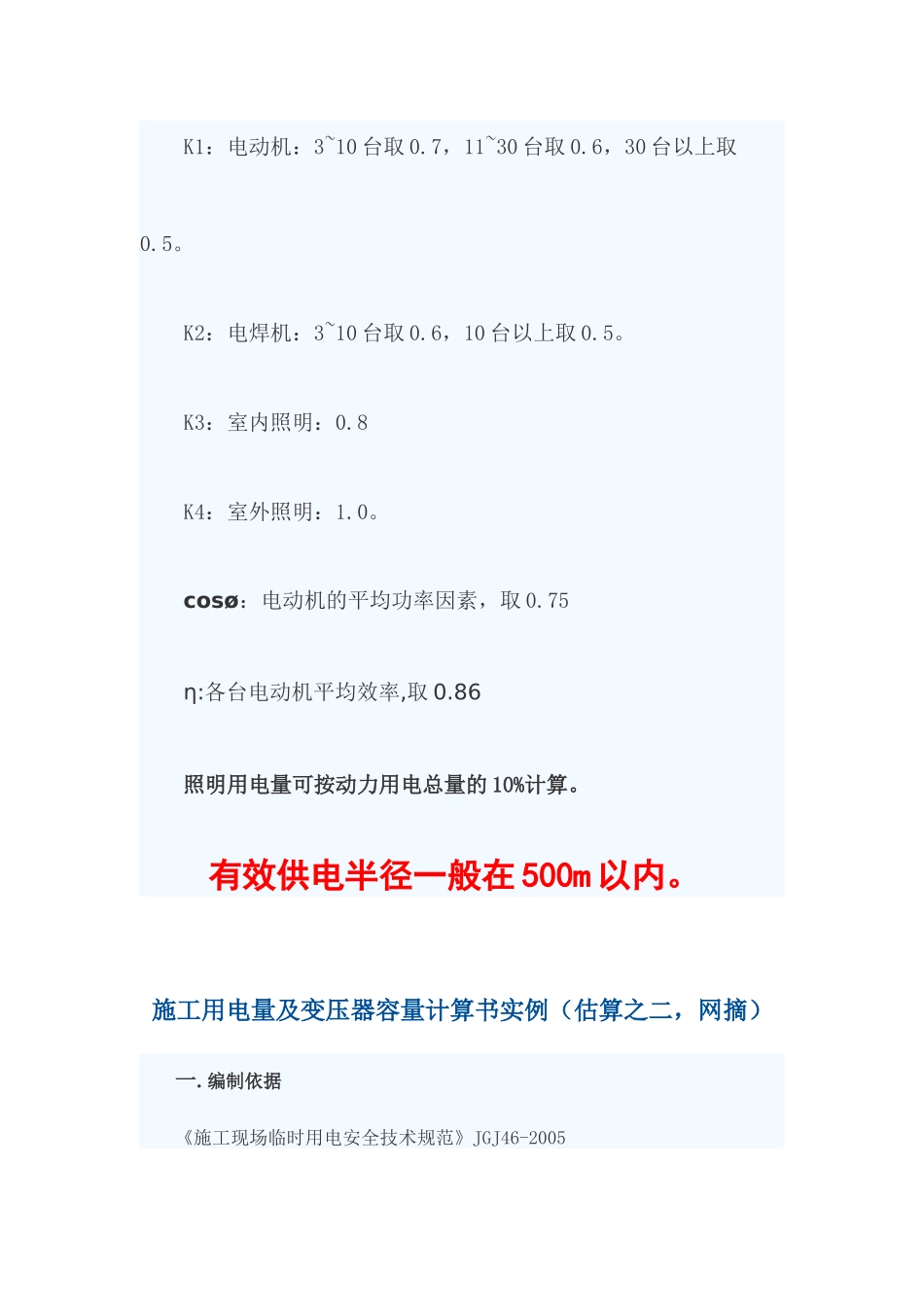

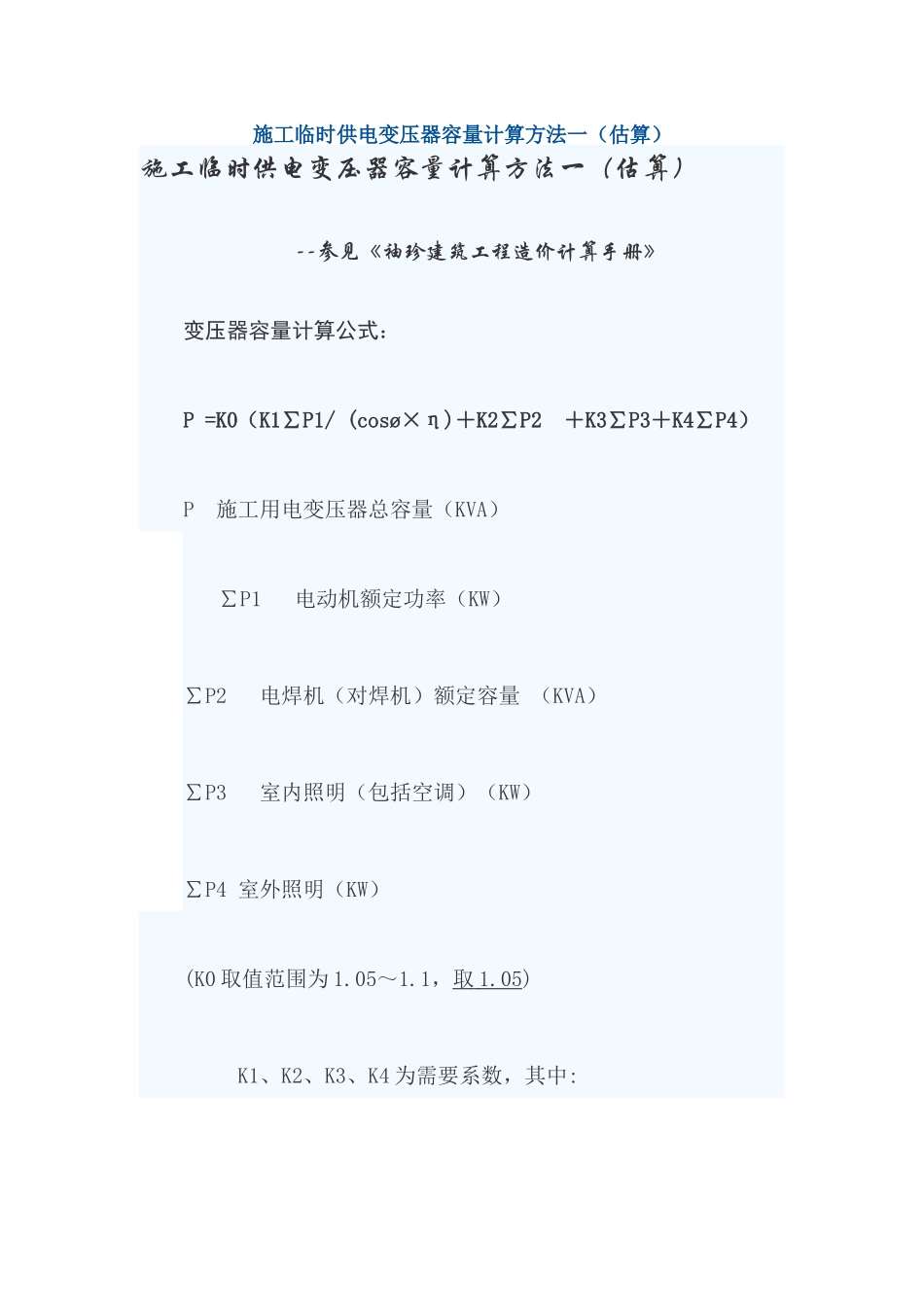

施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)--参见《袖珍建筑工程造价计算手册》变压器容量计算公式:P=K0(K1∑P1/(cosø×η)+K2∑P2+K3∑P3+K4∑P4)P施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KVA)∑P3室内照明(包括空调)(KW)∑P4室外照明(KW)(K0取值范围为1
05)K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取0
7,11~30台取0
6,30台以上取0
K2:电焊机:3~10台取0
6,10台以上取0
K3:室内照明:0
8K4:室外照明:1
cosø:电动机的平均功率因素,取0
75η:各台电动机平均效率,取0
86照明用电量可按动力用电总量的10%计算
有效供电半径一般在500m以内
施工用电量及变压器容量计算书实例(估算之二,网摘)一

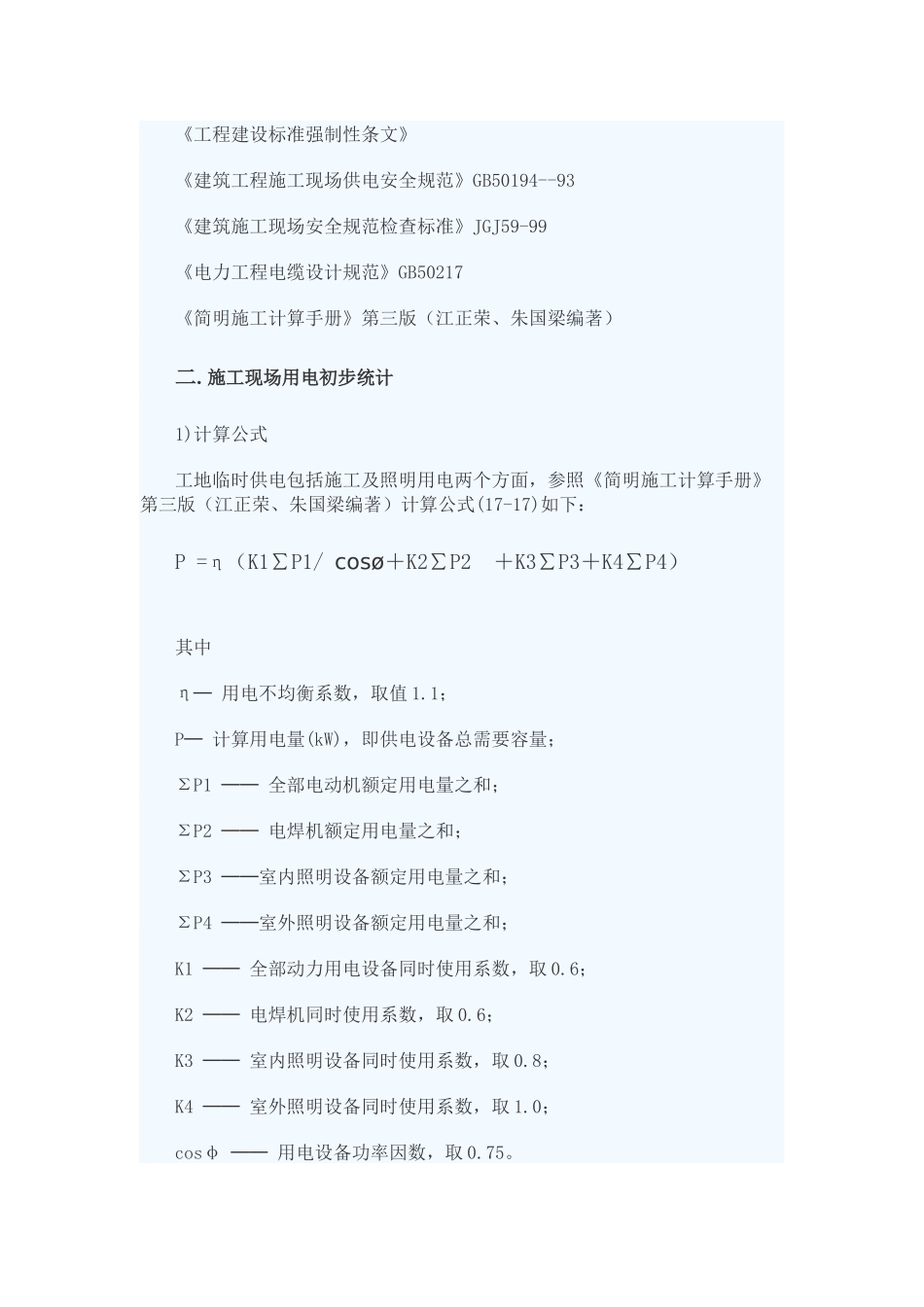

编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规范》GB50194--93《建筑施工现场安全规范检查标准》JGJ59-99《电力工程电缆设计规范》GB50217《简明施工计算手册》第三版(江正荣、朱国梁编著)二
施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-17)如下:P=η(K1∑P1/cosø+K2∑P2+K3∑P3+K4∑P4)其中η─用电不均衡系数,取值1
