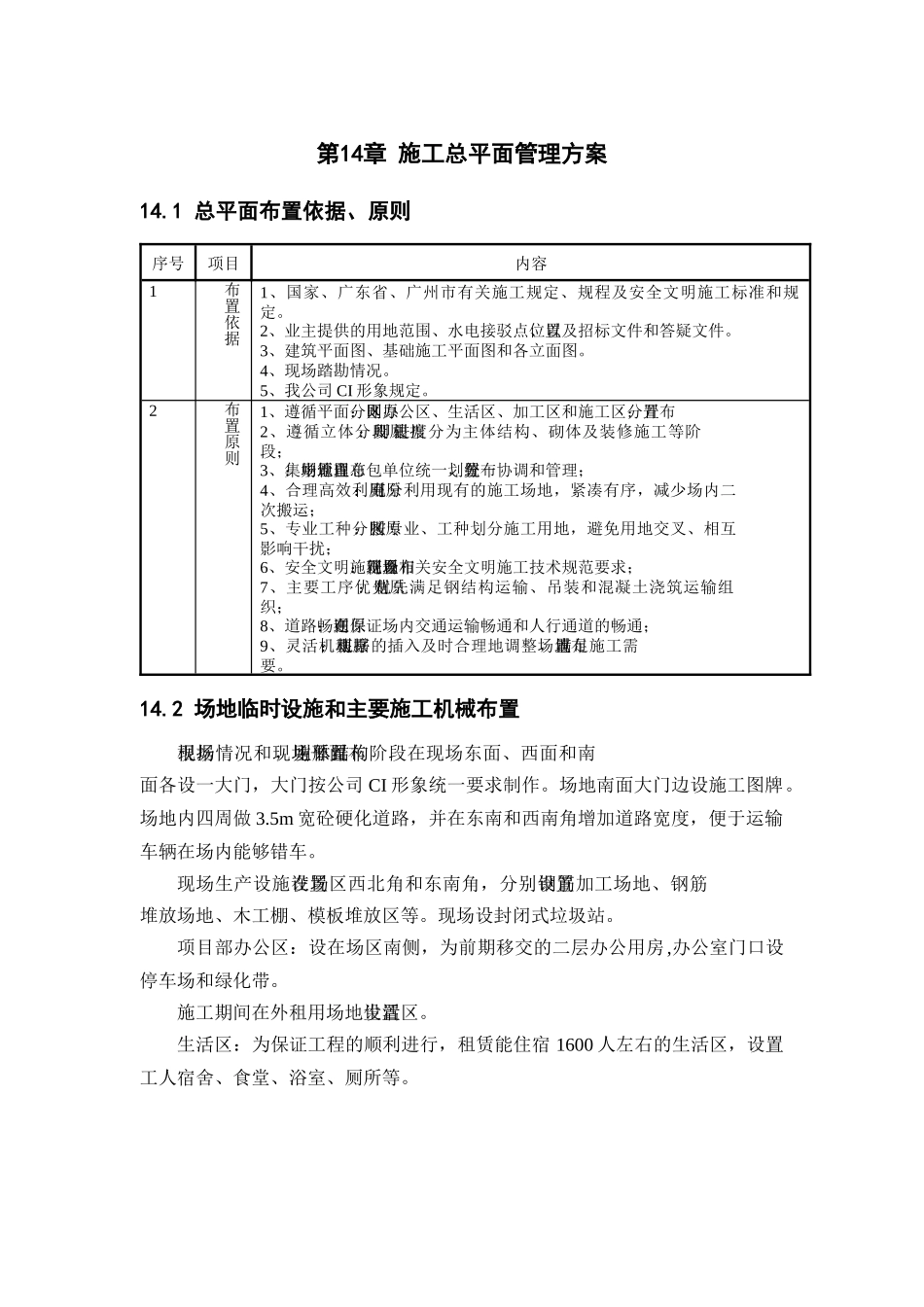

第14章施工总平面管理方案14
1总平面布置依据、原则序号项目内容1布置依据1、国家、广东省、广州市有关施工规定、规程及安全文明施工标准和规定
2、业主提供的用地范围、水电接驳点位置、以及招标文件和答疑文件
3、建筑平面图、基础施工平面图和各立面图
4、现场踏勘情况
5、我公司CI形象规定
2布置原则1、遵循平面分区原则:即办公区、生活区、加工区和施工区分开布置;2、遵循立体分段原则:即根据进度分为主体结构、砌体及装修施工等阶段;3、集中管理布置原则:场地由总包单位统一划分布置,统一协调和管理;4、合理高效利用原则:充分利用现有的施工场地,紧凑有序,减少场内二次搬运;5、专业工种分区原则:按专业、工种划分施工用地,避免用地交叉、相互影响干扰;6、安全文明施工原则:现场布置符合相关安全文明施工技术规范要求;7、主要工序优先原则:优先满足钢结构运输、吊装和混凝土浇筑运输组织;8、道路畅通原则:在保证场内交通运输畅通和人行通道的畅通;9、灵活机动原则:根据工序的插入及时合理地调整场地布置,满足施工需要
2场地临时设施和主要施工机械布置根据现场情况和现场平面布置原则,主体结构阶段在现场东面、西面和南面各设一大门,大门按公司CI形象统一要求制作
场地南面大门边设施工图牌
场地内四周做3
5m宽砼硬化道路,并在东南和西南角增加道路宽度,便于运输车辆在场内能够错车
现场生产设施设置在场区西北角和东南角,分别设置钢筋加工场地、钢筋堆放场地、木工棚、模板堆放区等
现场设封闭式垃圾站
项目部办公区:设在场区南侧,为前期移交的二层办公用房,办公室门口设停车场和绿化带
施工期间在外租用场地设置生活区
生活区:为保证工程的顺利进行,租赁能住宿1600人左右的生活区,设置工人宿舍、食堂、浴室、厕所等

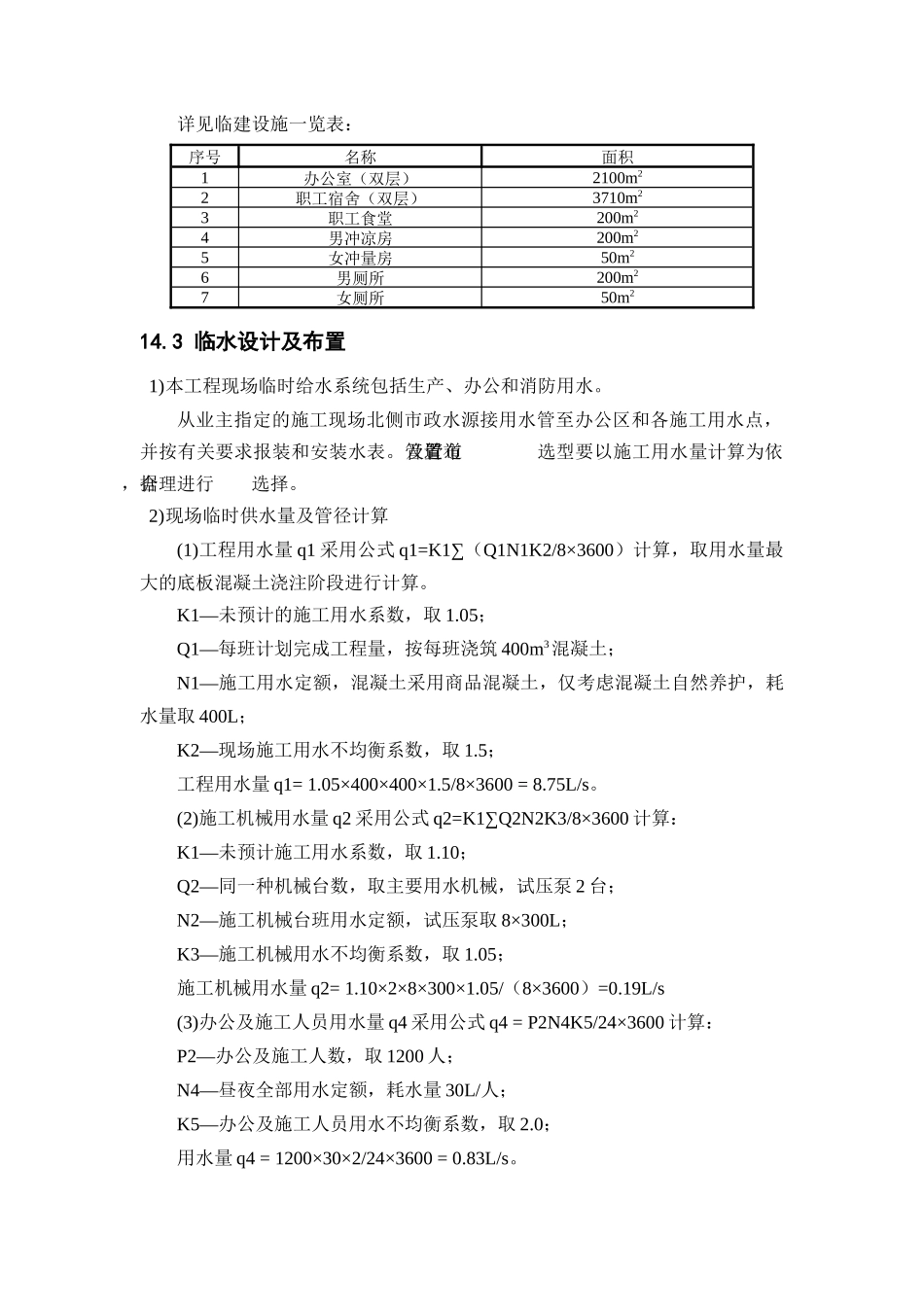

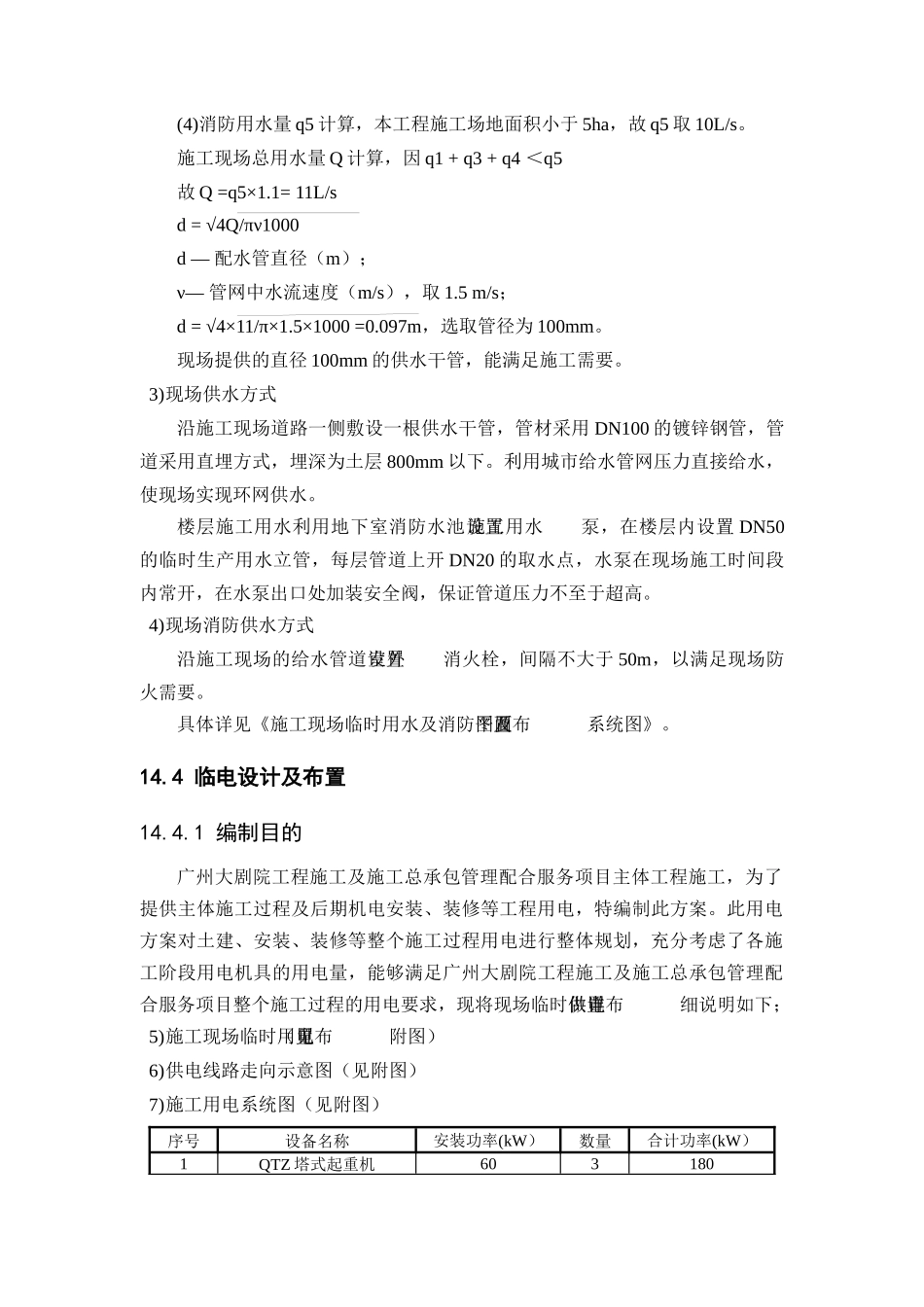

详见临建设施一览表:序号名称面积1办公室(双层)2100m22职工宿舍(双层)3710m23职工
