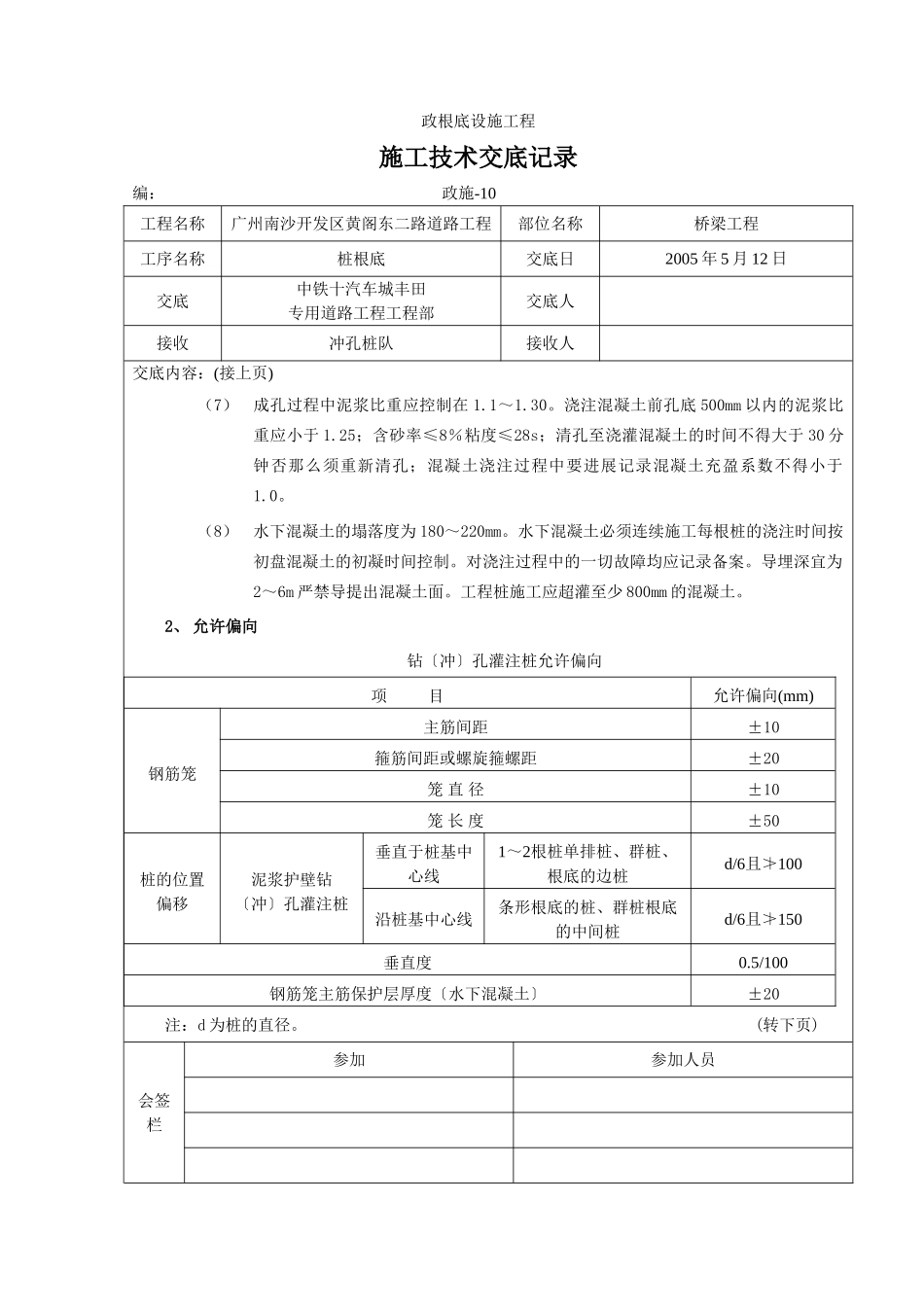

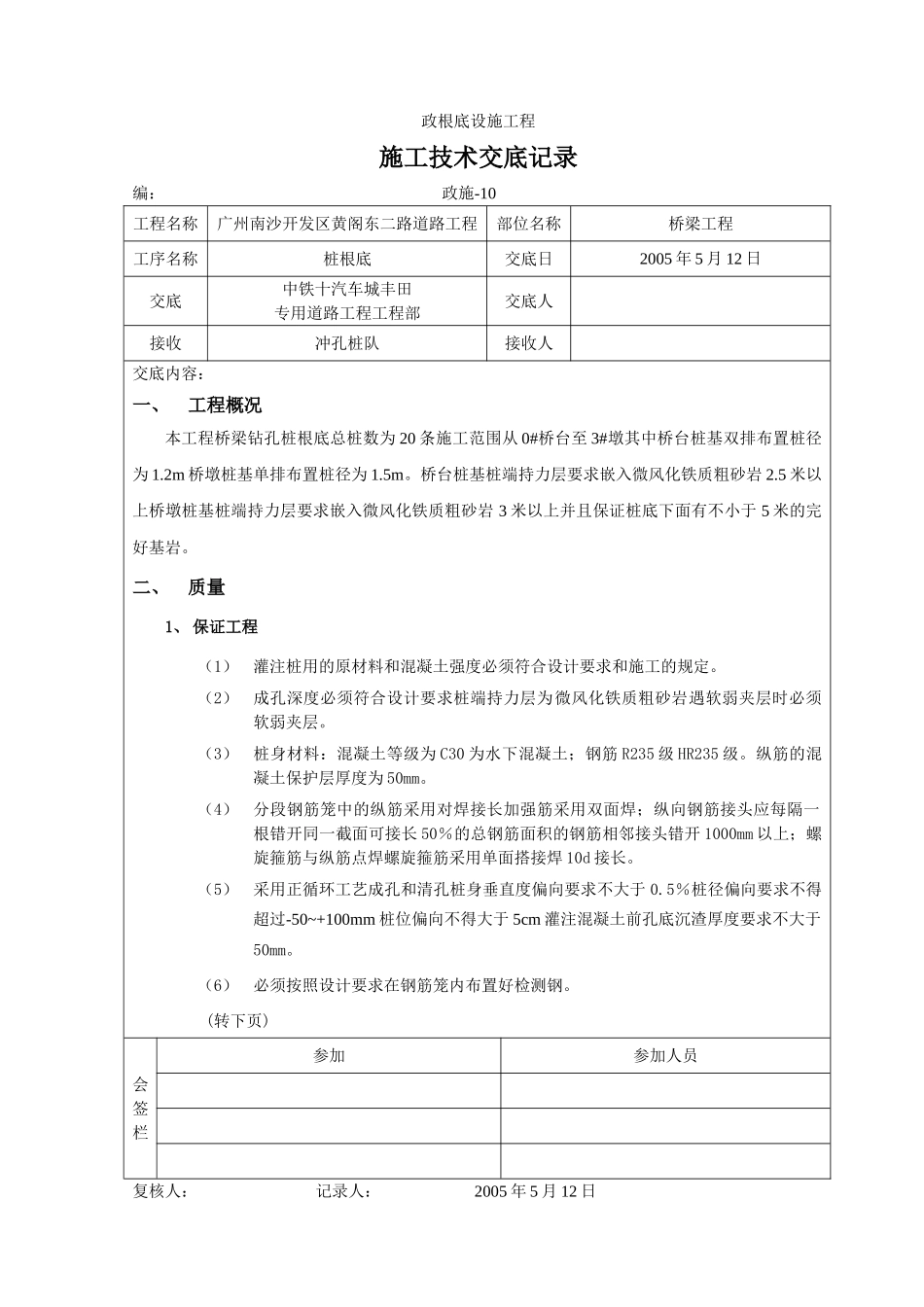

政根底设施工程施工技术交底记录编:政施-10工程名称广州南沙开发区黄阁东二路道路工程部位名称桥梁工程工序名称桩根底交底日2005年5月12日交底中铁十汽车城丰田专用道路工程工程部交底人接收冲孔桩队接收人交底内容:一、工程概况本工程桥梁钻孔桩根底总桩数为20条施工范围从0#桥台至3#墩其中桥台桩基双排布置桩径为1
2m桥墩桩基单排布置桩径为1
桥台桩基桩端持力层要求嵌入微风化铁质粗砂岩2
5米以上桥墩桩基桩端持力层要求嵌入微风化铁质粗砂岩3米以上并且保证桩底下面有不小于5米的完好基岩
二、质量1、保证工程(1)灌注桩用的原材料和混凝土强度必须符合设计要求和施工的规定
(2)成孔深度必须符合设计要求桩端持力层为微风化铁质粗砂岩遇软弱夹层时必须软弱夹层
(3)桩身材料:混凝土等级为C30为水下混凝土;钢筋R235级HR235级
纵筋的混凝土保护层厚度为50mm
(4)分段钢筋笼中的纵筋采用对焊接长加强筋采用双面焊;纵向钢筋接头应每隔一根错开同一截面可接长50%的总钢筋面积的钢筋相邻接头错开1000mm以上;螺旋箍筋与纵筋点焊螺旋箍筋采用单面搭接焊10d接长
(5)采用正循环工艺成孔和清孔桩身垂直度偏向要求不大于0
5%桩径偏向要求不得超过-50~+100mm桩位偏向不得大于5cm灌注混凝土前孔底沉渣厚度要求不大于50mm
(6)必须按照设计要求在钢筋笼内布置好检测钢

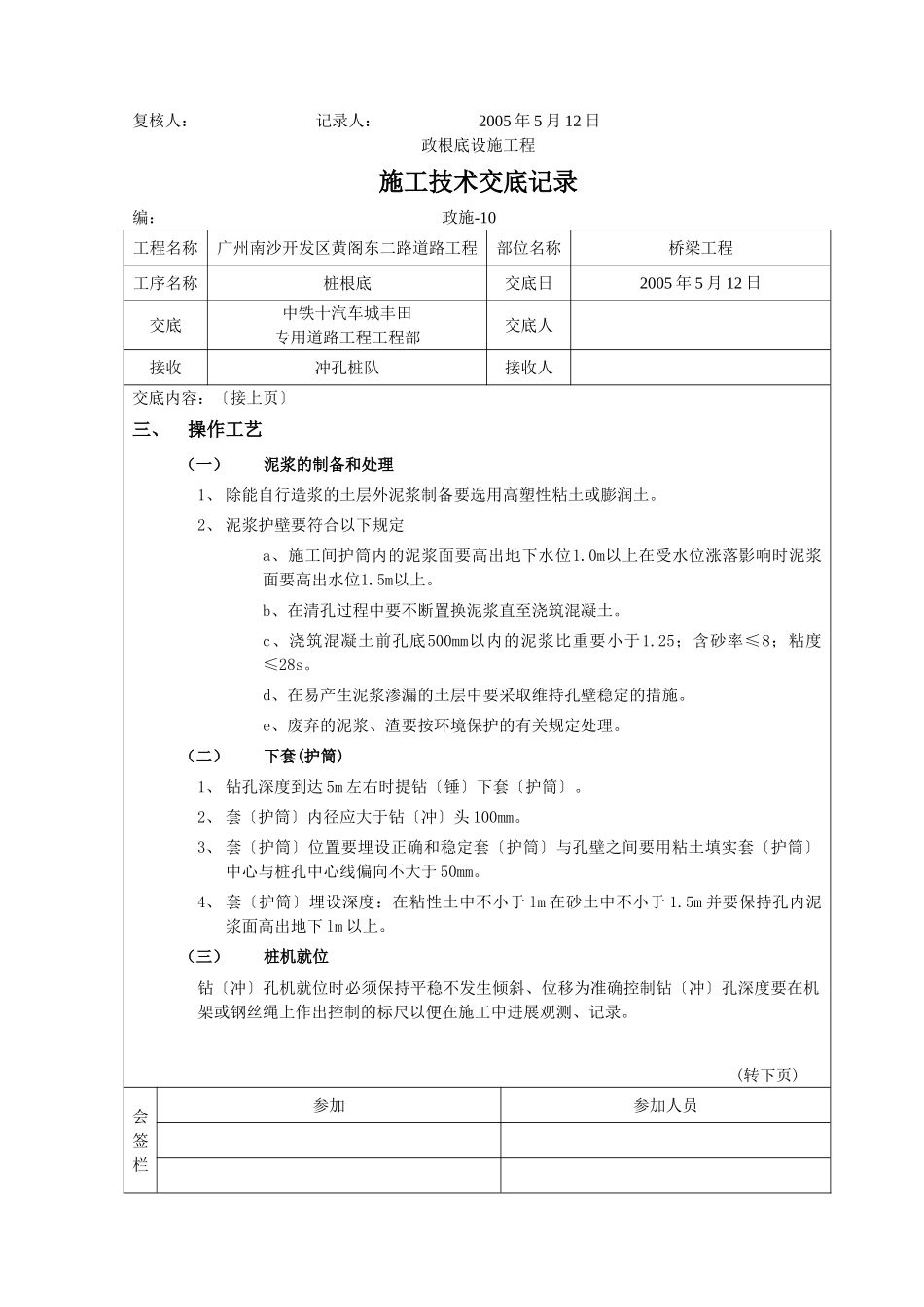

(转下页)会签栏参加参加人员复核人:记录人:2005年5月12日政根底设施工程施工技术交底记录编:政施-10工程名称广州南沙开发区黄阁东二路道路工程部位名称桥梁工程工序名称桩根底交底日2005年5月12日交底中铁十汽车城丰田专用道路工程工程部交底人接收冲孔桩队接收人交底内容:(接上页)(7)成孔过程中泥浆比重应控制在1
浇注混凝土前孔底500mm以内的泥浆比重应小于1
25;含砂率≤8%粘度≤28
