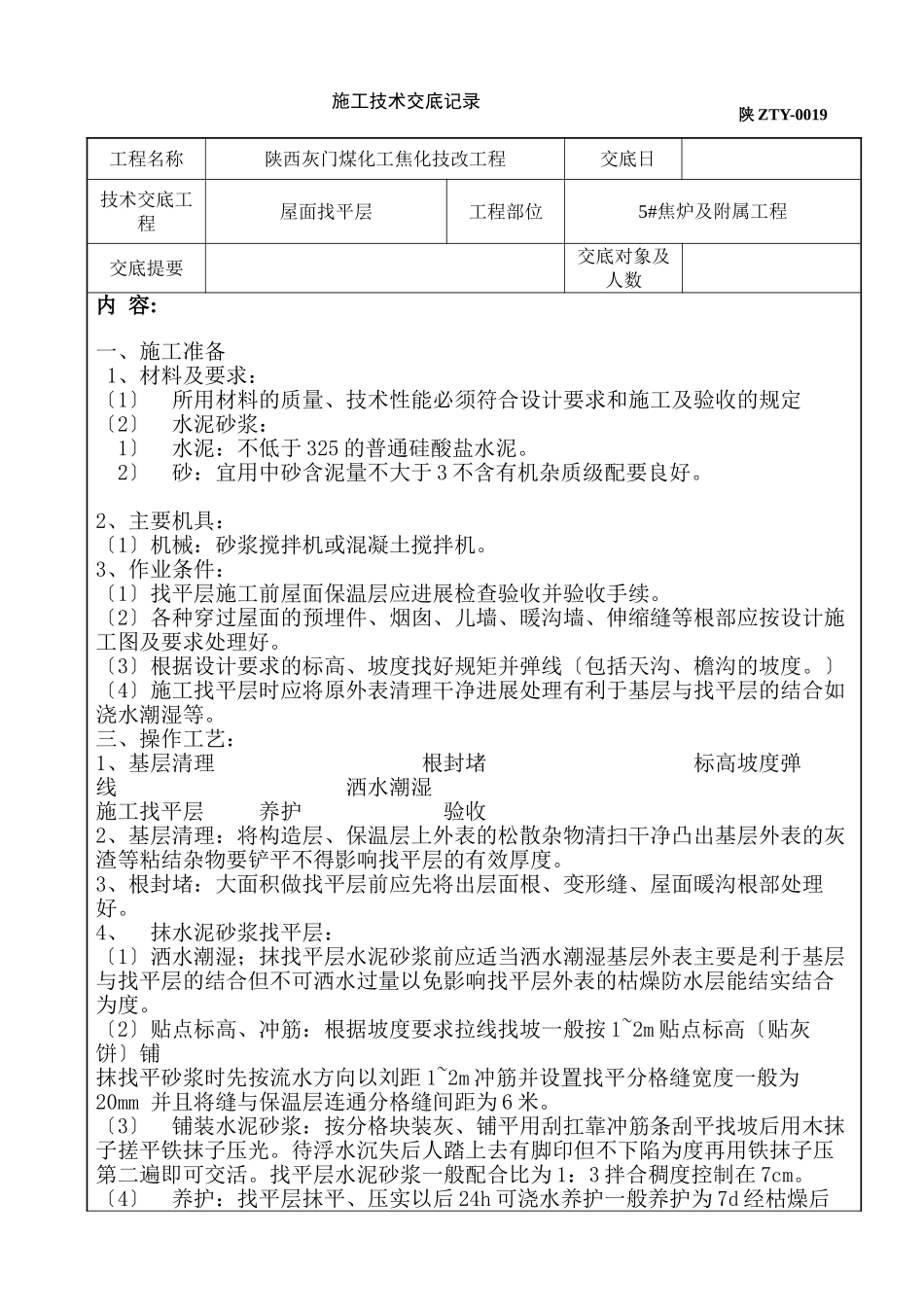

施工技术交底记录工程名称陕西灰门煤化工焦化技改工程交底日技术交底工程屋面找平层工程部位5#焦炉及附属工程交底提要交底对象及人数内容:一、施工准备1、材料及要求:〔1〕所用材料的质量、技术性能必须符合设计要求和施工及验收的规定〔2〕水泥砂浆:1〕水泥:不低于325的普通硅酸盐水泥
2〕砂:宜用中砂含泥量不大于3不含有机杂质级配要良好
2、主要机具:〔1〕机械:砂浆搅拌机或混凝土搅拌机
3、作业条件:〔1〕找平层施工前屋面保温层应进展检查验收并验收手续
〔2〕各种穿过屋面的预埋件、烟囱、儿墙、暖沟墙、伸缩缝等根部应按设计施工图及要求处理好
〔3〕根据设计要求的标高、坡度找好规矩并弹线〔包括天沟、檐沟的坡度
〕〔4〕施工找平层时应将原外表清理干净进展处理有利于基层与找平层的结合如浇水潮湿等
三、操作工艺:1、基层清理根封堵标高坡度弹线洒水潮湿施工找平层养护验收2、基层清理:将构造层、保温层上外表的松散杂物清扫干净凸出基层外表的灰渣等粘结杂物要铲平不得影响找平层的有效厚度
3、根封堵:大面积做找平层前应先将出层面根、变形缝、屋面暖沟根部处理好
4、抹水泥砂浆找平层:〔1〕洒水潮湿;抹找平层水泥砂浆前应适当洒水潮湿基层外表主要是利于基层与找平层的结合但不可洒水过量以免影响找平层外表的枯燥防水层能结实结合为度
〔2〕贴点标高、冲筋:根据坡度要求拉线找坡一般按1~2m贴点标高〔贴灰饼〕铺抹找平砂浆时先按流水方向以刘距1~2m冲筋并设置找平分格缝宽度一般为20mm并且将缝与保温层连通分格缝间距为6米
〔3〕铺装水泥砂浆:按分格块装灰、铺平用刮扛靠冲筋条刮平找坡后用木抹子搓平铁抹子压光
待浮水沉失后人踏上去有脚印但不下陷为度再用铁抹子压第二遍即可交活
找平层水泥砂浆一般配合比为1:3拌合稠度控制在7cm

〔4〕养护:找平层抹平、压实以后24h可浇水养护一般养护为7d经枯燥后陕ZTY-0019
