技术交底记录编:工程名称上海国浩长风城施工中国建筑第八工程分部工程、部位及范围一地下车库室外总体交底日2021年09月4日分项工程〔作业〕名称车行道路水沟胎膜交底内容:一、工程概况1
一地下车库水沟砖胎膜施工方案从2021年09月4日开场至2021年10月10日全部完成
施工部位:地下车库分区部署一至四道路水沟砖胎膜
二、施工准备1、材料:建筑废弃红砖
水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有合格证、出厂检测和进场复验
砂:用中砂使用前用5mm孔径的筛子过筛
2、施工机具:应备有大铲、刨、托线板、水准仪、线坠、小白线、卷尺、程度尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等
三、作业条件1、防水保护层施工工作已经完成道路放线及复合工作已经完毕
2、弹好墙身线及检查线经历线符合设计要求办完验收手续
3、按设计标高以5m为一个用水准仪测量出准确标高边砌筑边测量根据测量标高砌筑至道路砼垫层底面
4、有砂浆配合比单准备好砂浆试模(6块为一组)
四、施工部署1
理层装备工程部由主工长全面理现场施工消费及本专业工种的施工组织和配合
技术口由技术负责人全面负责技术质量理下辖质量员、试验员、技术员、分测量、检测和技术复核
作业层装备:安排一个砌筑专业施工班组装备班组长1人操作工人约18人
验收程序:砌筑开场前由技术负责人向砌筑班组下达施工任务书砌筑完成且班组自检合格后由技术负责人组织中间验收合格后工序移交手续

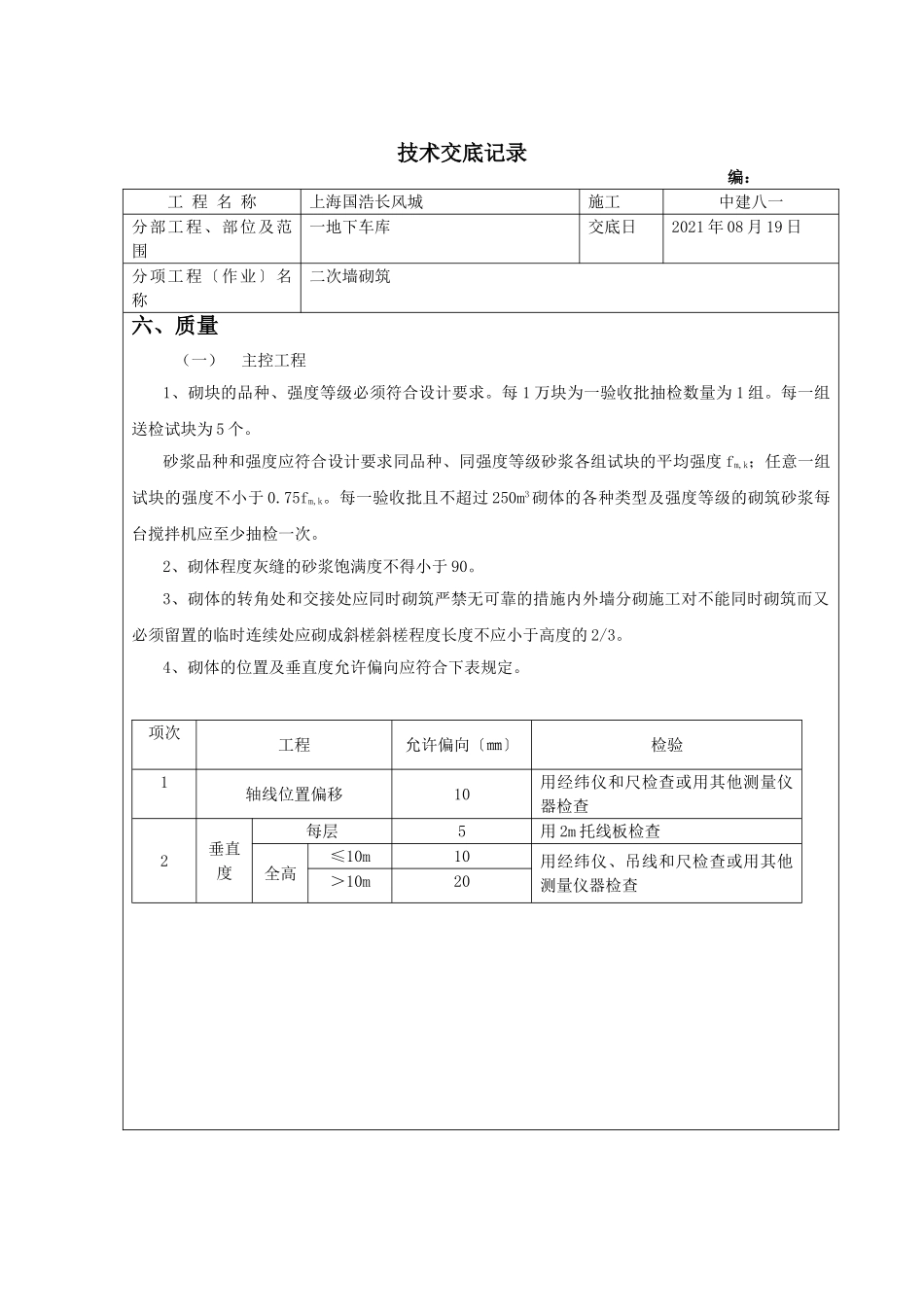

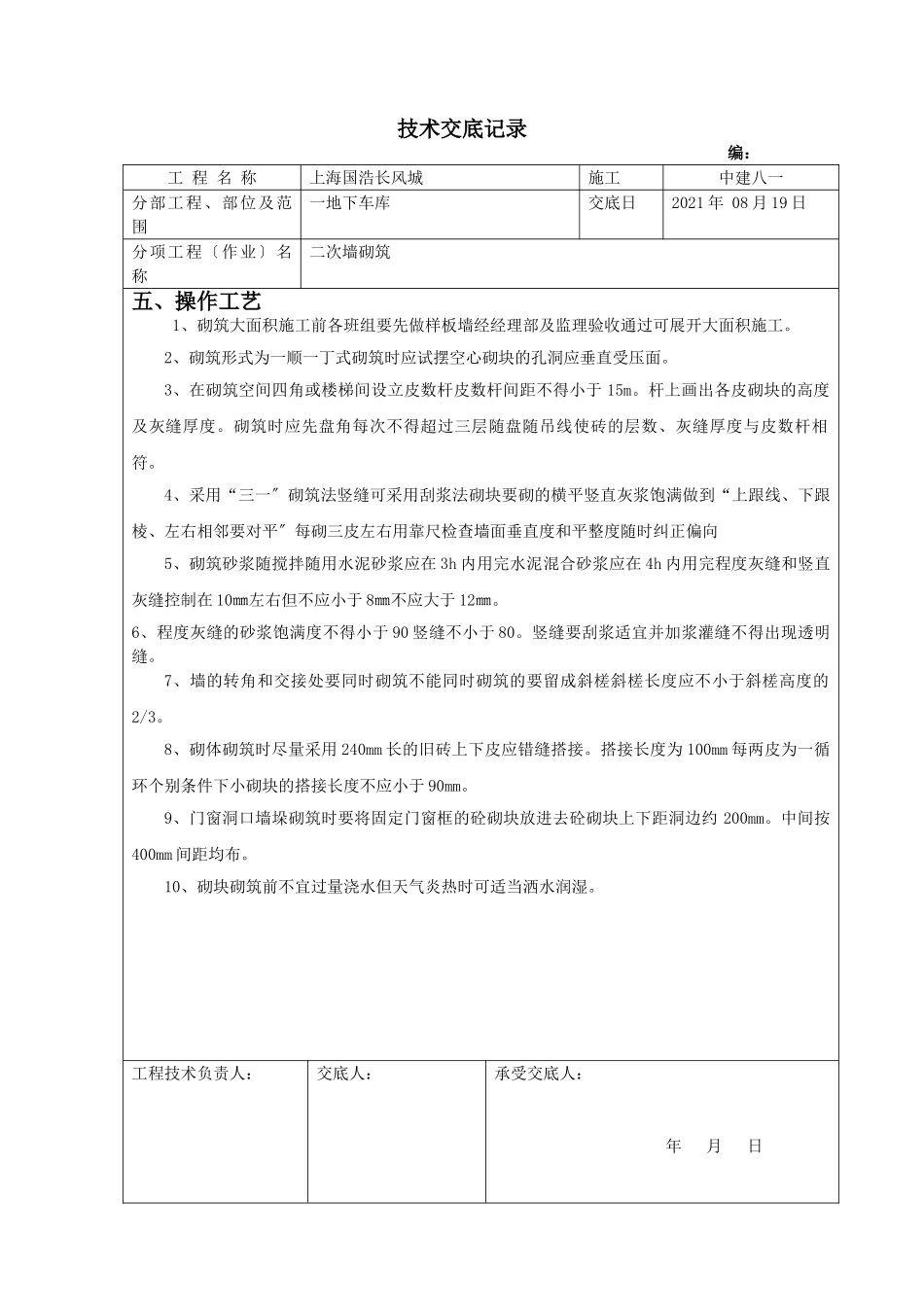

工程技术负责人:交底人:承受交底人:年月日技术交底记录编:工程名称上海国浩长风城施工中建八一分部工程、部位及范围一地下车库交底日2021年08月19日分项工程〔作业〕名称二次墙砌筑五、操作工艺1、砌筑大面积施工前各班组要先做样板墙经经理部及监理验收通过可展开大面积施工
2、砌筑形式为一顺一丁式砌筑时应试摆空心砌块的孔洞应垂直受压面
3、在砌筑空间四角
