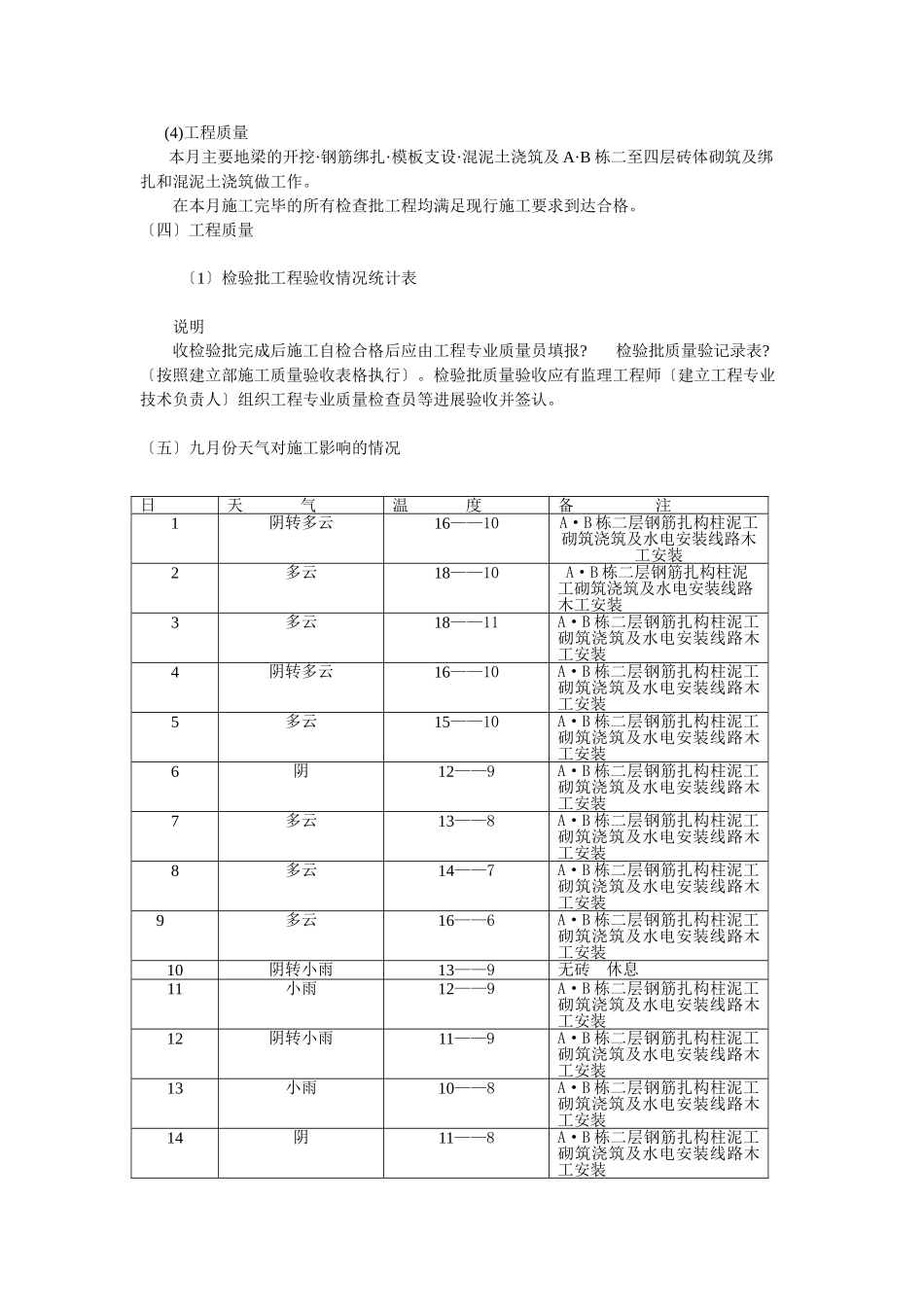

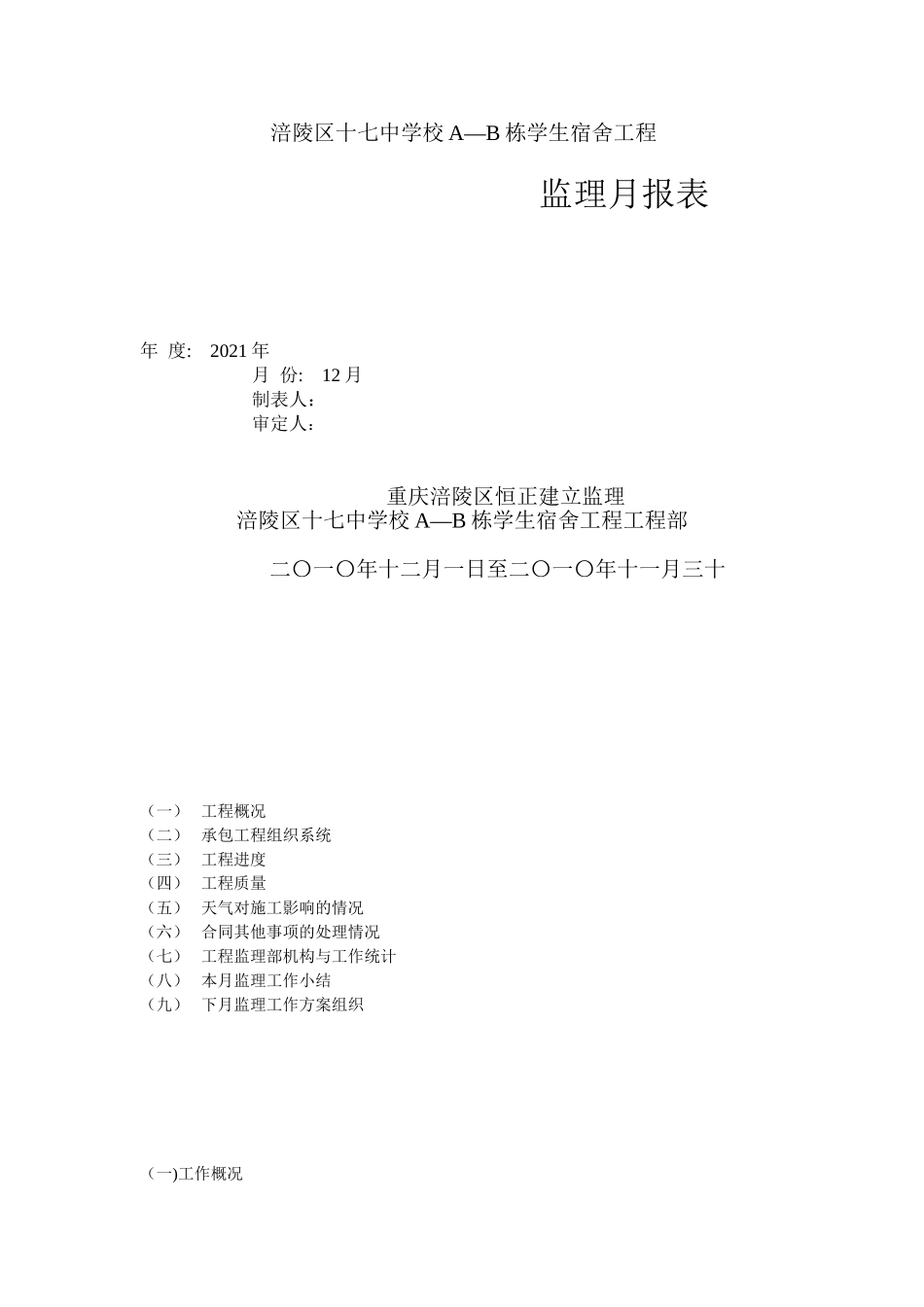

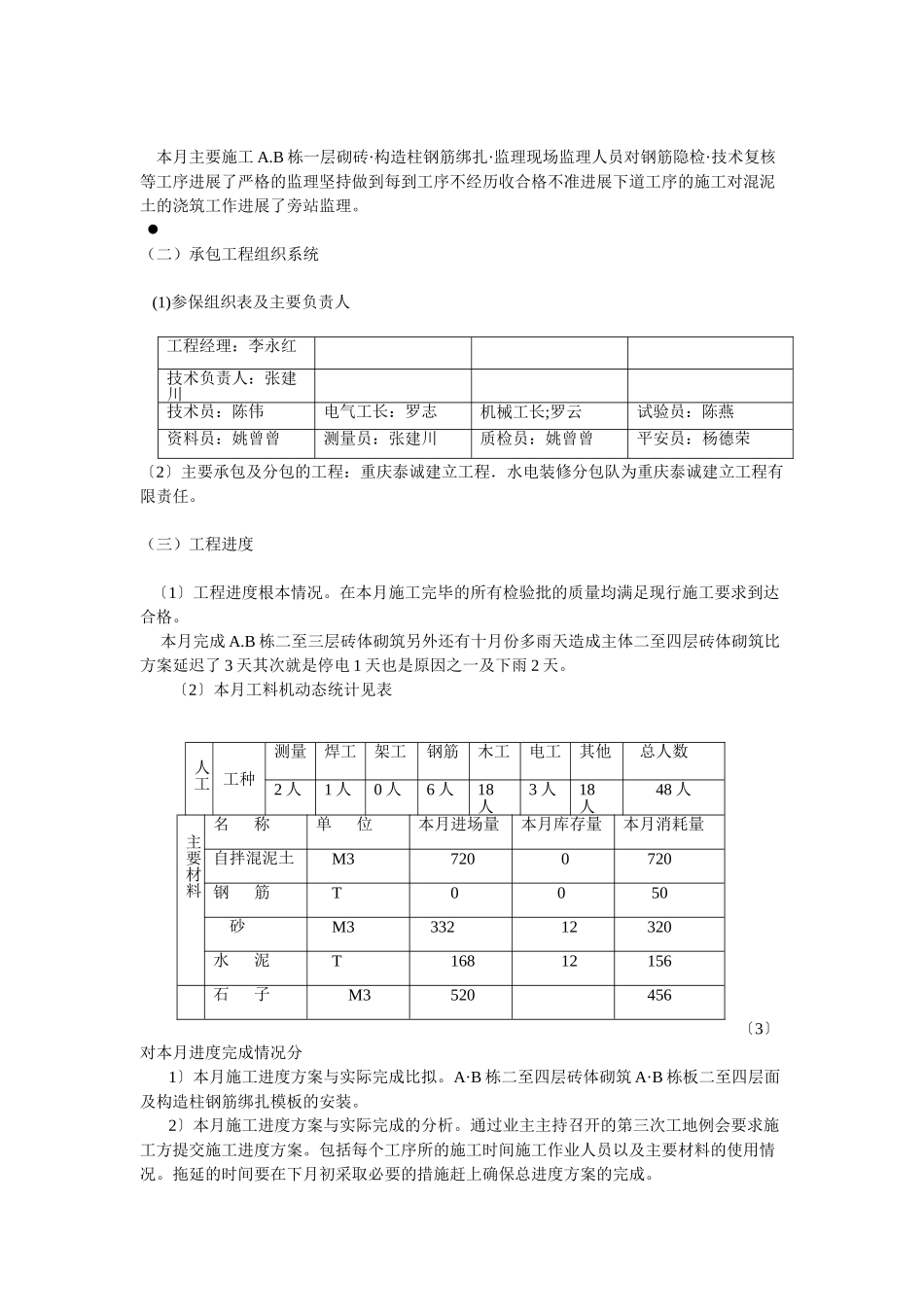

涪陵区十七中学校A—B栋学生宿舍工程监理月报表年度:2021年月份:12月制表人:审定人:重庆涪陵区恒正建立监理涪陵区十七中学校A—B栋学生宿舍工程工程部二〇一〇年十二月一日至二〇一〇年十一月三十(一)工程概况(二)承包工程组织系统(三)工程进度(四)工程质量(五)天气对施工影响的情况(六)合同其他事项的处理情况(七)工程监理部机构与工作统计(八)本月监理工作小结(九)下月监理工作方案组织(一)工作概况本月主要施工A.B栋一层砌砖·构造柱钢筋绑扎·监理现场监理人员对钢筋隐检·技术复核等工序进展了严格的监理坚持做到每到工序不经历收合格不准进展下道工序的施工对混泥土的浇筑工作进展了旁站监理。(二)承包工程组织系统(1)参保组织表及主要负责人〔2〕主要承包及分包的工程:重庆泰诚建立工程.水电装修分包队为重庆泰诚建立工程有限责任。(三)工程进度〔1〕工程进度根本情况。在本月施工完毕的所有检验批的质量均满足现行施工要求到达合格。本月完成A.B栋二至三层砖体砌筑另外还有十月份多雨天造成主体二至四层砖体砌筑比方案延迟了3天其次就是停电1天也是原因之一及下雨2天。〔2〕本月工料机动态统计见表〔3〕对本月进度完成情况分1〕本月施工进度方案与实际完成比拟。A·B栋二至四层砖体砌筑A·B栋板二至四层面及构造柱钢筋绑扎模板的安装。2〕本月施工进度方案与实际完成的分析。通过业主主持召开的第三次工地例会要求施工方提交施工进度方案。包括每个工序所的施工时间施工作业人员以及主要材料的使用情况。拖延的时间要在下月初采取必要的措施赶上确保总进度方案的完成。工程经理:李永红技术负责人:张建川技术员:陈伟电气工长:罗志机械工长;罗云试验员:陈燕资料员:姚曾曾测量员:张建川质检员:姚曾曾平安员:杨德荣人工工种测量焊工架工钢筋木工电工其他总人数2人1人0人6人18人3人18人48人主要材料名称单位本月进场量本月库存量本月消耗量自拌混泥土M37200720钢筋T0050砂M333212320水泥T16812156石子M3520456(4)工程质量本月主要地梁的开挖·钢筋绑扎·模板支设·混泥土浇筑及A·B栋二至四层砖体砌筑及绑扎和混泥土浇筑做工作。在本月施工完毕的所有检查批工程均满足现行施工要求到达合格。〔四〕工程质量〔1〕检验批工程验收情况统计表说明收检验批完成后施工自检合格后应由工程专业质量员填报?检验批质量验记录表?〔按照建立部施工质量验收表格执行〕。检验批质量验收应有监理工程师〔建立工程专业技术负责人〕组织工程专业质量检查员等进展验收并签认。〔五〕九月份天气对施工影响的情况日天气温度备注1阴转多云16——10A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装2多云18——10A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装3多云18——11A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装4阴转多云16——10A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装5多云15——10A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装6阴12——9A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装7多云13——8A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装8多云14——7A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装9多云16——6A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装10阴转小雨13——9无砖休息11小雨12——9A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装12阴转小雨11——9A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装13小雨10——8A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装14阴11——8A·B栋二层钢筋扎构柱泥工砌筑浇筑及水电安装线路木工安装六〕合同其他事项的处理情况。工程索赔。本月无索赔】(七)监理组织机构与工作统计〔1〕工程监理组织机构监理总工程师:石修源总监理工程师代表:黄飞材料:林泽中土建:张建川电气:罗云:周霞〔八〕本月监理小节15小雨转中雨8——5下雨休息16小雨转雪6——3下雪休息17多云转阴10——3A·B栋三层泥工砌筑及水电安装线路木工安装18多云转阴10——4A·B栋三层泥工砌...
