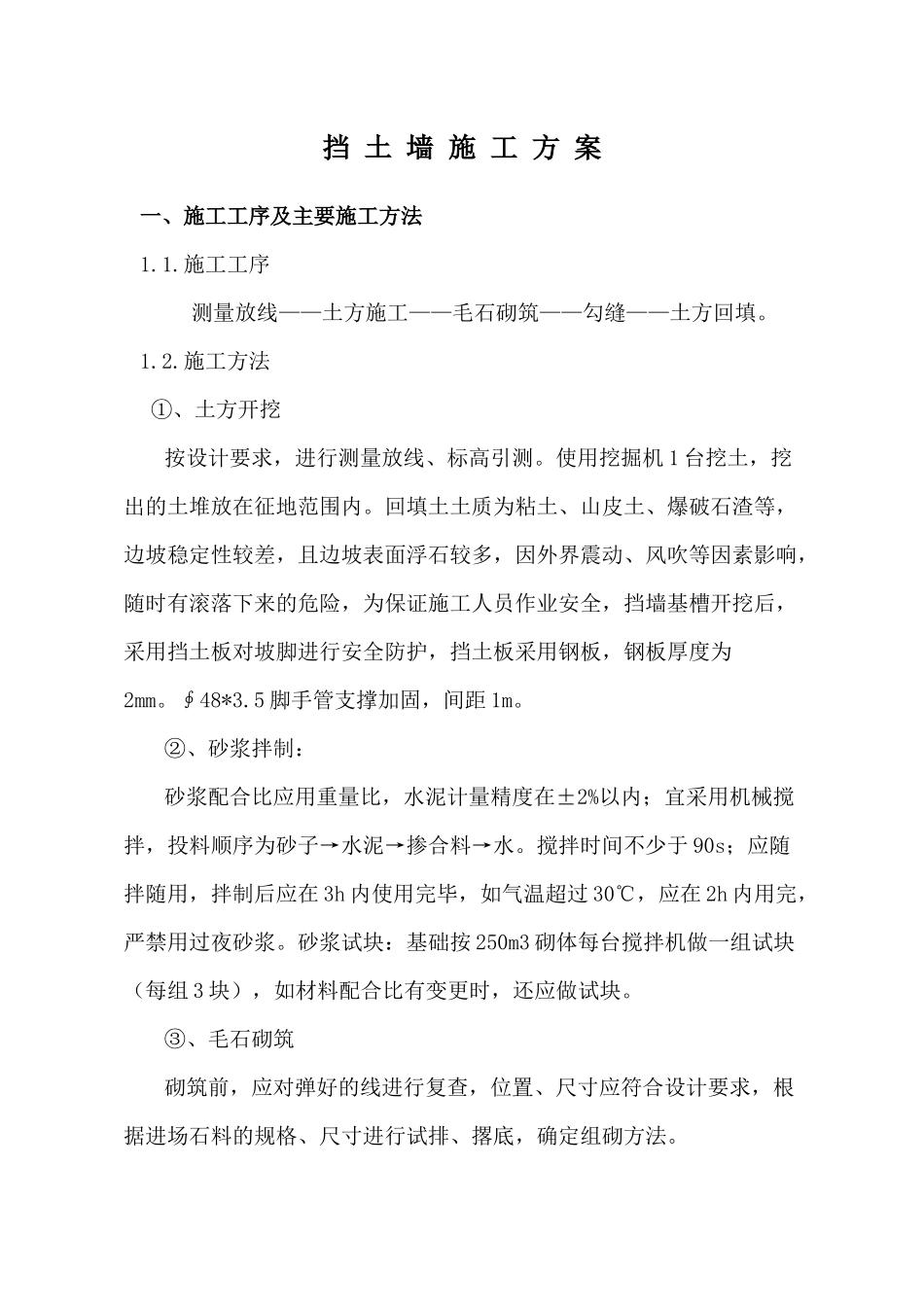

挡土墙施工方案一、施工工序及主要施工方法1
施工工序测量放线——土方施工——毛石砌筑——勾缝——土方回填
施工方法①、土方开挖按设计要求,进行测量放线、标高引测
使用挖掘机1台挖土,挖出的土堆放在征地范围内
回填土土质为粘土、山皮土、爆破石渣等,边坡稳定性较差,且边坡表面浮石较多,因外界震动、风吹等因素影响,随时有滚落下来的危险,为保证施工人员作业安全,挡墙基槽开挖后,采用挡土板对坡脚进行安全防护,挡土板采用钢板,钢板厚度为2mm
5脚手管支撑加固,间距1m
②、砂浆拌制:砂浆配合比应用重量比,水泥计量精度在±2%以内;宜采用机械搅拌,投料顺序为砂子→水泥→掺合料→水
搅拌时间不少于90s;应随拌随用,拌制后应在3h内使用完毕,如气温超过30℃,应在2h内用完,严禁用过夜砂浆
砂浆试块:基础按250m3砌体每台搅拌机做一组试块(每组3块),如材料配合比有变更时,还应做试块

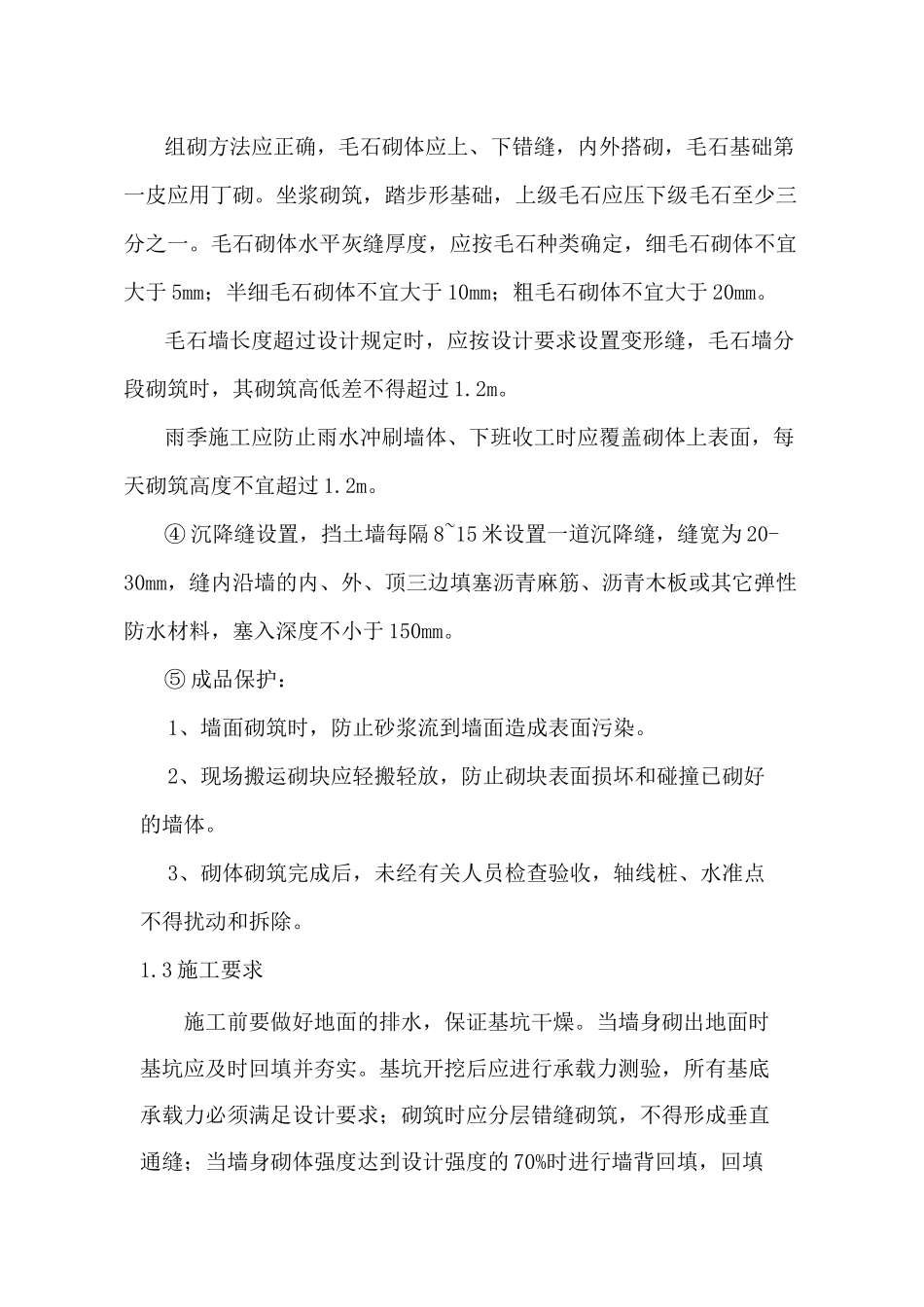

③、毛石砌筑砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸进行试排、撂底,确定组砌方法
组砌方法应正确,毛石砌体应上、下错缝,内外搭砌,毛石基础第一皮应用丁砌
坐浆砌筑,踏步形基础,上级毛石应压下级毛石至少三分之一
毛石砌体水平灰缝厚度,应按毛石种类确定,细毛石砌体不宜大于5mm;半细毛石砌体不宜大于10mm;粗毛石砌体不宜大于20mm
毛石墙长度超过设计规定时,应按设计要求设置变形缝,毛石墙分段砌筑时,其砌筑高低差不得超过1
雨季施工应防止雨水冲刷墙体、下班收工时应覆盖砌体上表面,每天砌筑高度不宜超过1
④沉降缝设置,挡土墙每隔8~15米设置一道沉降缝,缝宽为20-30mm,缝内沿墙的内、外、顶三边填塞沥青麻筋、沥青木板或其它弹性防水材料,塞入深度不小于150mm
⑤成品保护:1、墙面砌筑时,防止砂浆流到墙面造成表面污染

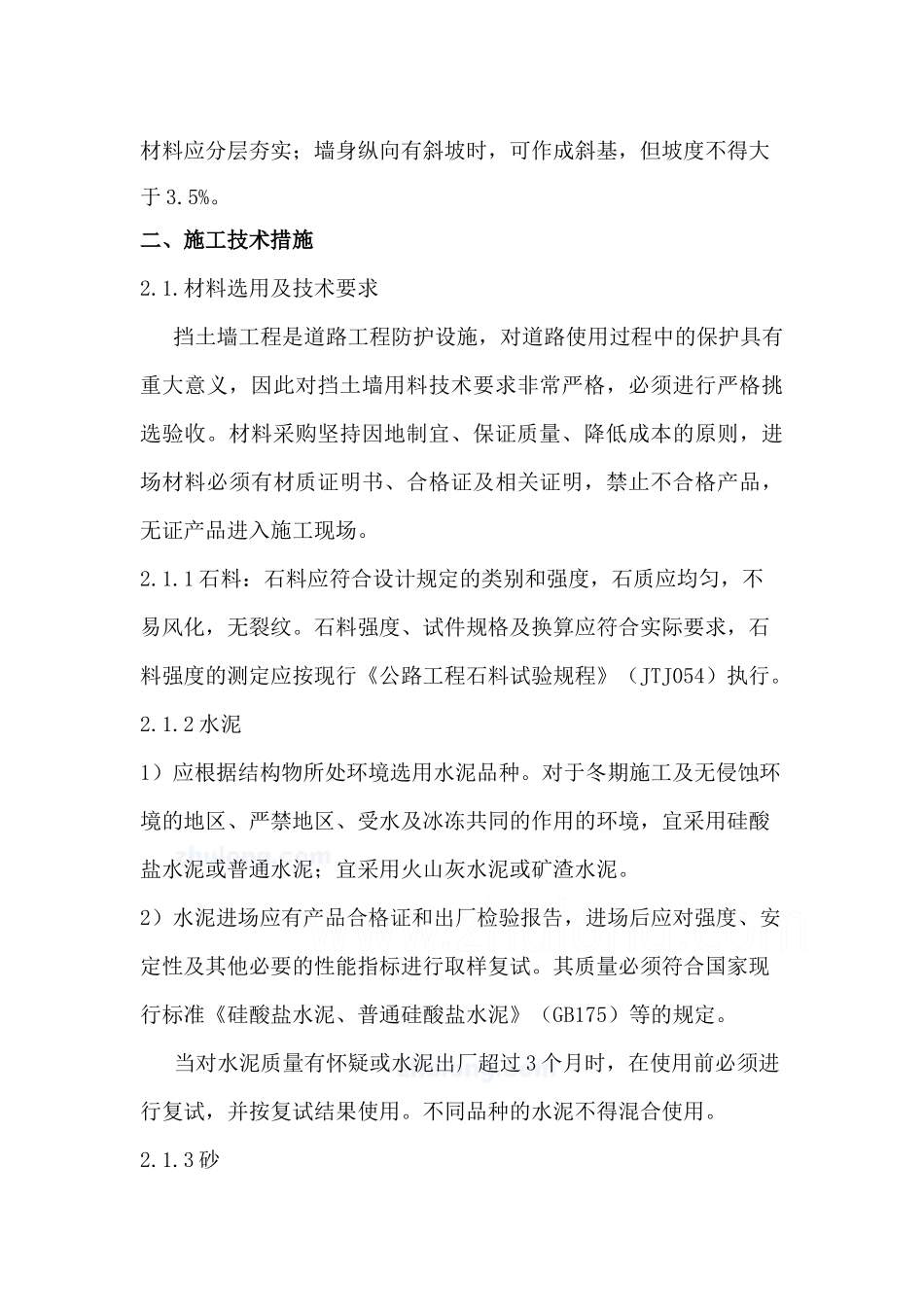

2、现场搬运
