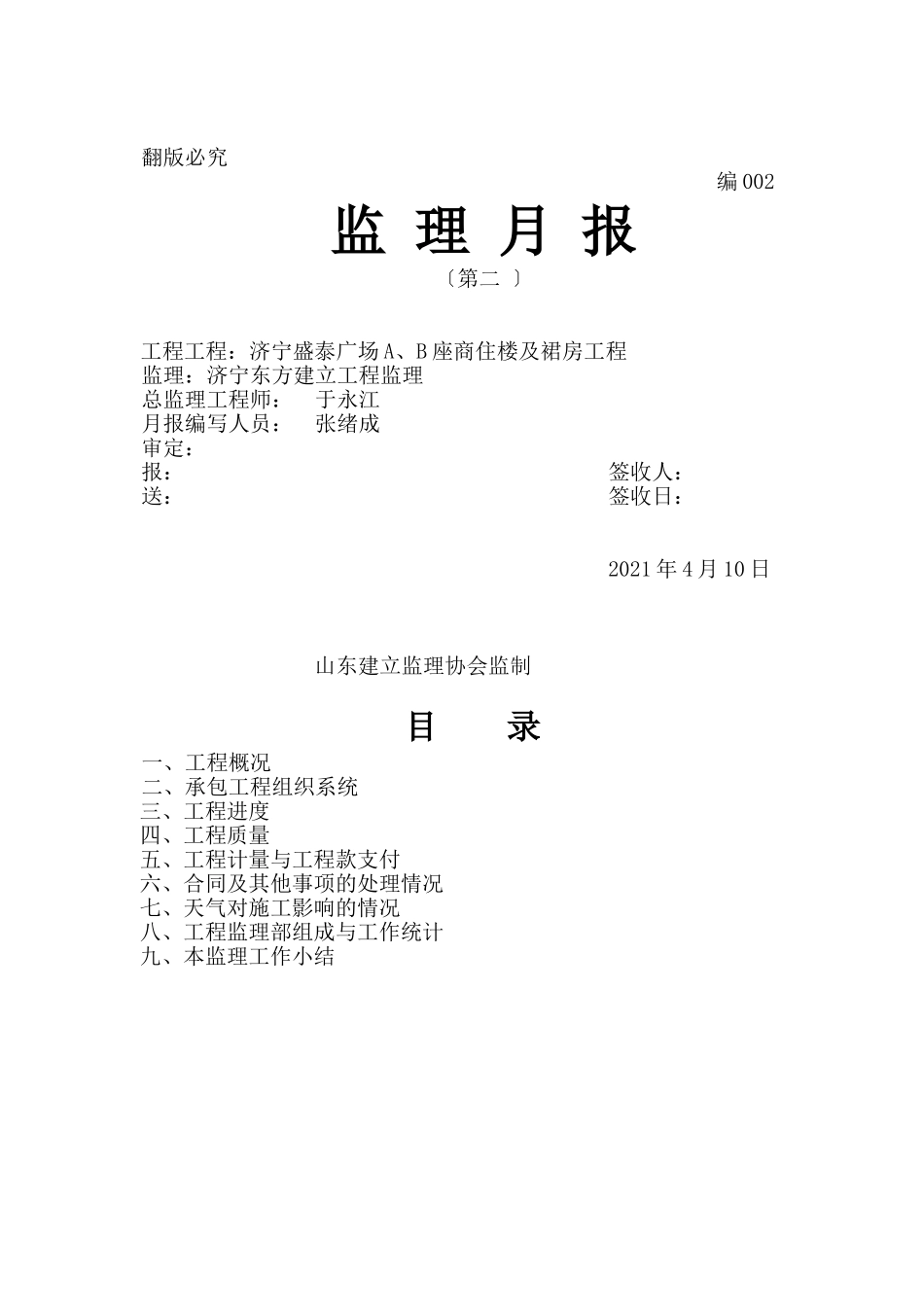

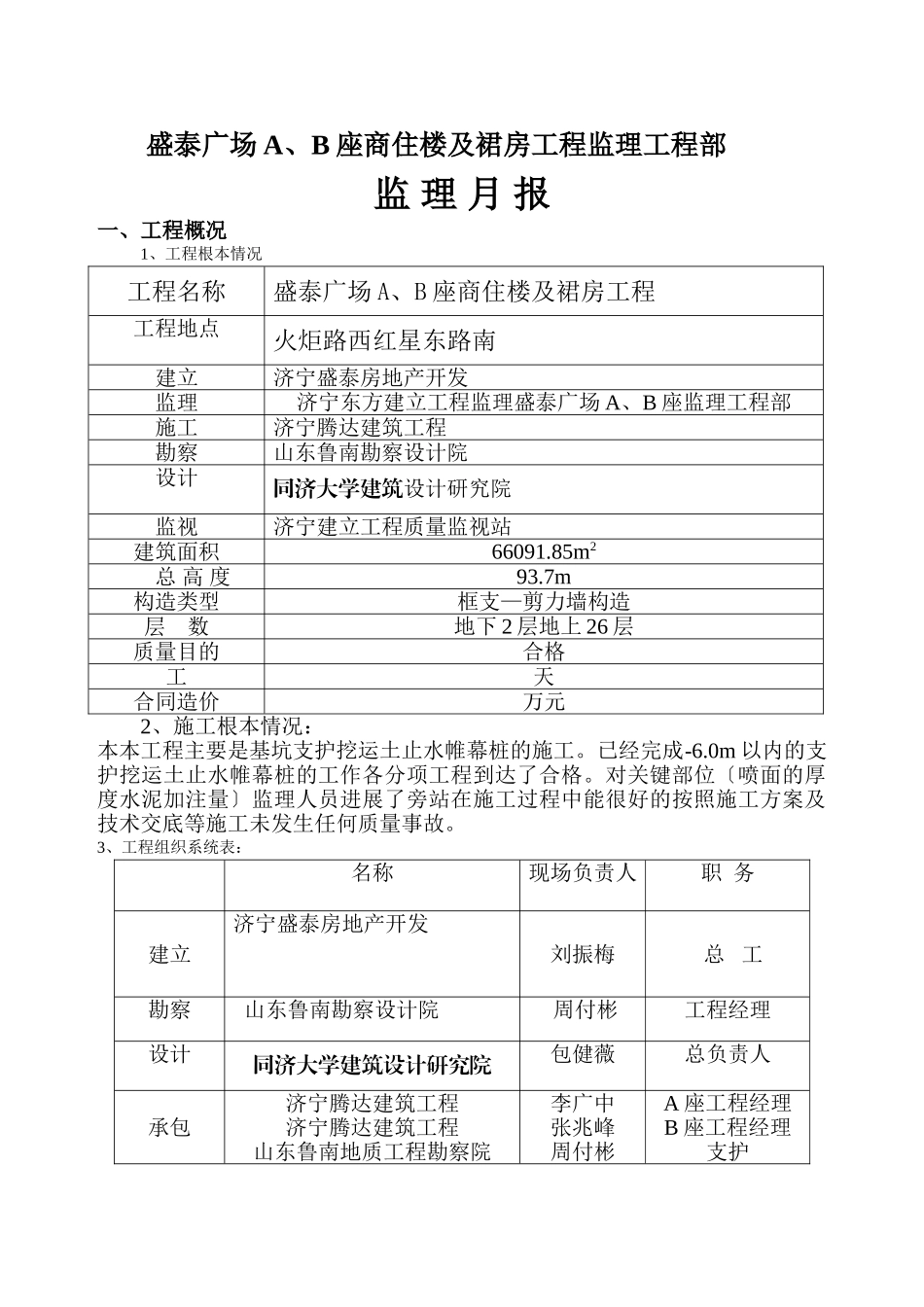

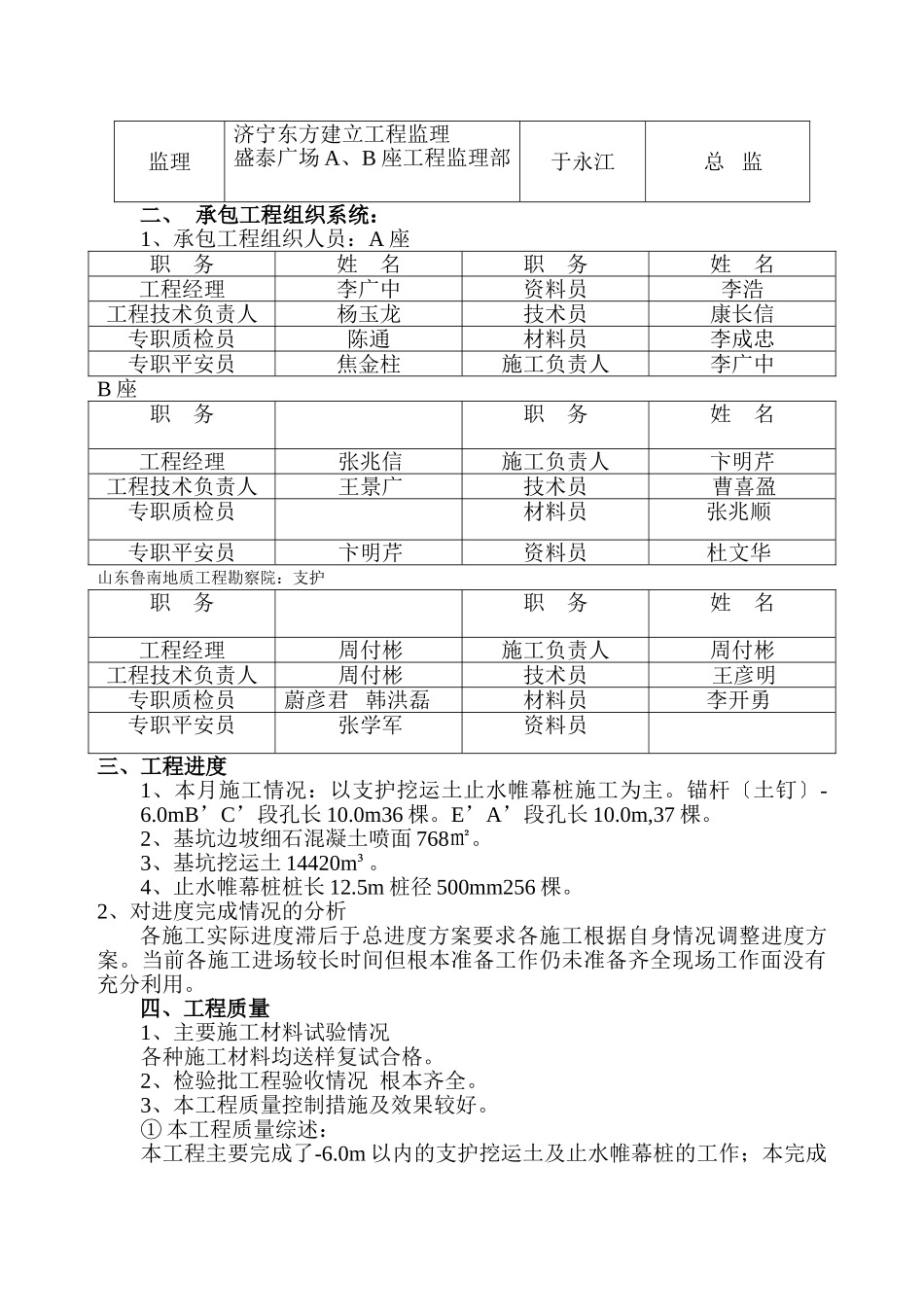

翻版必究编002监理月报〔第二〕工程工程:济宁盛泰广场A、B座商住楼及裙房工程监理:济宁东方建立工程监理总监理工程师:于永江月报编写人员:张绪成审定:报:签收人:送:签收日:2021年4月10日山东建立监理协会监制目录一、工程概况二、承包工程组织系统三、工程进度四、工程质量五、工程计量与工程款支付六、合同及其他事项的处理情况七、天气对施工影响的情况八、工程监理部组成与工作统计九、本监理工作小结盛泰广场A、B座商住楼及裙房工程监理工程部监理月报一、工程概况1、工程根本情况工程名称盛泰广场A、B座商住楼及裙房工程工程地点火炬路西红星东路南建立济宁盛泰房地产开发监理济宁东方建立工程监理盛泰广场A、B座监理工程部施工济宁腾达建筑工程勘察山东鲁南勘察设计院设计同济大学建筑设计研究院监视济宁建立工程质量监视站建筑面积66091.85m2总高度93.7m构造类型框支—剪力墙构造层数地下2层地上26层质量目的合格工天合同造价万元2、施工根本情况:本本工程主要是基坑支护挖运土止水帷幕桩的施工。已经完成-6.0m以内的支护挖运土止水帷幕桩的工作各分项工程到达了合格。对关键部位〔喷面的厚度水泥加注量〕监理人员进展了旁站在施工过程中能很好的按照施工方案及技术交底等施工未发生任何质量事故。3、工程组织系统表:名称现场负责人职务建立济宁盛泰房地产开发刘振梅总工勘察山东鲁南勘察设计院周付彬工程经理设计同济大学建筑设计研究院包健薇总负责人承包济宁腾达建筑工程济宁腾达建筑工程山东鲁南地质工程勘察院李广中张兆峰周付彬A座工程经理B座工程经理支护监理济宁东方建立工程监理盛泰广场A、B座工程监理部于永江总监二、承包工程组织系统:1、承包工程组织人员:A座职务姓名职务姓名工程经理李广中资料员李浩工程技术负责人杨玉龙技术员康长信专职质检员陈通材料员李成忠专职平安员焦金柱施工负责人李广中B座职务职务姓名工程经理张兆信施工负责人卞明芹工程技术负责人王景广技术员曹喜盈专职质检员材料员张兆顺专职平安员卞明芹资料员杜文华山东鲁南地质工程勘察院:支护职务职务姓名工程经理周付彬施工负责人周付彬工程技术负责人周付彬技术员王彦明专职质检员蔚彦君韩洪磊材料员李开勇专职平安员张学军资料员三、工程进度1、本月施工情况:以支护挖运土止水帷幕桩施工为主。锚杆〔土钉〕-6.0mB’C’段孔长10.0m36棵。E’A’段孔长10.0m,37棵。2、基坑边坡细石混凝土喷面768㎡。3、基坑挖运土14420m³。4、止水帷幕桩桩长12.5m桩径500mm256棵。2、对进度完成情况的分析各施工实际进度滞后于总进度方案要求各施工根据自身情况调整进度方案。当前各施工进场较长时间但根本准备工作仍未准备齐全现场工作面没有充分利用。四、工程质量1、主要施工材料试验情况各种施工材料均送样复试合格。2、检验批工程验收情况根本齐全。3、本工程质量控制措施及效果较好。①本工程质量综述:本工程主要完成了-6.0m以内的支护挖运土及止水帷幕桩的工作;本完成工程质量较好。②本工程质量控制措施及效果:A土方工程:本土方工程主要包括土方开挖以及外运。B混凝土工程:本混凝土工程主要包括C20混凝土基坑边坡喷面及M10混凝土土钉灌浆。现场机械搅拌混凝土在浇注过程中监理施行旁站监理主要对土钉灌浆的实度、养护等进展了要求及控制。本混凝土工程符合要求观感较好。C钢筋工程:本钢筋工程主要包括钢筋原材料进场、护坡钢筋绑扎及锚杆焊接、加工。锚杆钢筋焊接未调同心。钢筋进场后对外观质量、出厂合格证及检测进展了检查并见证取样送检试验室试验合格前方允许使用。五、工程计量与工程款支付:无六、合同其他事项的处理情况:无七、天气对施工影响的情况日天气气温最低气温风力级数施工情况日天气气温最低气温风力级数施工情况3.10多云1633-4施工3.26多云1253-4施工3.11阴1034-5施工3.27多云1353-4施工3.12中雨823-4停工3.28晴1133-4施工3.13多云转晴612-3停工3.29多云1134-5施工3.14晴1243-4施工3.30阴1363-4施工3.15晴1555-6施工3.31晴1373-4施工3.16晴1863-4施工4.01阴1223-4施工3.17晴1554-5施工4.02多云转晴1334-5施工3.18晴1534-5施工4.03晴1444-5施工3.19多云1...
