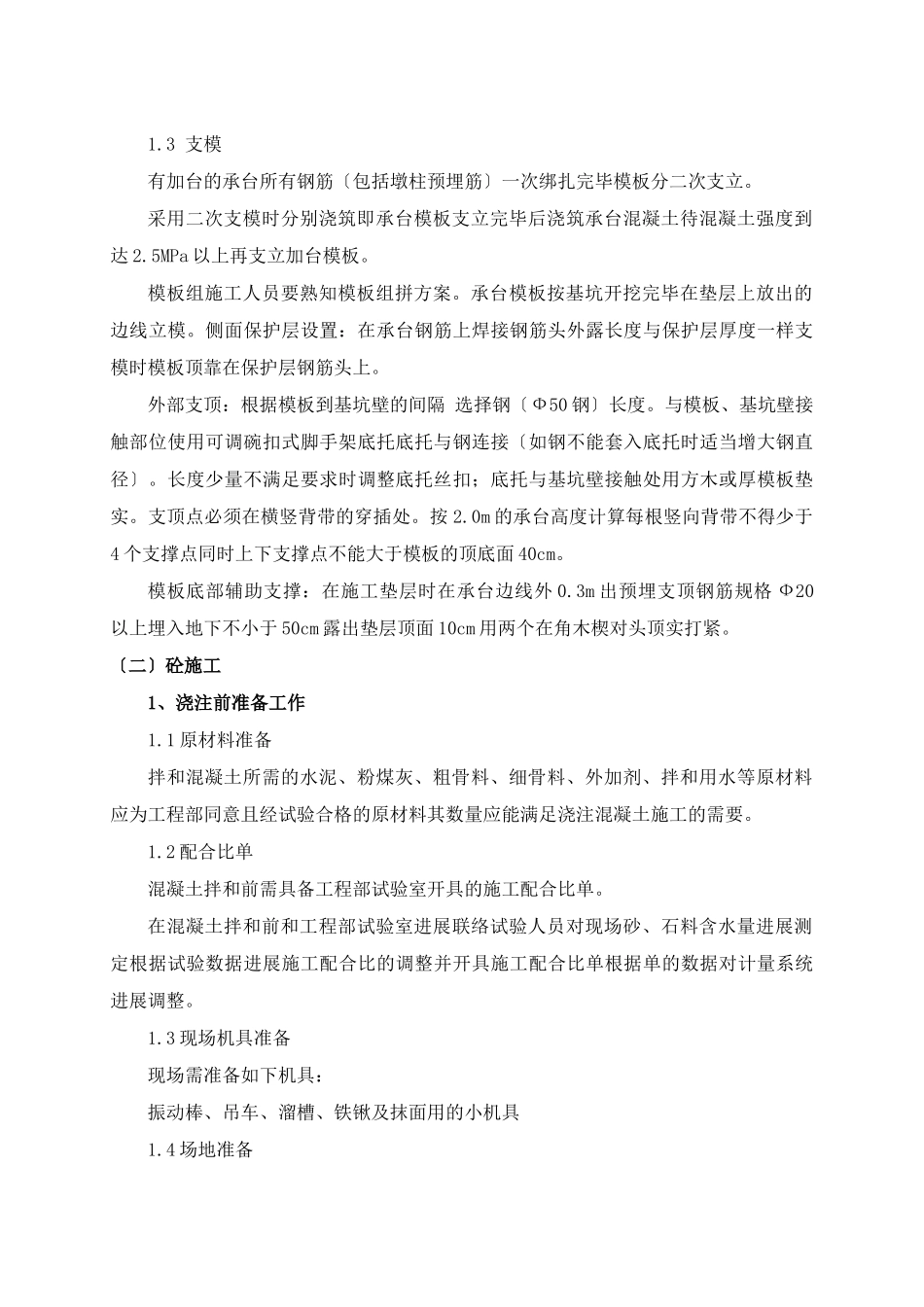

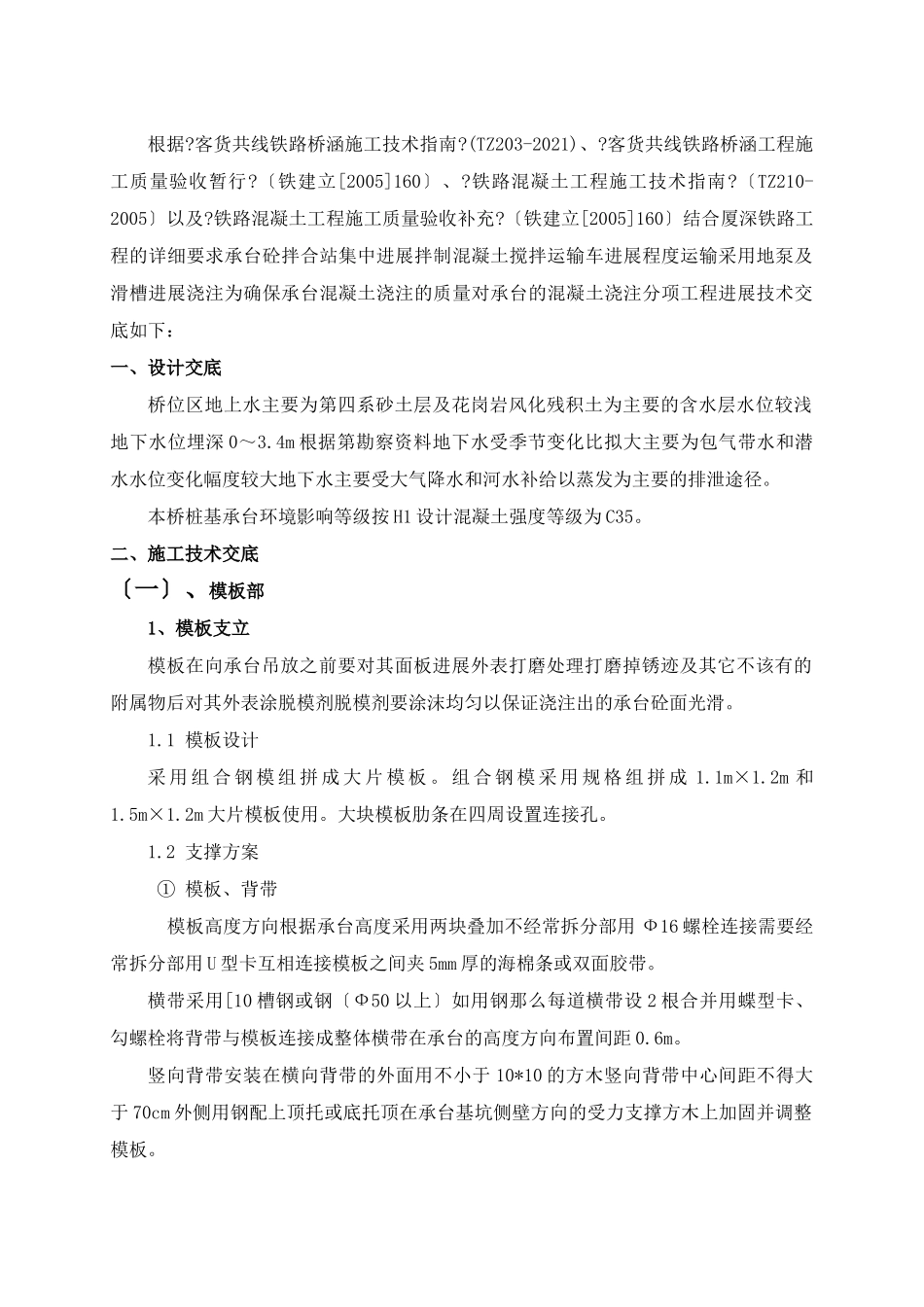

山西中南部铁路通道ZNTJ-21标段邹家庄特大桥承台砼分项工程施工技术交底接受:中铁二十三集团山西中南部铁路通道工程部工程部二○一○年十一月根据
客货共线铁路桥涵施工技术指南
(TZ203-2021)、
客货共线铁路桥涵工程施工质量验收暂行
〔铁建立[2005]160〕、
铁路混凝土工程施工技术指南
〔TZ210-2005〕以及
铁路混凝土工程施工质量验收补充
〔铁建立[2005]160〕结合厦深铁路工程的详细要求承台砼拌合站集中进展拌制混凝土搅拌运输车进展程度运输采用地泵及滑槽进展浇注为确保承台混凝土浇注的质量对承台的混凝土浇注分项工程进展技术交底如下:一、设计交底桥位区地上水主要为第四系砂土层及花岗岩风化残积土为主要的含水层水位较浅地下水位埋深0~3
4m根据第勘察资料地下水受季节变化比拟大主要为包气带水和潜水水位变化幅度较大地下水主要受大气降水和河水补给以蒸发为主要的排泄途径
本桥桩基承台环境影响等级按H1设计混凝土强度等级为C35
二、施工技术交底〔一〕、模板部1、模板支立模板在向承台吊放之前要对其面板进展外表打磨处理打磨掉锈迹及其它不该有的附属物后对其外表涂脱模剂脱模剂要涂沫均匀以保证浇注出的承台砼面光滑
1模板设计采用组合钢模组拼成大片模板
组合钢模采用规格组拼成1
2m大片模板使用
大块模板肋条在四周设置连接孔
2支撑方案①模板、背带模板高度方向根据承台高度采用两块叠加不经常拆分部用Ф16螺栓连接需要经常拆分部用U型卡互相连接模板之间夹5mm厚的海棉条或双面胶带
横带采用[10槽钢或钢〔Ф50以上〕如用钢那么每道横带设2根合并用蝶型卡、勾螺栓将背带与模板连接成整体横带在承台的高度方向布置间距0
竖向背带安装在横向背带的外面用不小于10*10的方木竖向背带中心间距不得大于70cm外侧用钢配上顶托或底托顶在承台基坑侧壁方
