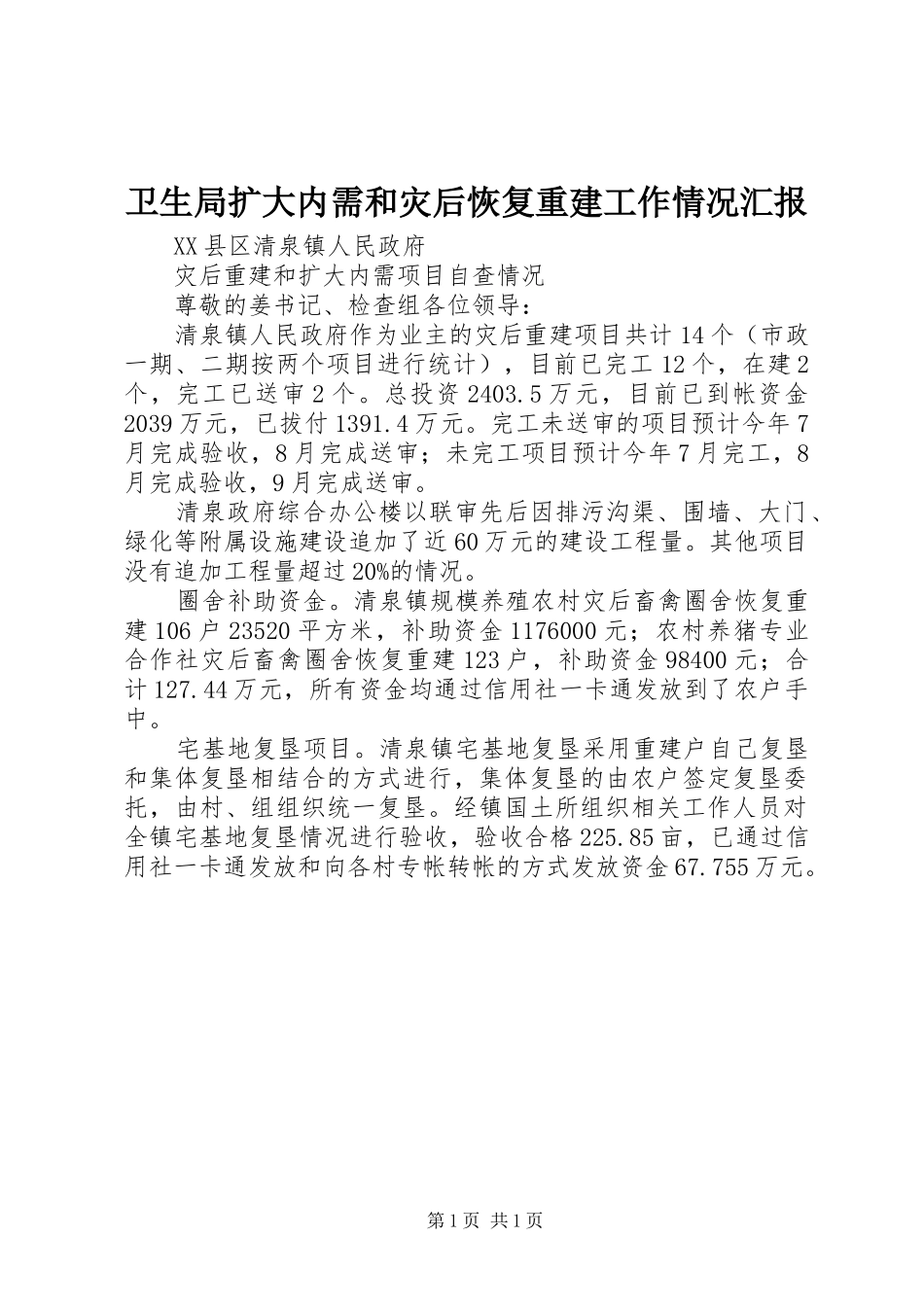

卫生局扩大内需和灾后恢复重建工作情况汇报XX县区清泉镇人民政府灾后重建和扩大内需项目自查情况尊敬的姜书记、检查组各位领导:清泉镇人民政府作为业主的灾后重建项目共计14个(市政一期、二期按两个项目进行统计),目前已完工12个,在建2个,完工已送审2个。总投资2403.5万元,目前已到帐资金2039万元,已拔付1391.4万元。完工未送审的项目预计今年7月完成验收,8月完成送审;未完工项目预计今年7月完工,8月完成验收,9月完成送审。清泉政府综合办公楼以联审先后因排污沟渠、围墙、大门、绿化等附属设施建设追加了近60万元的建设工程量。其他项目没有追加工程量超过20%的情况。圈舍补助资金。清泉镇规模养殖农村灾后畜禽圈舍恢复重建106户23520平方米,补助资金1176000元;农村养猪专业合作社灾后畜禽圈舍恢复重建123户,补助资金98400元;合计127.44万元,所有资金均通过信用社一卡通发放到了农户手中。宅基地复垦项目。清泉镇宅基地复垦采用重建户自己复垦和集体复垦相结合的方式进行,集体复垦的由农户签定复垦委托,由村、组组织统一复垦。经镇国土所组织相关工作人员对全镇宅基地复垦情况进行验收,验收合格225.85亩,已通过信用社一卡通发放和向各村专帐转帐的方式发放资金67.755万元。第1页共1页
